新校区建设项目工作周报
(2023年7月3日—2023年7月16日)
一、一期工作周报
上周主要完成事项(7.3-7.16)
1、1区4#宿舍楼
①腻子打磨、乳胶漆喷涂完成5层;
②宿舍门安装完成3层;
③消防手报盒子安装完成;
2、1区5#宿舍楼
①腻子打磨、乳胶漆喷涂完成;
②宿舍门安装完成3层;
③消防手报盒子安装完成;
3、1区7#宿舍楼
①踢脚线修补完成;

4、1区2#教学楼
①伸缩缝瓷砖铺贴完成;
5、5区1#教学楼
①雨棚框架焊接完成;
5、5区2#教学楼

①桥架安装、室内穿线完成;
②消防设备安装以及穿线完成;
③雨棚框架焊接完成;
6、2区3#食堂
①食堂布局一层变更,ALC板材拆除;
本周主要工作计划(7.17-7.31)
1、1区4#宿舍楼
①腻子打磨、乳胶漆喷涂全部完成;
②宿舍门全部安装完成;
2、1区5#宿舍楼
①宿舍门全部安装完成;
3、1区7#宿舍楼
①卫生巾间铝合金门安装完成;
4、5区2#教学楼
①楼内卫生清理;
5、2区3#食堂
①一层教职工餐厅地面基层施工完成;
6、3区学生创业中心
①2#楼外墙涂料样板施工完成;

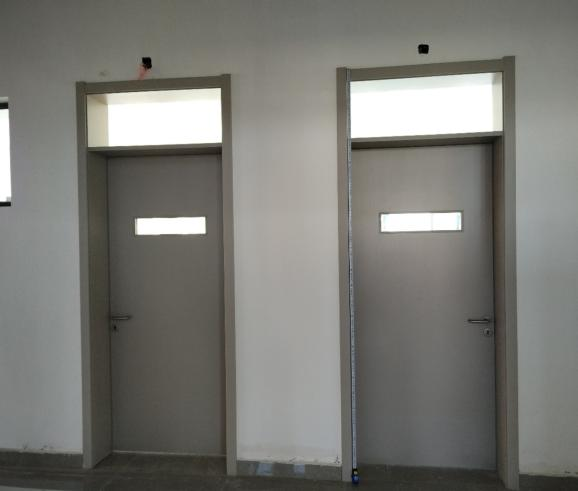

施工现场照片
二、二期工作周报
上周主要完成事项(7.3-7.16)
1、 2区5#宿舍楼
①宿舍门安装完成4层;
②走廊二遍乳胶漆施工完成;
③消防手报盒子安装完成;
2、 2区6#宿舍楼
①宿舍门安装完成;
②消防手报盒子安装完成;
3、 2区7#宿舍楼
①肯德基门安装完成;
4、 2区1#教学楼
①普通教室门插座位置改造开始施工;
②门厅矿棉板吊顶施工完成;
5、 2区2#教学楼
①雨棚钢架焊接完成,铝单板安装完成;
6、 9区1#-A/B教室公寓式住宅楼
①室外地沟砌筑完成;
本周主要工作计划(7.17-7.31)
1、2区5#宿舍楼
①实木门全部安装完成;
②计划卫生间铝扣板吊顶施工;
2、2区6#宿舍楼
①一层走廊楼梯间喷涂完成;
②计划卫生间铝扣板吊顶施工;
3、2区7#宿舍楼
①计划卫生间铝扣板吊顶施工;
4、2区1#教学楼
①教室、走廊墙裙起施工完成,走廊顶乳胶漆喷涂完成;
②卫生间防水腻子施工完成;
③屋面砖铺贴完成;
3、2区2#教学楼
①卫生间防水腻子施工完成,防水涂料施工完成50%;
②屋面砖铺贴完成;
6、9区1#-A/B教室公寓式住宅楼
①9区1#-A腻子砂纸打磨完成;
②9区1#-B腻子砂纸打磨完成,乳胶漆喷涂完成;
③9区1#-B室外地沟施工完成;

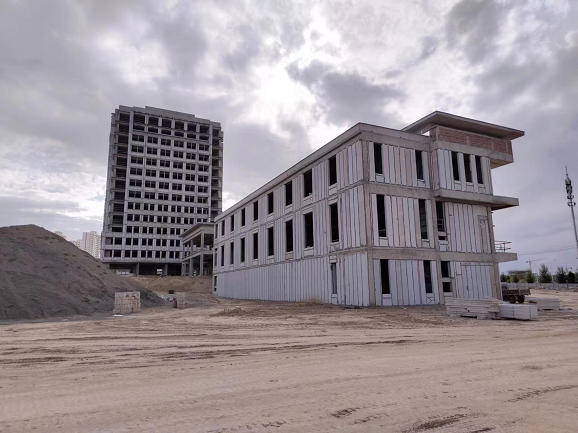

施工现场照片
三、三期工作周报
上周主要完成事项(7.3-7.16)
1、4区3#楼
①南立面保温板粘贴完成80%;
2、4区4#楼
①东西立面保温板及锚栓全部施工完成;
②南面保温板全部粘贴完成,第一遍网子砂浆及锚栓完成;
3、4区5#楼
①一层水电井及楼梯间砌体完成;
4、4区6#楼
①一层外墙板安装完成;
5、4区7#楼
①一层墙板山墙完成;
本周主要工作计划(7.17-7.31)
1、4区3#楼
①南立面第二遍砂浆及线条施工完成;
②北立面保温板粘贴全部完成;
③排水立管道安装2-7层;
2、4区4#楼
①东、西立面保温板及锚固栓全部施工完成;
②北立面保温板全部粘贴完成,第一遍网子砂浆及锚栓完成;
③2-11层管道井石膏抹灰完成;
④消防喷淋主支管4-7层安装完成;
3、4区5#楼
①一层水电井及楼梯间砌体抹灰完成;
4、4区6#楼
①卫生间墙板拆除;
5、4区7#楼
①一层内墙板安装完成;
施工现场照片
四、图书馆工作周报
上周主要完成事项(7.3-7.16)

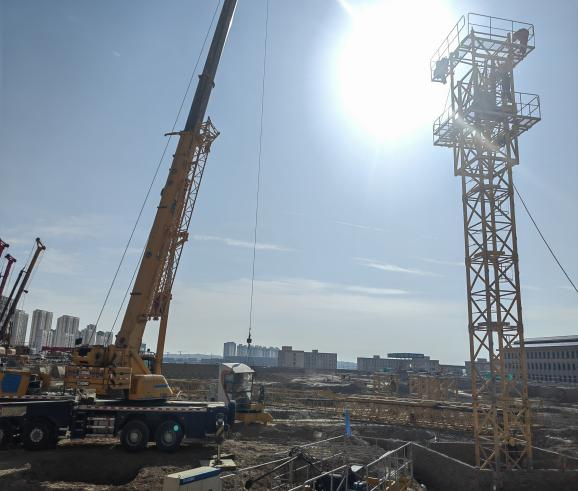

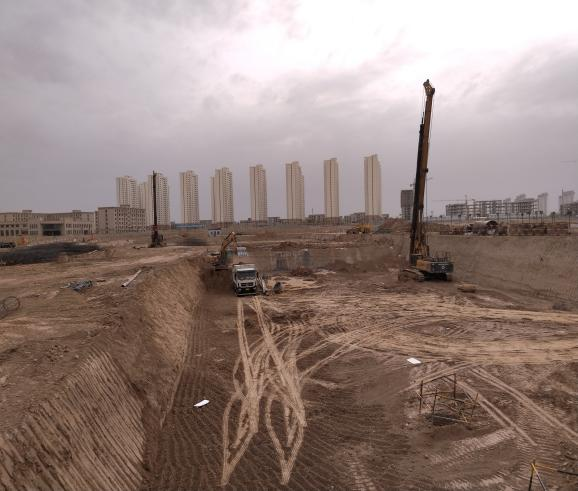

1、塔吊周边桩基施工完成,准备基础开挖;
2、桩基工程施工浇筑完成172根,剩余19根;
3、西侧区域承台开挖、虚桩头破除及清理完成,挖地梁土清理;
4、东侧区域承台开挖、虚桩头破除及清理;
本周主要工作计划(7.17-7.31)
1、桩基施工完成东侧剩余19根;
2、东侧2号塔吊基础钢筋安装及混凝土浇筑施工;
3、西侧区域地梁挖槽、承台及地梁垫层施工承台、地梁、下柱墩钢筋加工制作;
4、东侧区域承台地梁开挖、虚桩头破除及清理、承台及地梁垫层施工;
施工现场照片

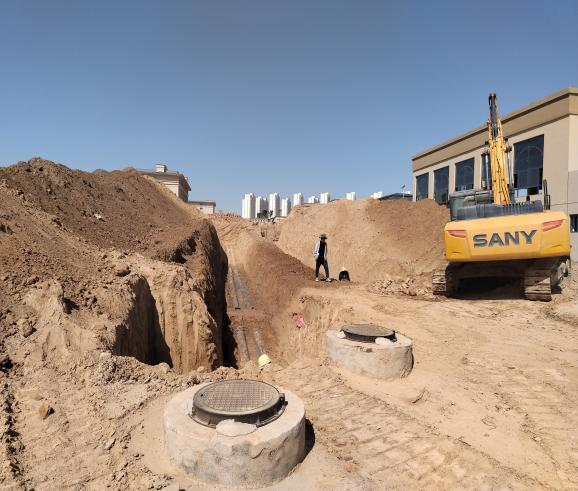

五、室外施工

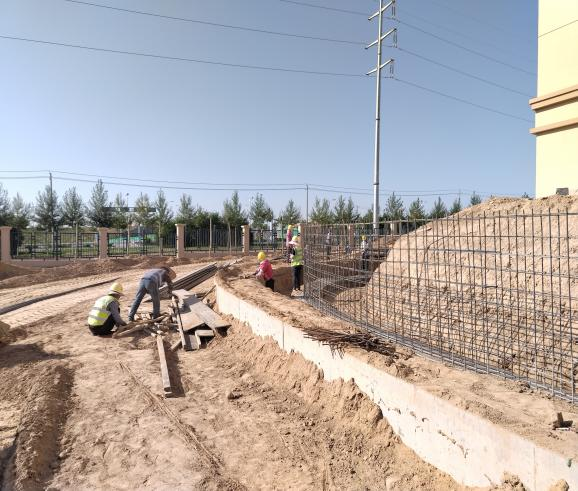

上周主要完成事项(7.3-7.16)
1、2区1#、2#内庭院台阶、挡土墙花池结构完成60%;
2、二区5#楼东南角、东北角花池挡土墙、台阶结构施工完成;
3、二区7#楼东南角第一道花池挡土墙结构施工完成;
4、二区3#食堂西侧连廊下面增加的结构基层完成60%;
5、南大门两侧绿化喷灌施工完成;
6、2区3#食堂增加的暖气管网开始施工;
7、 二区室外消火栓、水泵结合器安装完成;
8、 路灯样品基础施工完成,样品灯安装完成;
本周主要工作计划(7.17-7.30)
1、2区7#楼东南角第二道花池挡土墙结构施工完成;
2、2区6#楼东侧下沉广场增加的条形基础和排水沟结构施工完成;

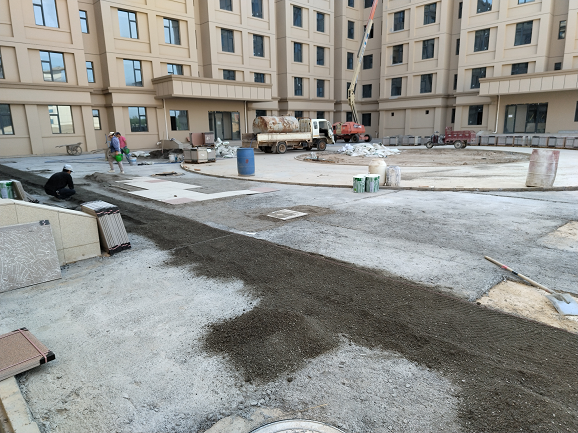

3、2区1#、2区2#内庭院排水沟结构施工完成,铺装广场基础处理完成;
4、2区5#、6#、7#楼庭院广场铺装施工完成50%;
5、2区3#食堂北侧花池挡墙结构施工完成;
6、2区5#、6#、7#楼绿化管网施工完成;
7、南大门广场施工完成30%;
施工现场照片
六、校区周工作
1、学院领导来现场检查
2、现场问题梳理会
七、施工质量方面
1、室外铺装平整度、空鼓检查;

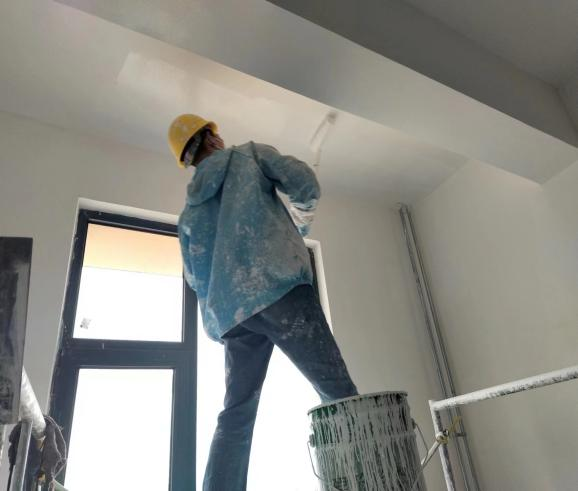

2、乳胶漆表面平整度验收;
3、卫生间门随机抽样送检;
4、宿舍门、教室门安装巡查;
5、外墙保温、涂料施工质量巡查;
6、宿舍门安装缝隙控制、锁具、五金件抽检;
八、安全文明施工方面
1、主要对外墙保温及涂料吊篮检查;
2、高处作业人员安全措施巡查;
3、ALC墙板安装安全措施巡查;
4、特种作业人员持证情况检查;
5、图书馆井桩临边防护;
6、玻璃安装人员安全措施巡查;
7、临时脚手架使用规范巡查;
九、其他
1、路灯样品安装;
2、运动场方案对接;
3、防火门闭门器选型;
4、教师办公区设计单位对接;
5、教学楼卫生间样板施工;
6、洗衣房垭口套样品安装。
供稿:新校区建设指挥部
