新校区建设项目工作周报(2023年5月8日—2023年5月21日)

发布时间:2023-06-02 16:01 浏览次数:

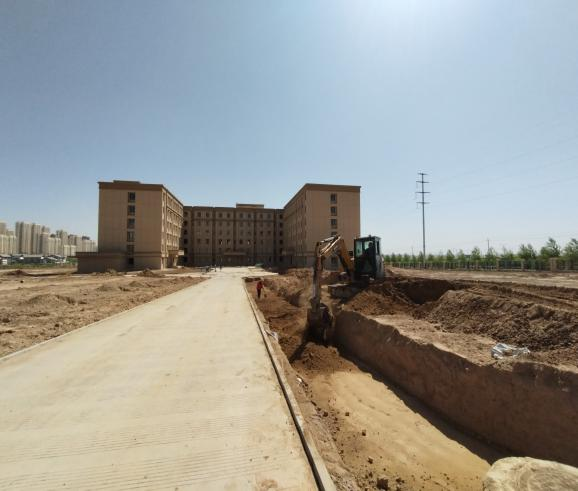

新校区建设项目工作周报

(2023年5月8日—2023年5月21日)

一、一期工作周报

上周主要完成事项(5.8-5.21)

1、1区4#宿舍楼

①一米以下二遍腻子施工全部完成;

2、1区5#宿舍楼

①内墙乳胶漆喷涂;

3、1区2#教学楼

①伸缩缝处瓷砖铺贴完成,进料口窗口合口完成,地沟检查口安装完成;

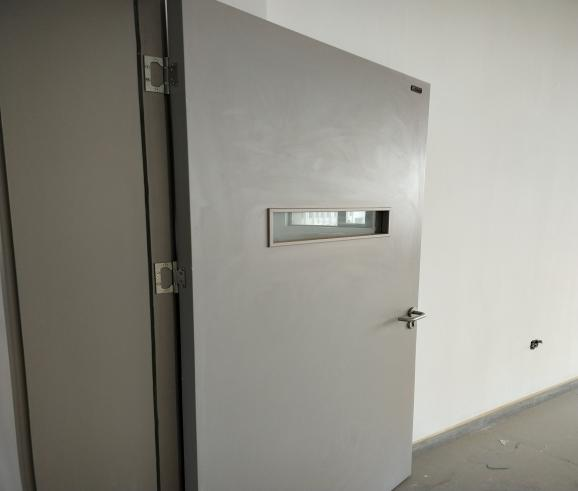

②肯德基门安装完成80%;

4、5区2#教学楼

①斜屋面檐口线条施工完成80%;

②卫生间砂浆抹灰完成;

5、2区3#食堂

①外墙涂料施工完成1000㎡ ;

6、3区学生创业中心

①8#楼,一层剩余过梁构造施工完成;

②4#楼外墙涂料完成300㎡;

③7#楼外墙保温完成300㎡;

④6#楼外墙保温完成200㎡;

⑤3#楼外墙保温完成500㎡;

7、2区1#楼、2区6#楼散水排水沟找坡完成;

8、2区1#楼、1区2#楼室外踏步砖铺贴完成;

本周主要工作计划(5.22-6.4)

1、1区4#宿舍楼

①三层、四层、五层墙面开槽位置腻子修补完成;

2、1区5#宿舍楼

①五层、六层乳胶漆喷涂完成;

3、1区7#宿舍楼

①肯德基门安装完成30%;

4、1区2#教学楼楼

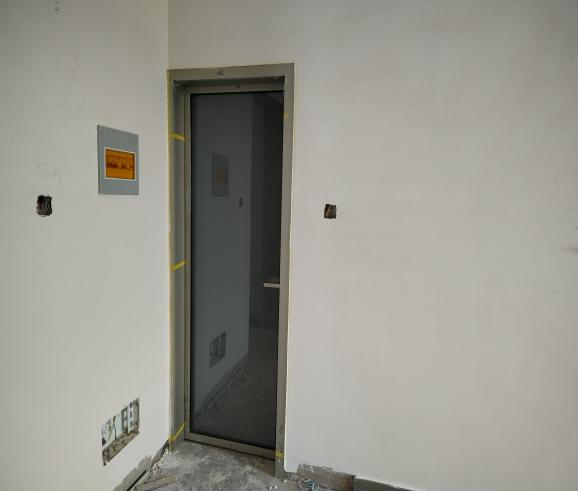

①肯德基门安装完成;

5、5区1#教学楼

①塔楼外墙保温施工完成;

5、5区2#教学楼

①斜屋面檐口线条施工完成;

②屋面避雷带焊接完成;

4、2区3#食堂

①外墙涂料收尾修补完成;

5、3区学生创业中心

①3#楼、4#楼、6#楼、7#楼外墙保温完成1000㎡;

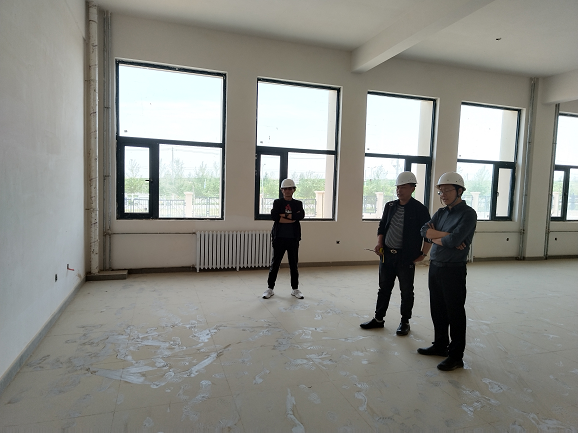

施工现场照片






二、二期工作周报

上周主要完成事项(5.8-5.21)

1、 2区6#宿舍楼

①一层活动室地面瓷砖铺贴完成;

②二层、三层腻子打磨完成;

2、 2区7#宿舍楼

①肯德基门安装完成;

3、 2区1#教学楼

①肯德基门安装完成;

②铝单板雨棚钢架安装完成;

4、 2区2#教学楼

①西单元一层以上涂料滚涂完成;

5、 9区1#-A教室公寓式住宅楼

①二遍腻子完成12户;

②楼梯扶手喷漆完成;

本周主要工作计划(5.22-6.4)

1、 2区1#教学楼

①铝单板雨棚样板施工完成;

2、 2区2#教学楼

①西单元走廊、教室乳胶漆喷涂完成;

6、9区1#-A/B教室公寓式住宅楼

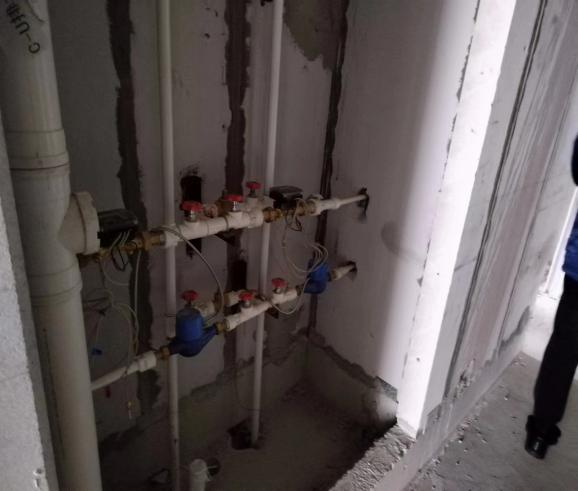

①管道井内阀门、水表安装完成;

②9区1#-A西单元二遍腻子完成6层;

施工现场照片





三、三期工作周报

上周主要完成事项(5.8-5.21)

1、4区3#楼

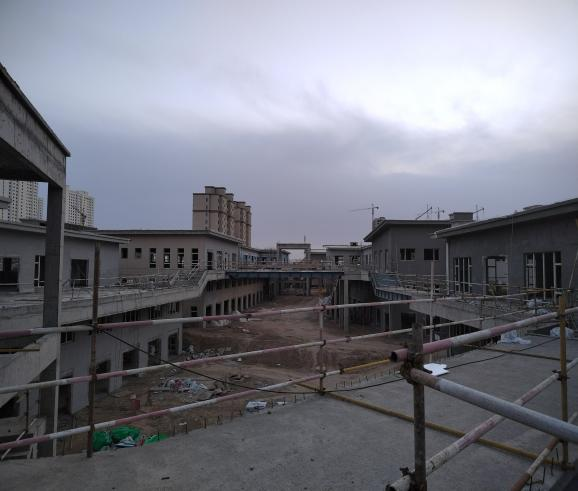

①电梯井砌体抹灰完成8-11层;

②臭气道抹灰完成8-11层;

③吊篮开始安装;

2、4区4#楼

①消防喷淋安装4层;

②臭气道及墙体缝隙砌筑抹灰完成8-11层;

③电梯井砌体抹灰完成8-11层;

3、4区5#楼

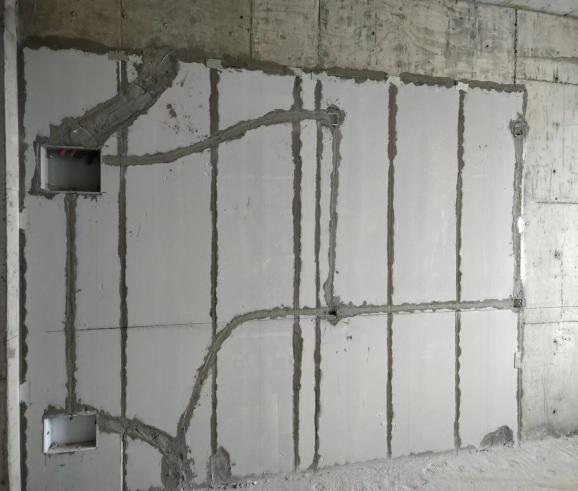

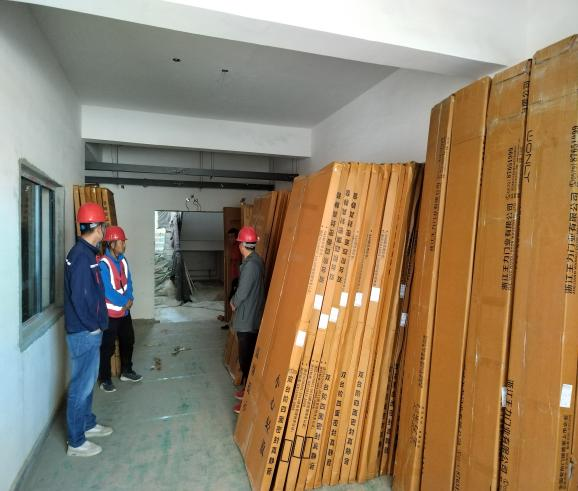

①主楼ALC墙板14层除卫生间外安装完成;

②10-14层窗压顶支设钢筋绑扎混凝土浇筑完成;

③电梯井砌体7-11层砌筑完成,电梯井二次结构12-14层完成;

4、4区6#楼

①屋面防水层二遍施工完成;

5、4区7#楼

①雨棚防水施工80%;

本周主要工作计划(5.22-6.4)

1、4区3#楼

①电梯井砌体抹灰完成2-8层;

②臭气道塞砖抹灰完成2-8层;

③外保温材料进场、完成样板吊篮安装调试检测完成;

2、4区4#楼

①臭气道及墙体缝隙砌筑抹灰完成2-8层;

②电梯井砌体抹灰2-8层;

3、4区5#楼

①电梯井砌体7-14层砌筑完成;

②裙楼屋面找坡层、防水层及其保护层完成;

4、4区6#楼

①屋面防水保护层完成;

②一层外墙板安装完成;

5、4区7#楼

①一层外墙板安装完成;

②屋面防水层、保护层完成;

③2层、3层卫生间找平层、防水层完成;

施工现场照片



四、图书馆工作周报

上周主要完成事项(5.8-5.21)

1、施工现场临电排布接电完成;

2、西侧塔吊资料报审完成;

3、钢筋棚搭设完善、东侧临时施工道路完成;

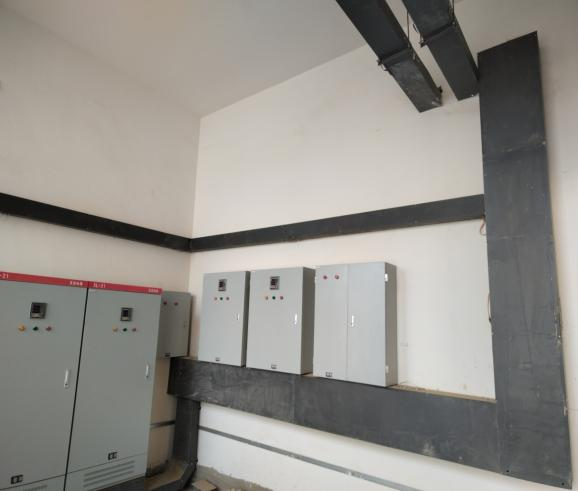

4、标养室设备布置,通电启动;

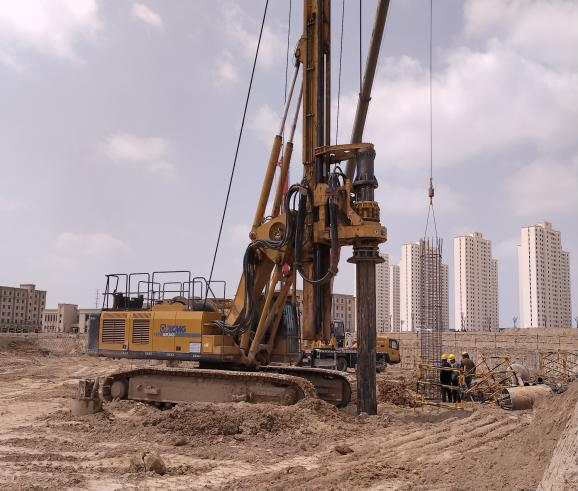

5、桩基工程施工浇筑完成18根;

本周主要工作计划(5.22-6.4)

1、桩基施工完成40根;

2、西侧塔吊地基及基础施工;

3、施工现场临水排布;

4、桩基钢筋笼制作;

5、图书馆南侧沥青石子铺设、挡水台施工;

6、现场临电一级箱、二级箱、防护棚及指示标语完善,提升现场安全文明施工;

施工现场照片



五、室外施工

上周主要完成事项(5.8-5.21)

1、2区1#、2#内庭院台阶、挡土墙、铺装、道路平面及高程确定完成,挡土墙基础开挖完成;

2、2区5#、6#楼内庭院消防回车场及支路混凝土浇筑完成;

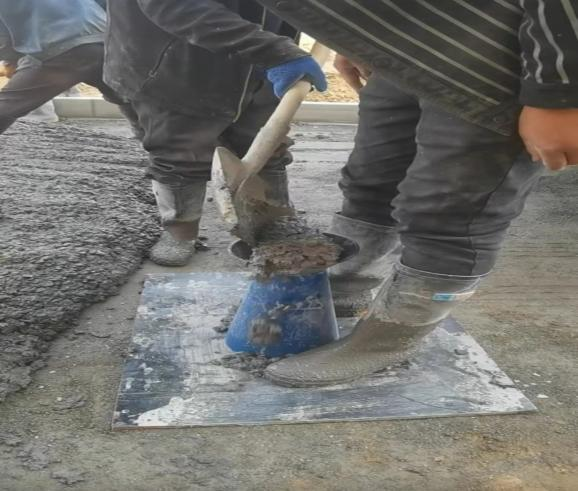

3、2区1#楼北侧消防车道混凝土路面浇筑完成;

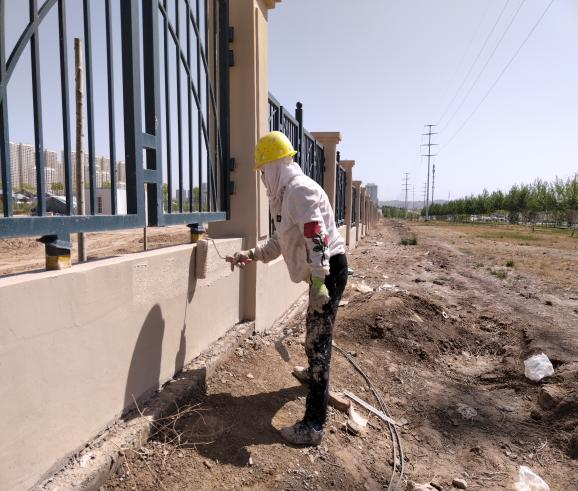

6、 东侧围墙饰面刷漆完成100%、南侧围墙饰面刷漆完成60%;

7、 2区各检查井井室内部(导流槽、盖板缝隙、预留洞口、人孔抹灰、垃圾清理、井盖安装、爬梯安装)完成100%;

8、 1区4#、5#、7#楼内庭院及支路剩余路缘石安装完成;

9、 一期室外给水管道(消防、喷淋、给水)二次压力试验完成;

10、 2区7#楼西侧、2区6#楼南侧、西侧支路人行道基层开挖完成;

10、2区7#楼西侧人行道原土基层回填压实;

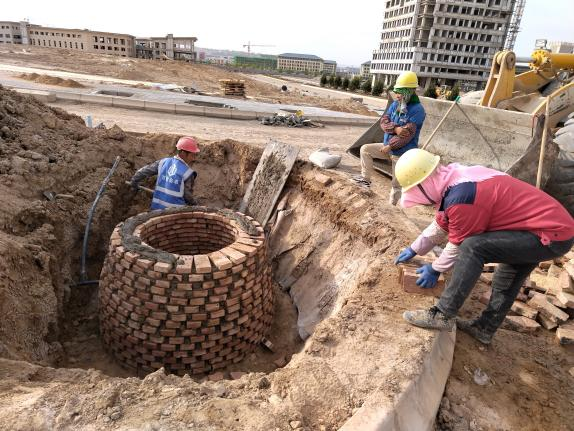

11、室外道路中央绿化泄水井砌筑完成4座;

本周主要工作计划(5.22-6.4)

1、2区1#、2#内庭院台阶、挡土墙、花池结构完成80%;

2、南大门外侧道路及停车场基层计划施工;

3、一期支路混凝土路面完成50米;

4、南侧围墙饰面刷漆全部完成;

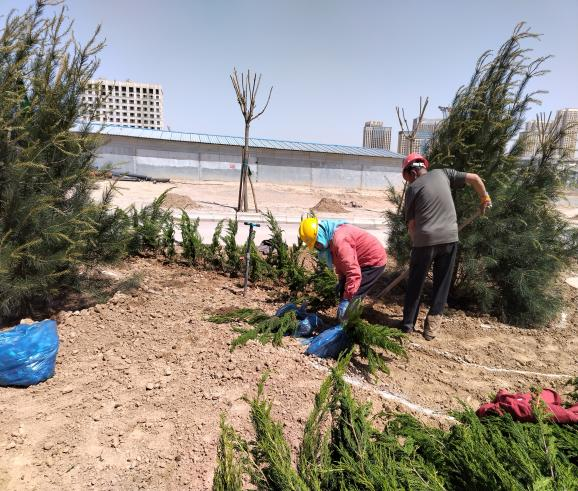

5、2区5#、2区6#、2区7#楼周围支路人行道基层开挖、原土翻夯、2:8灰土回填压实完成;

6、完成二期室外给水管道(消防、喷淋、给水)二次压力试验;

施工现场照片





六、校区周工作

1、现场问题梳理会


七、施工质量方面

1、肯德基卫生间门抽检送检;

2、宿舍门抽检做破坏性试样;

3、室外给水管道压力试验巡查;

4、外墙保温、涂料施工质量巡查;

5、内墙挂白质量巡查;

6、楼梯喷涂质量巡查;

7、瓷砖铺贴平整度、缝隙、空鼓抽查;

8、会同监理见证取样;

9、钢筋绑扎隐蔽工序检查;

八、安全文明施工方面

1、联合监理下发《关于加强各分包、劳务班组的管理》通知下发;

2、三期塔吊拆除旁站;

3、外墙保温及涂料吊篮巡查;

4、高处作业人员安全措施巡查;

5、移动式脚手架搭设巡查;

6、临时用电规范巡查;

7、ALC墙板安装安全措施巡查;

8、特种作业人员持证情况检查;

9、基坑、洞口临边防护巡查;

九、其他

1、对接天然气公司;

2、对接室外景观设计单位;

3、南大门外侧优化施工图方案;

4、对接医学实训室厂家;

5、阶梯教室、普通教室教具厂家对接出方案;

6、黑板、讲台设计制作厂家对接;

7、对接微机房设计单位;

8、对接智慧校园设计施工单位;

9、对接户外强电接入单位。


供稿:新校区建设指挥部
