新校区建设项目工作周报(2023年5月21日—2023年6月4日)

发布时间:2023-06-17 09:43 浏览次数:

新校区建设项目工作周报

(2023年5月21日—2023年6月4日)

一、一期工作周报

上周主要完成事项(5.21-6.4)

1、1区4#宿舍楼

①三层、四层、五层墙面开槽位置腻子修补完成;

2、1区5#宿舍楼

①内墙乳胶漆喷涂前墙面打磨完成,成品保护完成;

3、1区7#宿舍楼

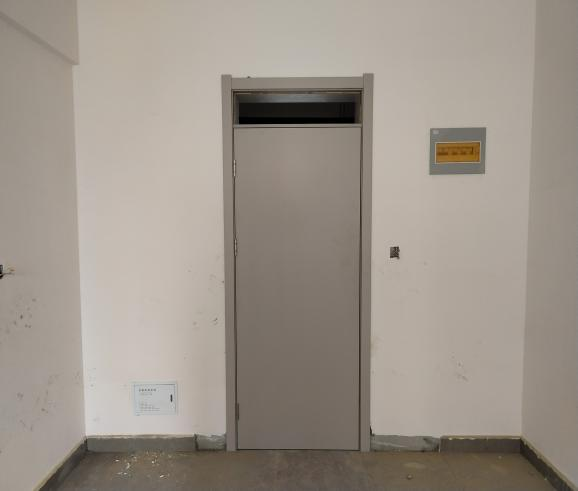

①卫生间平开门安装完成100樘;

3、1区2#教学楼

①消防系统打压完成;

②肯德基门安装完成;

4、5区1#教学楼

①塔楼外保温施工完成;

4、5区2#教学楼

①斜屋面檐口线条施工完成;

②屋面避雷带焊接完成;

本周主要工作计划(6.5-6.18)

1、1区4#宿舍楼

①二遍腻子完成,墙面打磨完成;

2、1区5#宿舍楼

①五层、六层乳胶漆喷涂完成;

3、1区7#宿舍楼

①宿舍门(王力门)开始安装;

4、1区2#教学楼楼

①南单元墙体腻子开始施工;

5、5区1#教学楼

①门厅部位2边腻子施工完,砂纸打磨,涂料喷涂;

5、5区2#教学楼

①地下室卫生清理,线管二次预埋;

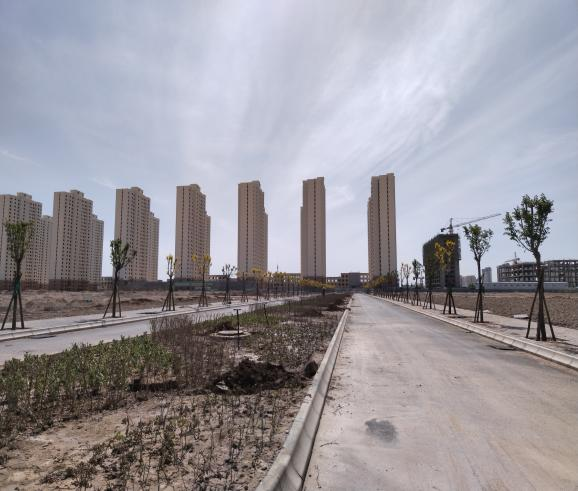

施工现场照片

二、二期工作周报

上周主要完成事项(5.21-6.5)

1、 2区7#宿舍楼

①宿舍门开始安装90%(门锁玻璃未安装);

②卫生间平开门进场,抽样送检完成,开始安装;

2、 2区1#教学楼

①铝单板雨棚钢架安装完成50%;

3、 2区2#教学楼

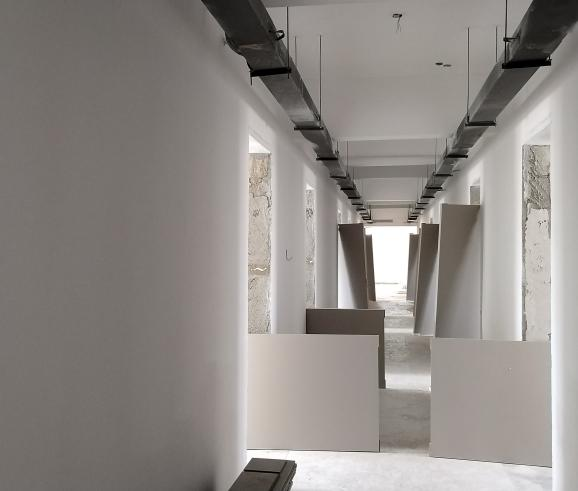

①西单元走廊、教室乳胶漆喷涂完成;

4、 9区1#-A/B教室公寓式住宅楼

①管道井阀门、水表安装完成;

②9区1#-A西单元二遍腻子完成6层;

本周主要工作计划(6.5-6.18)

1、2区6#宿舍楼

①一层走廊楼梯间喷涂完成;

2、2区7#宿舍楼

①卫生间平开门安装完成100樘;

2、2区1#教学楼

①一层走廊、教室腻子打磨完成;

②王力门安装完毕;

③讲台样板安装;

④铝单板雨棚样板施工安装完成;

3、2区2#教学楼

①东单元2层卫生间吊顶,墙面腻子施工完毕,隔断样板安装完成;

②王力门安装完毕;

6、9区1#-A/B教室公寓式住宅楼

①9区1#-A楼梯间二遍腻子完成;

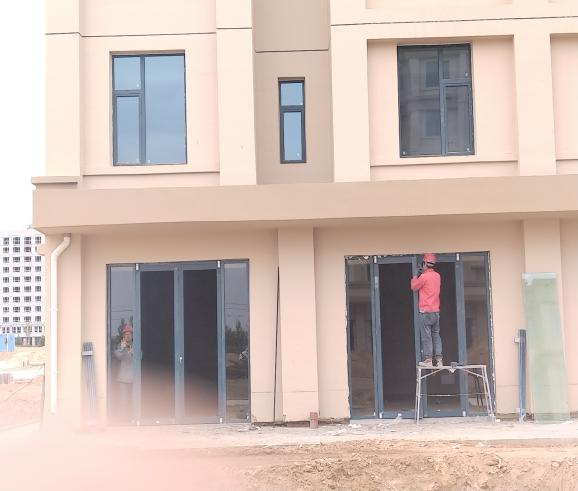

施工现场照片

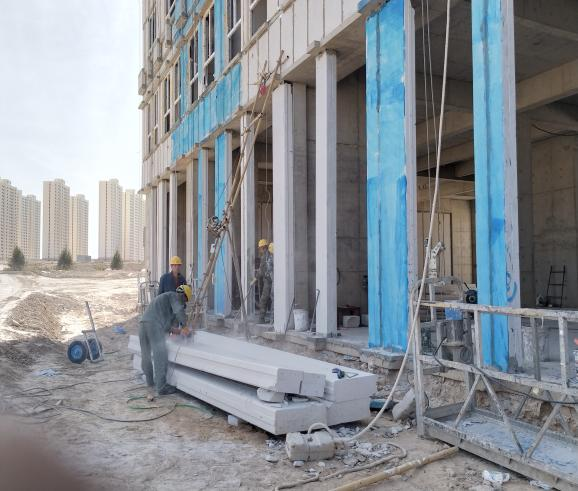

三、三期工作周报

上周主要完成事项(5.22-6.4)

1、4区3#楼

①电梯井砌体抹灰完成2-8层;

②臭气道塞砖抹灰完成2-8层;

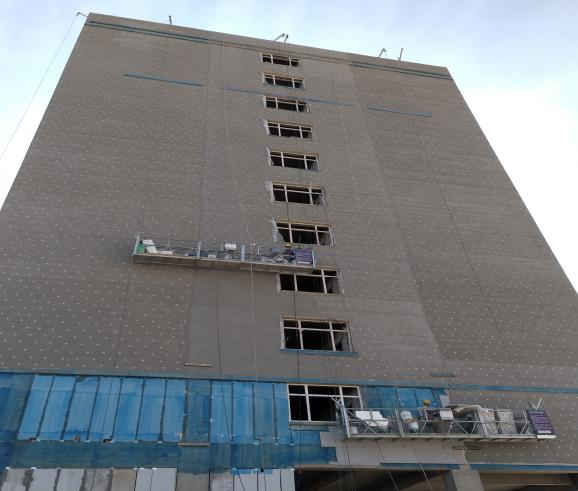

③吊篮安装调试检测完成;外保温材料进场,并完成样板墙施工;

2、4区4#楼

①臭气道及墙体缝隙砌筑抹灰完成2-8层;

②电梯井砌体抹灰完成2-8层;

3、4区5#楼

①裙楼屋面找坡层、防水层及其保护层完成;

②电梯井内部抹灰7-14层完成;

4、4区6#楼

①屋面防水保护层完成;

5、4区7#楼

①雨棚防水施工完成;

②屋面防水保护层完成;

③2层、3层卫生间找平层、防水层完成;

④一层墙板山墙完成;

本周主要工作计划(6.5-6.18)

1、4区3#楼

①电梯井砌体抹灰完成9-11层及屋面抹灰;

②臭气道塞砖抹灰完成9-11层;

③东立面外保温施工完成与南立面外保温施工完成;

2、4区4#楼

①臭气道及墙体缝隙砌筑抹灰完成9-11层及屋面抹灰;

②电梯井砌体抹灰9-11层;

3、4区5#楼

①电梯井内部抹灰2-6层;

4、4区6#楼

①一层外墙板安装完成;

5、4区7#楼

①一层外墙板安装完成;

施工现场照片

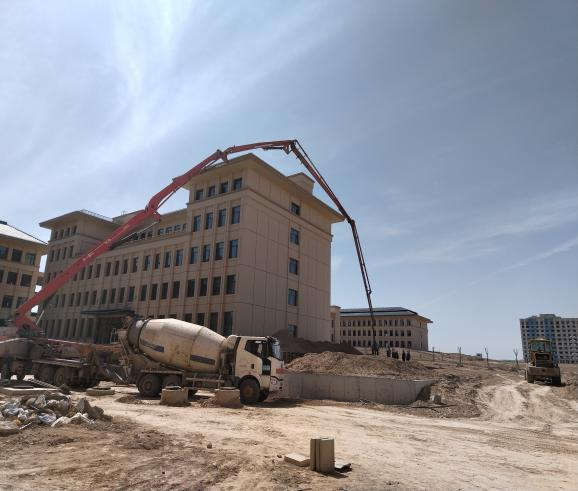

四、图书馆工作周报

上周主要完成事项(5.22-6.4)

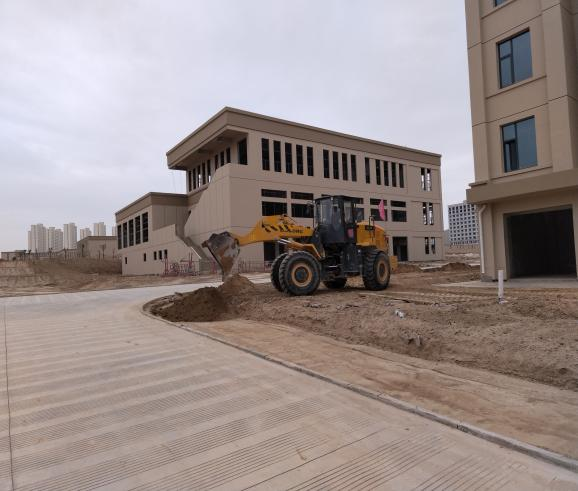

1、西侧塔吊地基基坑开挖完成;

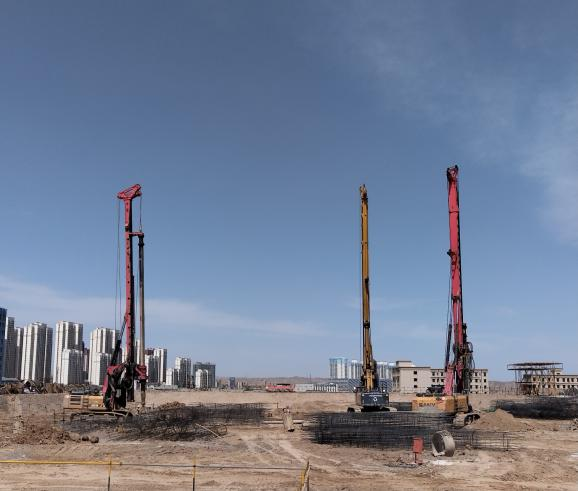

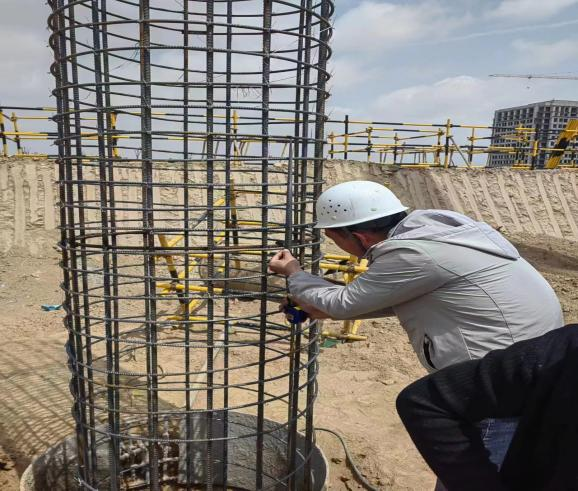

2、桩基工程施工浇筑完成19根,累计完成43根;

本周主要工作计划(6.5-6.18)

1、计划桩基施工完成40根;

2、西侧塔吊地基及基础施工;

3、桩基钢筋笼制作;

4、深基坑专家论证完成;

施工现场照片

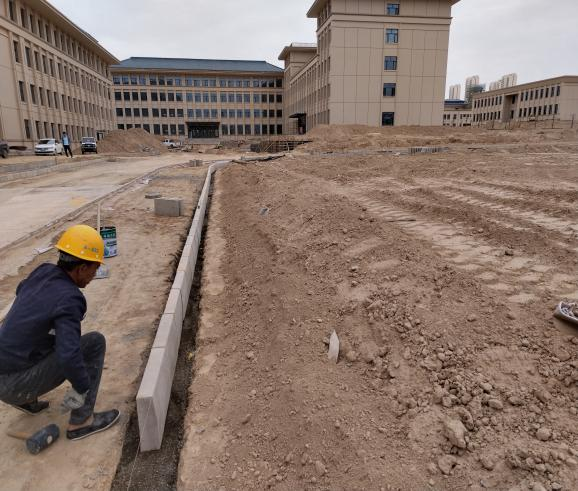

五、室外施工

上周主要完成事项(5.22-6.4)

1、2区1#、2#内庭院台阶、挡土墙花池结构完成60%;

2、一期支路混凝土路面完成50米;

3、南侧围墙饰面刷漆全部完成;

4、二区5#、6#、7#楼周围支路人行道基层开挖、原土翻夯、2:8灰土回填压实完成;

5、二期室外给水管道(消防、喷淋、给水)二次压力试验完成50%;

本周主要工作计划(6.5-6.18)

1、2区1#、2#内庭院台阶、挡土墙、花池结构完成100%;

2、一区支路混凝土路面浇筑完成4#楼回车场、5#楼回车场、7#楼西侧回车场;

1、 一区2#、4#、5#、7#楼周围支路人行道基层开挖、原图翻夯、2:8灰土回填压实完成;

2、 二区3#楼、5#楼、6#楼、7#楼周围挡土墙、花池、台阶计划施工;

3、 室外绿化喷灌局部开始施工;

4、 二区5#楼、6#楼、7#楼周围支路人行道外部道牙安装完成,人行道混凝土垫层浇筑80%;

施工现场照片

六、校区周工作

1、学院领导来现场检查

2、现场问题梳理会

七、施工质量方面

1、路面混凝土进场塌落度抽查、浇筑养护巡查;

2、进场涂料合格证、质量证明文件检查

3、卫生间门随机抽样送检;

3、窗框安装质量巡查;

4、宿舍门、教室门破坏性试验检测;

5、外墙保温、涂料施工质量巡查;

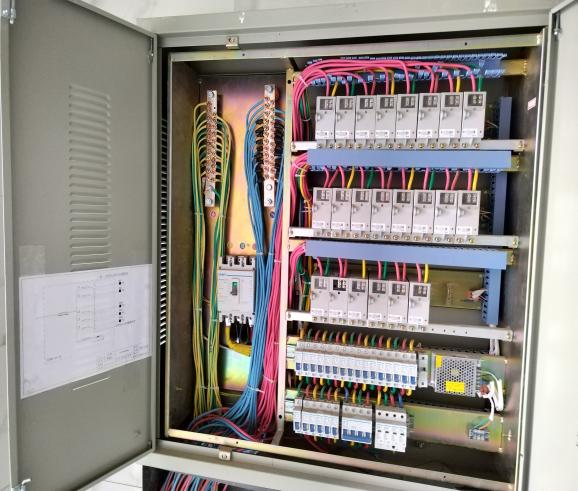

6、宿舍门安装缝隙控制、锁具、五金件抽检;

八、安全文明施工方面

1、外墙保温及涂料吊篮验收巡查;

2、高处作业人员安全措施巡查;

3、ALC墙板安装安全措施巡查;

4、特种作业人员持证情况检查;

5、图书馆井桩临边防护;

6、夜间施工巡查;

7、应急演习;

九、其他

1、黑板讲台厂家对接;

2、室外景观设计单位对接;

3、办公室、宿舍、实训室设计单位对接;

4、教室样板灯具安装;

5、宿舍楼卫生间样板装修。

供稿:新校区建设指挥部
