新校区建设项目工作周报
(2023年4月10日—2023年4月16日)
一、一期工作周报
上周主要完成事项(4.10-4.16)
1、1区3#楼
①暂无施工;
2、1区4#宿舍楼
①4层SPC墙板安装完成;
3、1区5#宿舍楼
①走廊内墙腻子施工完成;
4、1区7#宿舍楼
①地沟内垃圾清理完成;北单元、东单元门厅台阶踏步室外砖施工完成;
5、1区2#教学楼
①暂无施工;
6、5区1#教学楼
①地沟暖气支架安装完成;
7、5区2#教学楼
①北单元石膏砂浆找平完成50%;
②1层过道瓷砖铺贴完成;外墙保温完成500㎡;
8、2区3#食堂
①外墙保温施工完成,外墙开始刮腻子;
9、3区学生创业中心
①5#、7#楼卫生间二次构件反坎支模板、混凝土浇筑完成;
②5#、6#、7#楼夹层窗框安装完成;
本周主要工作计划(4.17-4.23)
1、1区3#楼
①暂无施工作业;
2、1区4#宿舍楼
①1层SPC墙板安装完成,走廊电气查线路,并线头完成;
3、1区5#宿舍楼
①门厅雨蓬女儿墙防水部位外墙保温收尾完成;
②1层内墙二遍腻子施工完成;
4、1区7#宿舍楼
①南单元门厅台阶踏步室外砖施工完成;
5、1区2#教学楼
①1层外墙涂料收尾完成;
6、5区1#教学楼
①暂无施工作业;
7、5区2#教学楼
①北单元石膏砂浆找平完成;
②瓷砖大面积铺贴完成;
③外墙保温完成500㎡;
8、2区3#食堂
①外墙涂料完成700㎡;
9、3区学生创业中心
①7#1层,夹层过梁钢筋绑扎,支模板,砼浇筑完成;
②2#楼1层过梁钢筋绑扎,支模板砼浇筑完成;
③4#楼外墙保温完成600㎡;
④6#楼外墙保温完成400㎡;
⑤7#楼外墙保温完成400㎡;

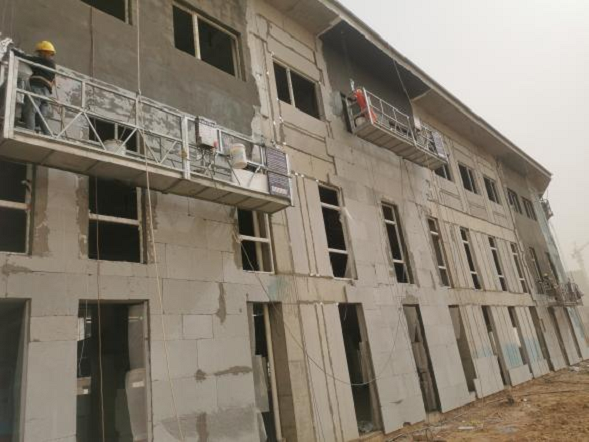

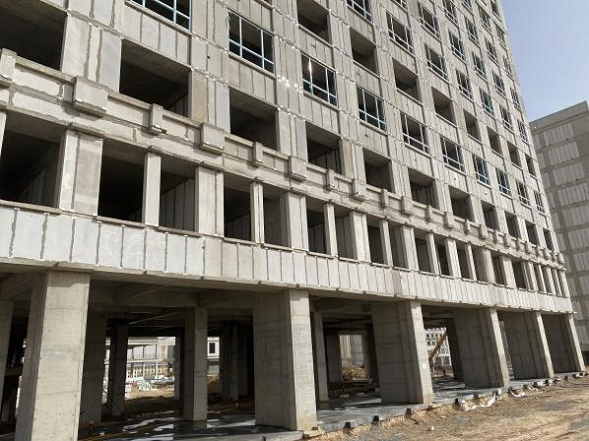

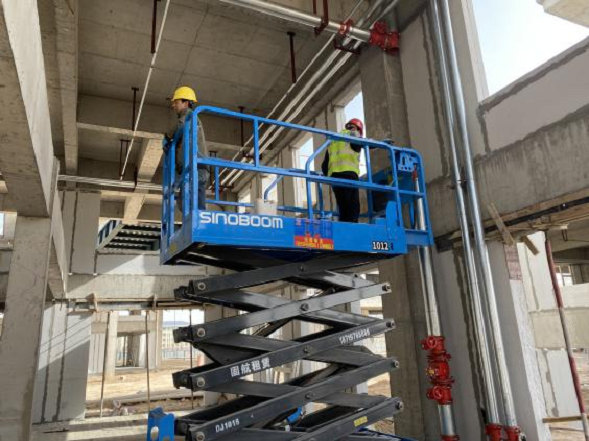

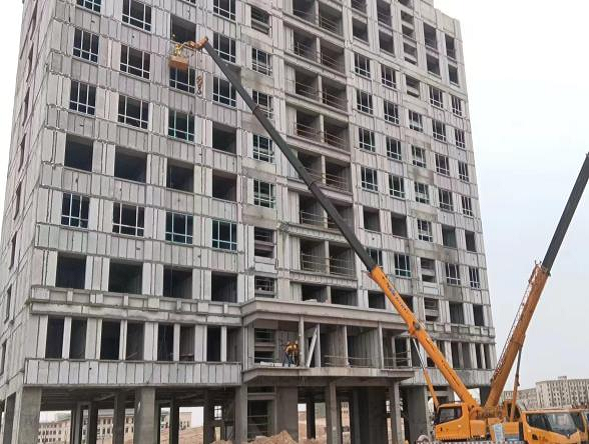

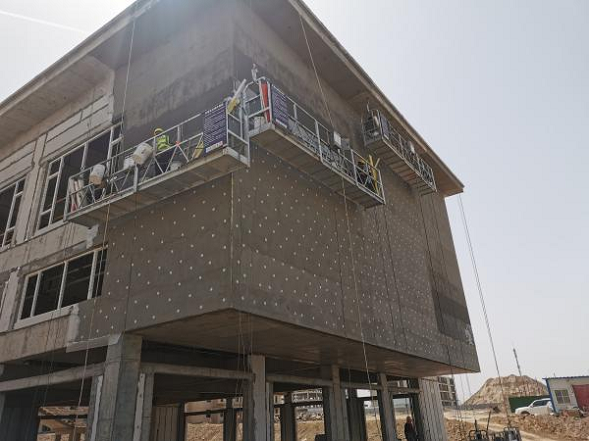

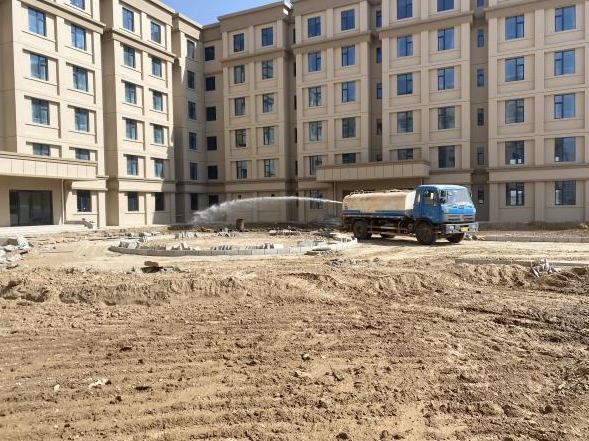

施工现场照片
二、二期工作周报
上周主要完成事项(4.10-4.16)
1、2区5#宿舍楼
①地沟清理完成;
2、2区6#宿舍楼
①暂无施工作业;
3、2区7#宿舍楼
①暂无施工作业;
4、2区1#教学楼
①北单元楼梯间室外踏步完成2个;
5、2区2#教学楼
①暂无施工作业;
6、9区1#-A/B教师公寓式住宅楼
①二遍腻子完成6户;
本周主要工作计划(4.17-4.23)
1、2区5#宿舍楼
①暂无施工作业;
2、2区6#宿舍楼
①1层外墙涂料收尾完成;
②南单元门厅台阶踏步室外砖施工完成;
3、2区7#宿舍楼
①暂无施工作业;
4、2区1#教学楼
①卫生间抹灰空鼓修补;
5、2区2#教学楼
①西单元墙面腻子打磨;
6、9区1#-A/B教师公寓式住宅楼
①二遍腻子完成6户;
施工现场照片
三、三期工作周报
上周主要完成事项(4.10-4.16)
1、四区3#楼
①电气二次预埋完成6-8层;3#楼电梯井砌体完成2-5层;
2、四区4#楼
①卫生间排水支管安装2-7层;1层地坪浇筑完成;
3、四区5#楼
①屋面楼梯间及机房砌筑完成;电梯井砌体1-6层圈梁构造柱浇筑完成;
4、四区6#楼
①暂无施工;
5、四区7#楼
①1层外墙板安装完成;屋面找平层完成;2、3层线盒线管配电箱二次预埋完成;
本周主要工作计划(4.17-4.23)
1、四区3#楼
①电气二次预埋完成9-11层;电梯井砌体完成6-11层;地沟出口接室外管沟支设浇筑完成;
2、四区4#楼
①卫生间排水支管安装8-11层;消防喷淋及消防箱安装2-4层;地沟接室外管沟开挖浇筑完成;电梯井砌体完成2-7层;
3、四区5#楼
①主楼ALC墙板11层除卫生间外安装完成;电梯井砌体1-6层圈梁以上砌筑完成;裙楼灰土换填夯实完成地坪浇筑完成;
4、四区6#楼
①屋面找坡层完成;地沟浇筑回填完成;
5、四区7#楼
①1层外墙板安装完成;屋面找坡、找平层完成;
②2层墙面石膏砂浆找平完成;
施工现场照片

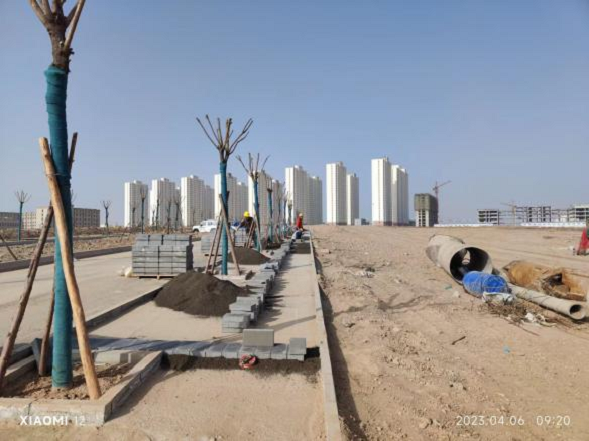

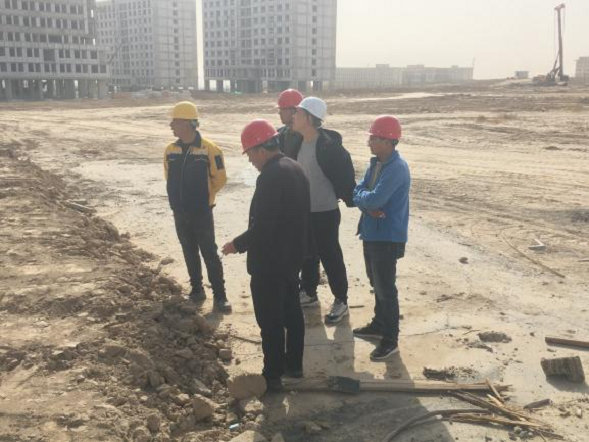

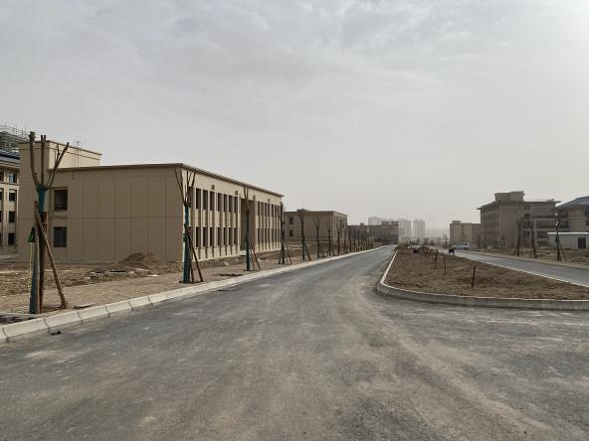

四、室外施工
上周主要完成事项(4.10-4.16)
1、校区环路外侧人行道透水砖铺设完成;
2、二区1#、2#楼室外台阶钢筋下料绑扎、模板安装、混凝土浇筑完成、一区2#楼东侧台阶地垄墙砌筑完成;
3、南大门石材幕墙围裙施工完成、散水石材铺装;
4、南大门道路水稳结构层回填压实完成;
5、二期消防车道路缘石安装完成60%,收水口开挖及管道安装完成;
6、东侧围墙饰面刷漆完成50%;
7、一区5#楼西侧路面混凝土浇筑完成、一区3#楼北侧、一区4#楼西侧消防车道刻纹、切缝完成;
8、二区各楼栋周围散水收水井砌筑完成;
9、一期消防车道土工布沟槽开挖、铺设完成60%;
10、一区4#、5#楼铺装部位换填夯实完成;
11、二区7#楼内庭院及西侧消防车道混凝土路面浇筑;
12、南大门外侧路缘石安装完成;
本周主要工作计划(4.17-4.23)
1、一区7#楼内庭院铺装部位换填、基层清理完成;
2、二区1#、2#楼室外台阶钢筋下料绑扎、模板安装、混凝土浇筑完成、残疾人坡道地垄墙砌筑完成;
3、南大门石材幕墙墙裙施工完成、散水石材铺装完成、窗框安装完成;
4、南大门道路路缘石安装完成、人行道2:8灰土回填、整平、压实完成;
5、二区6#、5#楼内庭院消防回车场路缘石安装完成、收水口开挖、管道安装、井室安装完成;
6、东侧围墙饰面刷漆完成60%;
7、二区5#、6#、7#、3#楼周围检查井人孔夯实完成;
8、一区4#、5#楼内庭院消防车道路缘石安装完成;
9、一区楼栋散水部位土工布铺设完成、二区新安装路缘石土工布沟槽开挖、铺设;
10、二区7#楼北侧、5#、6#楼周围消防车道、回车场、支路混凝土路面浇筑完成;
施工现场照片
五、校区周工作
1、周工作例会
六、施工质量方面
1、人行道透水砖铺贴过程质量检查;
2、室外防风林树木移植以及养护检查;
3、绿化队伍主环路行道树养护检查;
4、重点巡视水电安装过程性检查,严格控制管线的顺直性;
5、绿化队伍地灌水管安装检查以及每一段泄水口安装质量检查;
6、混凝土路面浇筑、养护措施、切缝刻纹质量控制;
7、三期ALC墙板安装施工质量、卫生间反坎浇筑质量以及养护措施巡查;
8、三期地坪混凝土浇筑质量控制以及养护措施检查;
七、安全文明施工方面
1、继续落实进场工作人员三级安全教育;
2、三期材料吊装作业安全巡查,维修保养记录巡查;
3、现场临电使用安全巡查,配电箱巡检表巡查以及配电箱上锁情况检查;
4、9区公寓楼二遍腻子施工成品保护检查;
5、三期工程ALC墙板安装巡查;
6、创业中心外墙保温、涂料施工吊篮安全巡查,人员安全交底检查;
7、绿化队伍洒水沉降巡查;
8、中心组团钢筋加工区临电使用安全专项检查;
9、混凝土路面浇筑、切缝刻纹机械安全使用巡查;
八、物资采购等其他方面
1、办公家具方案对接、收集、调整;
2、食堂方案的对接、调整。
供稿:新校区建设指挥部
