新校区建设项目工作周报
(2023年3月20日—2023年3月26日)
一、一期工作周报
上周主要完成事项(3.20-3.26)
1、1区3#楼
①暂无施工;
2、1区4#宿舍楼
①地沟检查;走廊二遍腻子开始施工;
3、1区5#宿舍楼
①地沟检查;淋浴间部位窗口外保温施工完成;
②走廊二遍腻子开始施工;
4、1区7#宿舍楼
①地沟检查;淋浴间部位窗口外保温施工完成;
5、1区2#教学楼
①北单元四层石膏找平完成;
6、5区1#教学楼
①门厅外墙保温收尾完成;
②南单元1~2层暖气片安装完成;
7、5区2#教学楼
①外墙保温开始施工完成500㎡;
②卫生间瓷砖铺贴完成300㎡;南单元石膏找平完成600㎡;
8、2区3#食堂
①外墙保温开始施工完成300㎡;
9、3区学生创业中心
①8#楼ALC板材安装完成150㎡;
②去年留置过梁浇筑完成;
本周主要工作计划(3.27-4.2)
1、1区3#楼
①散水收尾完成;
2、1区4#宿舍楼
①2层、3层走廊一米线以下腻子施工;
②门厅雨蓬外保温完成;
3、1区5#宿舍楼
①2层、3层走廊一米线以下腻子施工;
4、1区7#宿舍楼
①1层、2层室内腻子、乳胶漆施工完成;
5、1区2#教学楼
①暂无施工作业;
6、5区1#教学楼
①北单元3层石膏找平完成;
7、5区2#教学楼
①北单元2层走廊瓷砖铺贴完成;
②卫生间瓷砖铺贴完成80%;
③外墙保温完成300㎡;
8、2区3#食堂
①外墙保温开始施工完成300㎡;
9、3区学生创业中心
①二次构件过梁支模板;
施工现场照片
二、二期工作周报
上周主要完成事项(3.20-3.26)
1、2区5#宿舍楼
①冬季冻破的雨水管维修;
2、2区6#宿舍楼
①冬季冻破的雨水管维修;
3、2区7#宿舍楼
①冬季冻破的雨水管维修;
4、2区1#教学楼
①冬季冻破的雨水管维修;
②走廊二遍腻子施工完成;
5、2区2#教学楼
①冬季冻破的雨水管维修;
②楼梯间腻子施工完成;
6、9区1#-A/B教师公寓式住宅楼
①腻子工进场,二遍腻子完成4户;
本周主要工作计划(3.27-4.2)
1、2区5#宿舍楼
①地沟清理;
2、2区6#宿舍楼
①暂无施工作业;
3、2区7#宿舍楼
①暂无施工作业;
4、2区1#教学楼
①卫生间墙面空鼓修补;
②卫生间上水管变更整改;
5、2区2#教学楼
①卫生间墙面空鼓修补;
②卫生间上水管变更整改;
6、9区1#-A/B教师公寓式住宅楼
①二遍腻子完成6户;

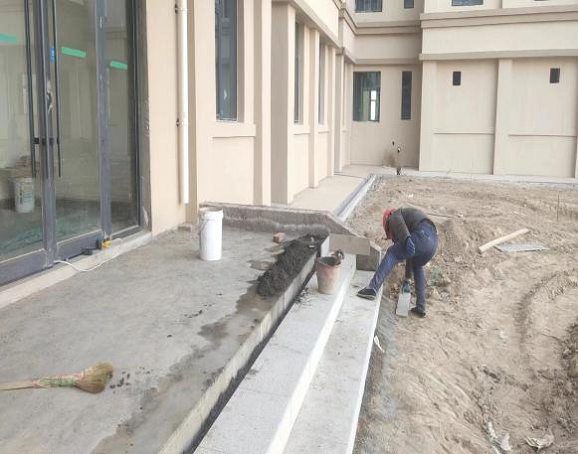

施工现场照片
三、三期工作周报
上周主要完成事项(3.20-3.26)
1、 四区3#楼
①1层地坪灰土夯实平整完成;11层窗户下挡水坎支设浇筑完成;
2、四区4#楼
①10、11层电气二次预埋完成;强弱配电箱安装2-6层;
3、四区5#楼
①主楼ALC墙板6、8层除卫生间外安装完成;1-5层及地下室圈梁钢筋模板绑扎支设完成;
4、四区6#楼
①暂无施工;
5、四区7#楼
①2、3层开关插座线盒线管二次预埋完成;卫生间蹲便器排水管安装完成2-6层;
本周主要工作计划(3.27-4.2)
1、 四区3#楼
①1层地坪钢筋绑扎完成;楼梯间及落地窗2-11层挡水坎支设浇筑完成;
2、 四区4#楼
①强弱配电箱安装6-11层;
3、四区5#楼
①主楼ALC墙板7、9层除卫生间外安装完成;
②1-5层电梯井圈梁构造柱浇筑完成;地下室圈梁构造柱浇筑完成;屋面楼梯间及机房砌筑完成;
4、四区6#楼
①本周无施工
5、四区7#楼
①1层地坪浇筑完成;屋面隔气、保温层完成;
②2-4层电梯井加气块砌筑完成;卫生间蹲便器排水管安装完成7-11层;屋面雨水斗及小屋面雨水管安装完成;

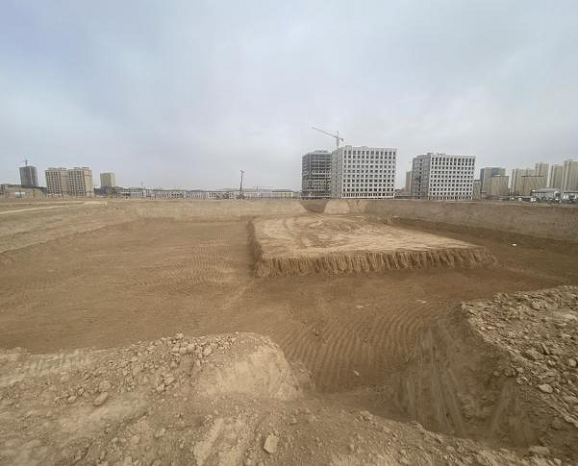

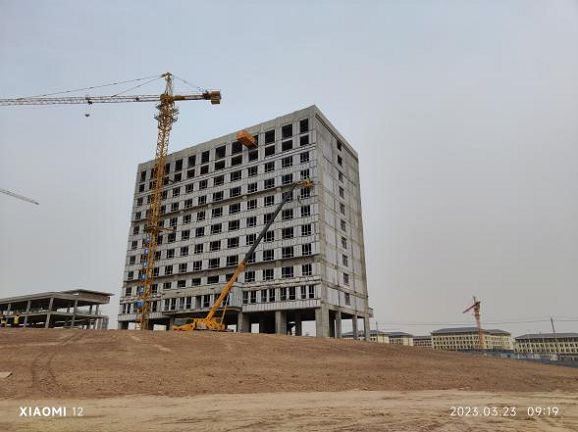

施工现场照片
四、室外施工
上周主要完成事项(3.20-3.26)

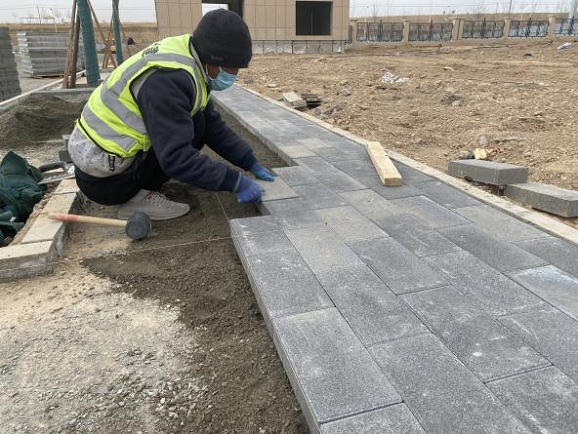

1、校区环路内侧人行道透水砖铺设完成400米;
2、二区1#楼A、B栋室外台阶、地垄墙施工班组确定完成;
3、二区1#、2#楼沟槽开挖完成;
4、南大门临时围挡安装完成,并确定道路下方天然气涵洞的施工班组;
5、2区5#楼内庭院铺装及消防回车场清基完成;
6、东侧围墙饰面工程基层处理完成50%;
7、北入口、环路外侧人行道土工布铺设完成;
本周主要工作计划(3.27-4.2)
1、校区环路外侧人行道透水砖铺设完成600米;

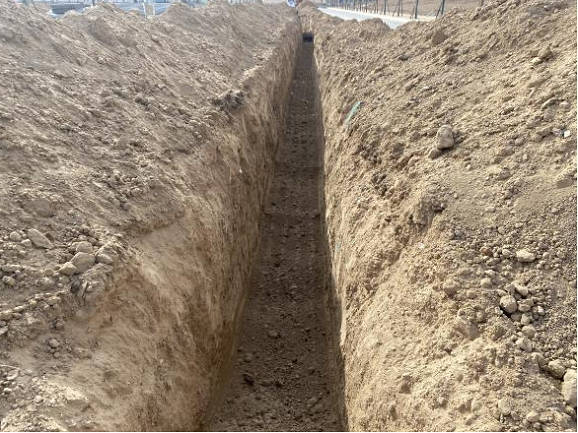

2、二区1#、2#楼沟槽开挖完成;
3、南大门石材幕墙石材及人员进场完成;
4、南大门道路下方天然气涵洞的施工完成,盖板预制完成;
5、二期消防车道剩余路缘石开槽、垫层浇筑完成,收水口开挖施工;
6、东侧围墙饰面工程基层处理全部完成;
7、二区5#、6#、7#楼回车场基层处理、灰土回填完成;

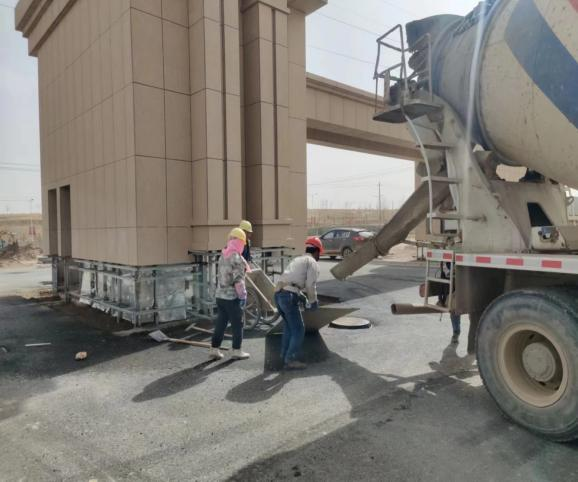

8、浇筑混凝土路面班组进场、并完成一区3#楼北侧支路刻纹施工;

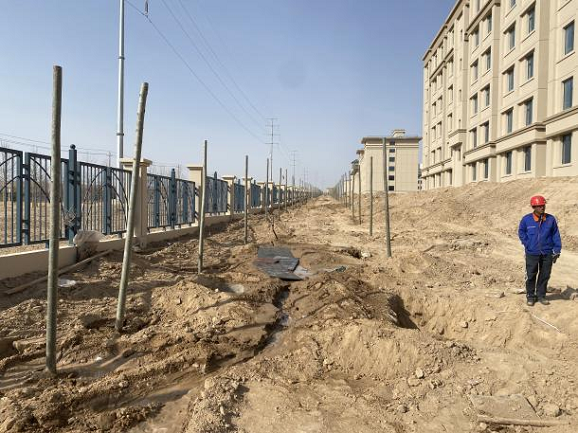

施工现场照片
五、校区周工作

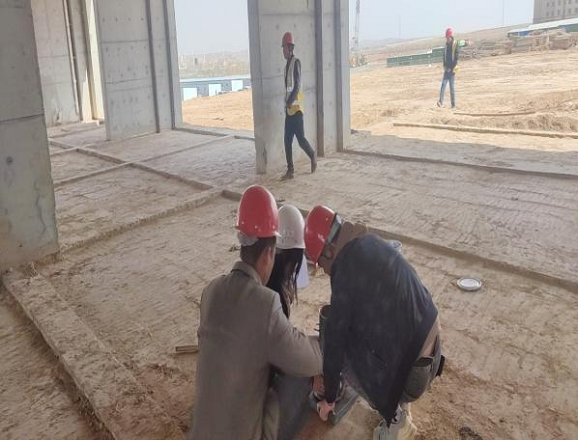

1、周工作例会
六、施工质量方面
1、人行道透水砖铺贴过程质量检查;
2、室外防风林树木移植以及养护检查;
2、围墙柱子基层处理观感质量检查;
3、三期ALC墙板安装施工质量、卫生间反坎浇筑质量以及养护措施巡查;
4、重点巡视水电安装过程性检查,严格控制管线的顺直性;
5、绿化队伍地灌水管安装检查以及每一段泄水口安装质量检查;
6、三期地坪混凝土浇筑质量控制以及养护措施检查;
7、外墙保温、涂料施工质量控制;
七、安全文明施工方面
1、继续落实进场工作人员三级安全教育;
2、三期材料吊装作业安全巡查,维修保养记录巡查;
3、现场临电使用安全巡查,配电箱巡检表巡查以及配电箱上锁情况检查;
4、9区公寓楼二遍腻子施工成品保护检查;
5、三期工程ALC墙板安装巡查;
6、外墙保温、涂料施工吊篮安全巡查,人员安全交底检查;
7、三期卸料平台安全巡查;
8、土方处理车辆运输安全措施检查;
八、物资采购等其他方面
1、学生公寓床最新方案收集。
供稿:新校区建设指挥部
