新校区建设项目工作周报
(2023年3月13日—2023年3月19日)
一、一期工作周报
上周主要完成事项(3.13-3.19)
1、1区3#楼
①暂无施工;
2、1区4#宿舍楼
①室内卫生清理;
②淋浴间部位窗口外保温施工完成;
③门厅保温收尾;
3、1区5#宿舍楼
①室内卫生清理;
4、1区7#宿舍楼
①室内卫生清理;
5、1区2#教学楼
①地沟垃圾清理;
6、5区1#教学楼
①地沟垃圾清理;
②北单元3-4层暖气片安装;
③塔楼拆除原有砌体、开窗户洞口;
7、5区2#教学楼
①外墙保温施工开始,完成300㎡;
8、2区3#食堂
①外墙保温开始施工完成300㎡;
9、3区学生创业中心
①3#、5#楼ALC板材安装完成500㎡,施工人员10人;
②8#楼消防、喷淋管安装完成,施工人员8人;
本周主要工作计划(3.20-3.26)
1、1区3#楼
①散水收尾完成;
2、1区4#宿舍楼
①地沟检查完成;
②走廊二遍腻子开始施工;
3、1区5#宿舍楼
①地沟检查完成;
②淋浴间部位窗口外保温施工完成;
③走廊二遍腻子开始施工;
④散水收尾完成;
4、1区7#宿舍楼
①地沟检查完成;
②淋浴间窗口外保温施工完成;
5、1区2#教学楼
①北单元四层石膏找平完成;
6、5区1#教学楼
①门厅外墙保温收尾完成;
②南单元1-2层暖气片安装完成;
③塔楼砌体施工开始;人员配备:5人
7、5区2#教学楼
①外墙保温开始施工完成500㎡;
②卫生间瓷砖铺贴完成300㎡;
③南单元石膏找平完成600㎡;
④南单元散水开始施工;
8、2区3#食堂
①外墙保温开始施工完成300㎡;
9、3区学生创业中心
①8#楼ALC板材安装完成150㎡;
②1#、2#、6#、7#楼二层窗框安装完成;

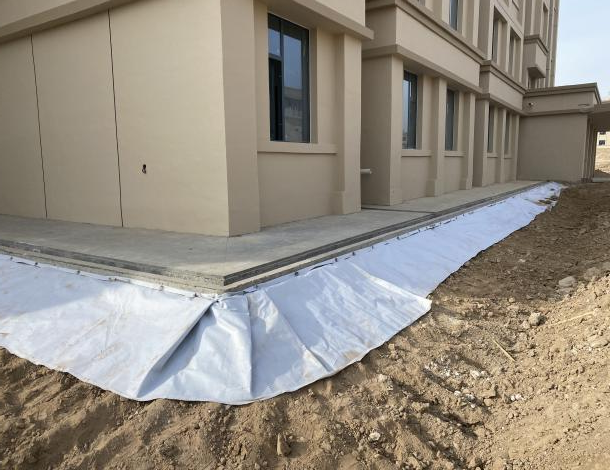

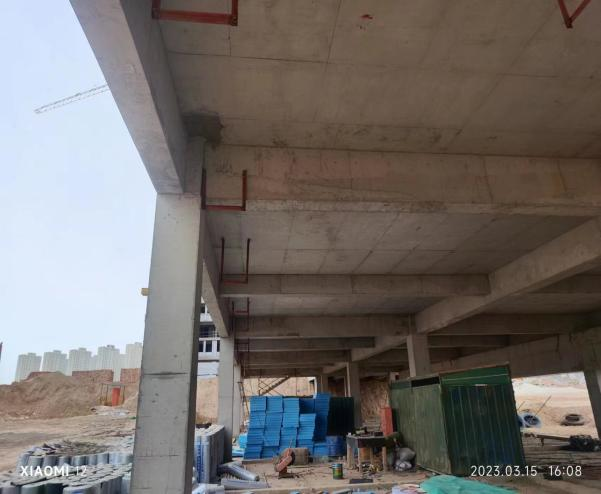

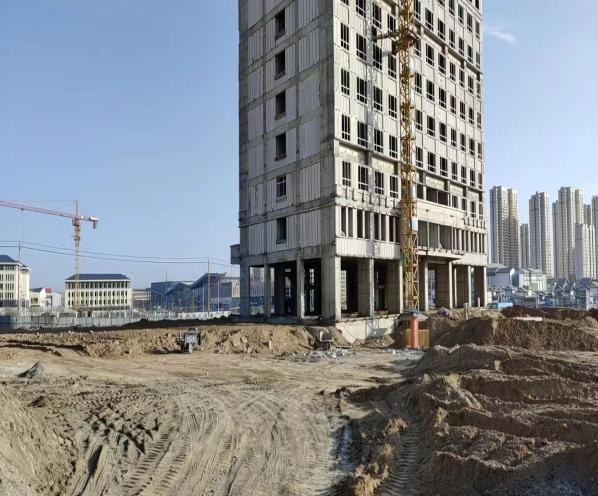

施工现场照片
二、二期工作周报
上周主要完成事项(3.13-3.19)
1、2区5#宿舍楼
①一层楼内卫生清理;
2、2区6#宿舍楼
①暖气片安装全部完成(除活动室以外);
3、2区7#宿舍楼
①一层楼内卫生清理;
4、2区1#教学楼
①暖气片安装全部完成(除塔楼以外);
5、2区2#教学楼
①卫生间隔断样板施工完成;
6、9区1#-A/B教师公寓式住宅楼
①暂无施工项目;
本周主要工作计划(3.20-3.26)
1、2区5#宿舍楼
①冬季冻破的雨水管维修;
2、2区6#宿舍楼
①冬季冻破的雨水管维修;
3、2区7#宿舍楼
①冬季冻破的雨水管维修;
4、2区1#教学楼
①冬季冻破的雨水管维修;
②走廊二遍腻子施工完成;
5、2区2#教学楼
①冬季冻破的雨水管维修;
②楼梯间腻子施工完成;
6、9区1#-A/B教师公寓式住宅楼
①腻子工进场,二遍腻子完成4户;

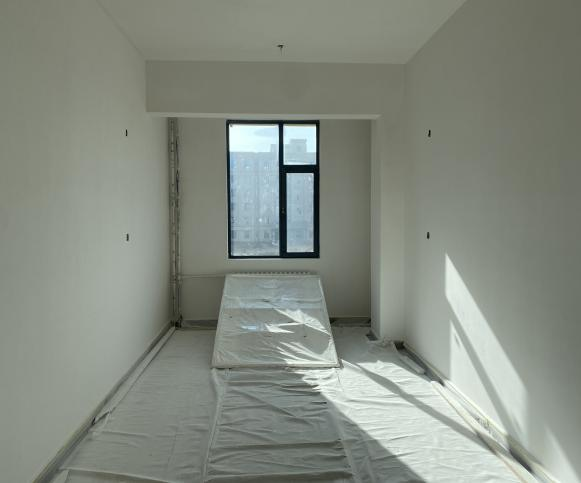

施工现场照片
三、三期工作周报
上周主要完成事项(3.13-3.19)
1、 四区3#楼
①电气二次预埋完成2-5层开槽,山墙及十层窗压顶支设浇筑完成,室外散水回填土液压夯实完成;
2、四区4#楼
①7-9层电气二次预埋完成,室外散水回填土液压夯实完成;
3、四区5#楼
①5#楼主楼卫生间反坎2-9层变更返工未完成;因变更暂停施工;
4、四区6#楼
①暂无施工;
5、四区7#楼
①二、三关插座线盒线管二次预埋完成,室外散水回填土液压夯实完成,排水管道安装完成;
本周主要工作计划(3.20-3.26)
1、 四区3#楼
①一层地坪灰土夯实平整完成,十一层窗户下挡水坎支设浇筑完成;
2、 四区4#楼
①10、11层电气二次预埋完成,强弱配电箱安装2-6层;
3、四区5#楼
①ALC墙板6、7、8层除卫生间外安装完成;
②1-5层电梯井加气块砌筑圈梁构造柱浇筑完成,地下室圈梁构造柱钢筋绑扎模板支设完成,屋面臭气道砌筑完成;
4、四区6#楼
①本周无施工
5、四区7#楼
①1层地坪浇筑完成,屋面隔气、保温层完成;
②2、3层开关插座线盒线管二次预埋完成,卫生间蹲便器排水管安装完成2-6层;

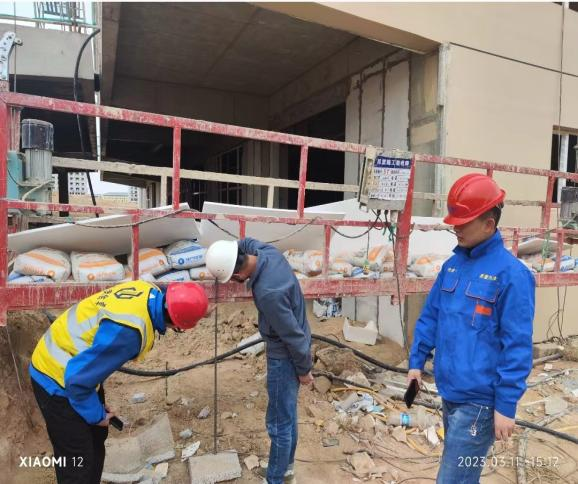

施工现场照片
四、室外施工
上周主要完成事项(3.13-3.19)
1、三期室外土方整平、夯实处理完成;
2、二区1#楼A、B栋室外台阶、地垄墙施工班组确定;
3、南大门散水基础整平、处理完成、混凝土垫层完成;
4、人行道透水砖进场并安排现场班组进行铺装施工;
5、二期消防车道剩余段平地机刮平处理完成;
6、东侧围墙修补完成,饰面工程基层处理完成;
7、二期支路及环路人行道路缘石土工布埋设完成80%;
8、协调室外花池及室外铺装范围图纸完成;
本周主要工作计划(3.20-3.26)
1、校区环路内侧人行道透水砖铺设完成400米;
2、二区1#楼A、B栋室外台阶、地垄墙施工班组确定完成,二区1#、2#楼沟槽开挖完成;
3、南大门石材幕墙石材进场完成;
4、南大门临时围挡安装完成,并确定道路下方天然气涵洞的施工班组;
5、二期消防车道剩余路缘石开槽、垫层浇筑完成,收水口开挖施工;
6、东侧围墙饰面工程基层处理;
7、环路内、外侧人行道土工布铺设完成;
8、安排浇筑混凝土路面班组(赵建军)进场;
9、中心组团图书馆土方开挖完成;

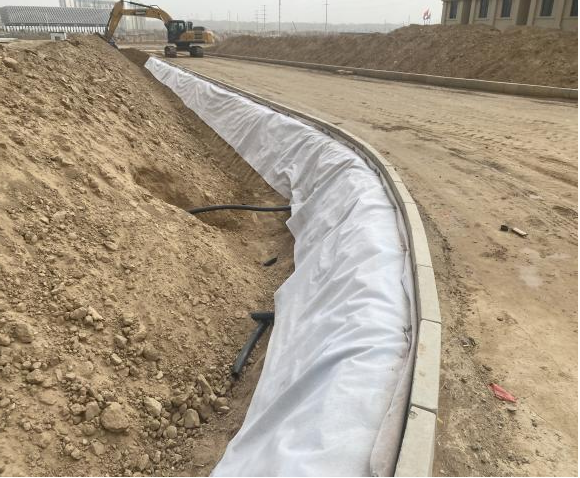

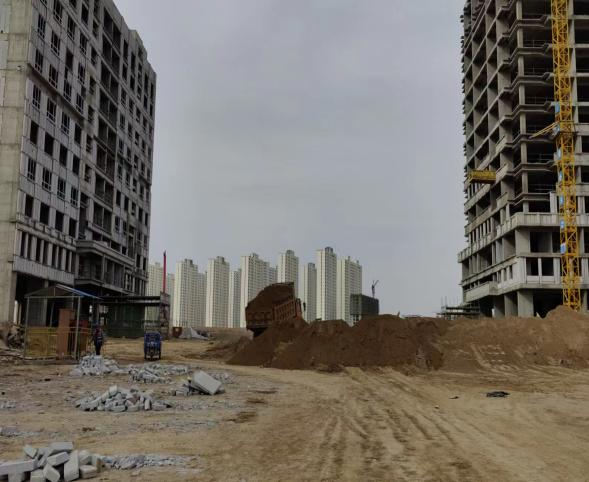

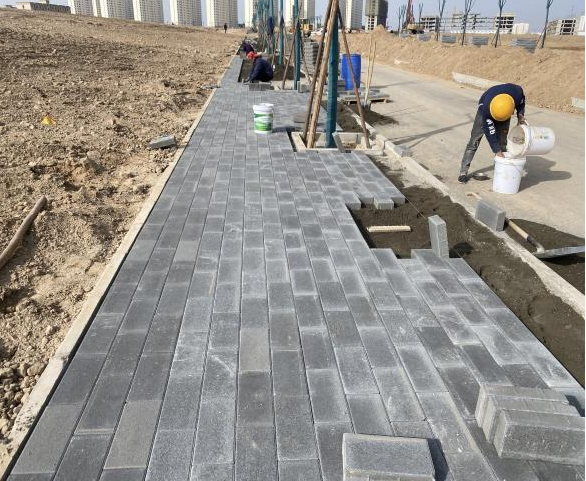

施工现场照片
五、校区周工作
1、周工作例会
六、施工质量方面
1、人行道透水砖铺贴过程质量检查;
2、围墙柱子基层处理观感质量检查;
3、三期ALC墙板安装施工质量、卫生间反坎浇筑质量以及养护措施巡查;
4、重点巡视水电安装过程性检查,严格控制管线的顺直性;
5、绿化队伍移植树木措施控制,以及移植后养护措施到位;
6、绿化队伍防风林树坑开挖质量验收;
7、外墙保温、涂料施工质量控制;
七、安全文明施工方面
1、落实进场工作人员三级安全教育;
2、三期材料吊装作业安全巡查,维修保养记录巡查;
3、现场临电使用安全巡查,配电箱巡检表巡查以及配电箱上锁情况检查;
4、3区创业中心水电安装安全巡查;
5、三期工程ALC墙板安装巡查;
6、外墙保温、涂料施工吊篮安全巡查,人员安全交底检查;
7、三期卸料平台安全巡查;
8、土方处理车辆运输安全措施检查;
八、物资采购等其他方面
1、肯德基门复尺工作进行中;
2、教学楼公共卫生间内墙乳胶漆配色进行中。
供稿:新校区建设指挥部
