新校区建设项目工作周报
(2022年11月7日—2022年11月13日)
一、一期工作周报

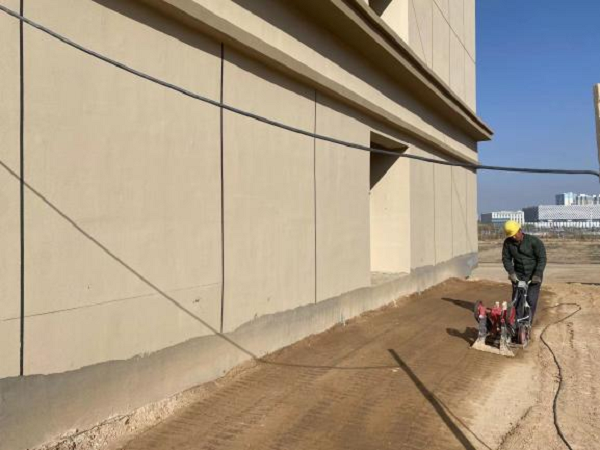

上周主要完成事项(11.7-11.13)
1、1区3#楼
①防冻胀台阶垫层浇筑完成60%,受疫情影响商混未进场;
2、1区4#宿舍楼
①水暖工楼层垃圾清理完成;
②屋面避雷带刷防锈漆完成;
3、1区5#宿舍楼
①屋面避雷带刷防锈漆完成;
4、1区7#宿舍楼
①第三层内墙涂料喷涂完成,累计完成4层;
②屋面避雷带刷防锈漆完成;
5、1区2#教学楼
①地沟接室外排水管安装完成;
②散水及排水沟浇筑完成120米;
③北侧门厅台阶施工完成;
6、5区1#教学楼
①地沟接室外排水管安装完成;
②塔楼斜屋面瓦粘贴施工完成;
③散水排水沟浇筑完成160米;
④大门厅台阶钢筋绑扎完毕,垫层施工完成;
7、5区2#教学楼
①大门厅台阶钢筋绑扎完毕,垫层施工完成;
②外墙保温施工完成500㎡,累计完成2100㎡;
8、2区3#食堂
①南立面外墙保温施工累计完成320㎡;
9、3区学生创业中心

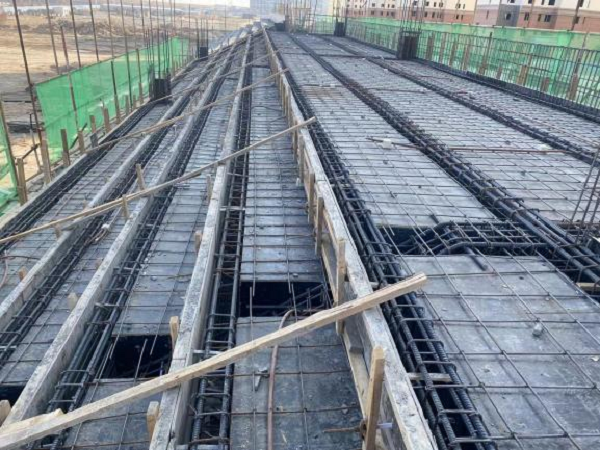

①6#~8#楼地坪钢筋绑扎完成、混凝土浇筑完成;
10、7区2#运动看台

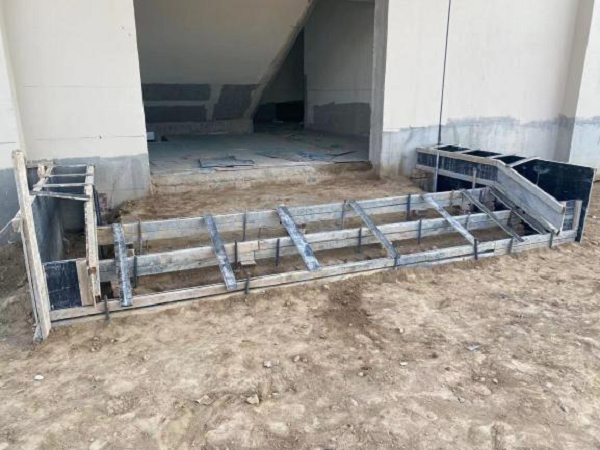

①主席台一层架体搭设完成,钢筋绑扎完成,等待浇筑混凝土;

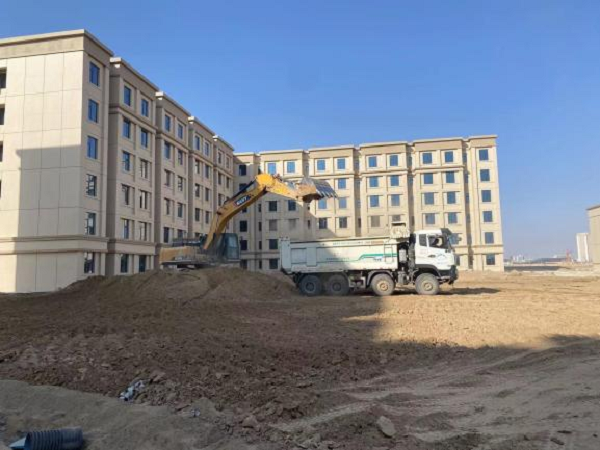

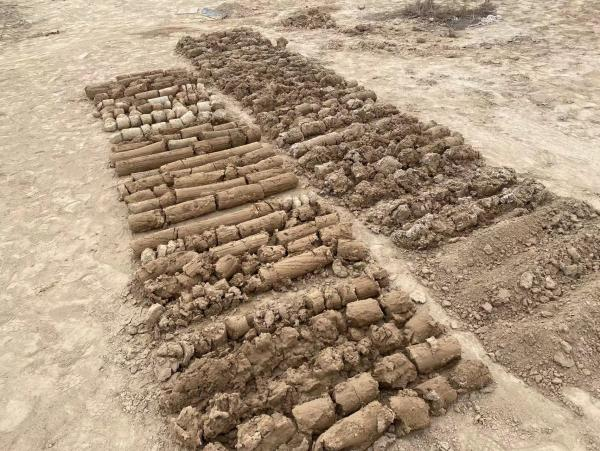

10、中心组团地勘作业

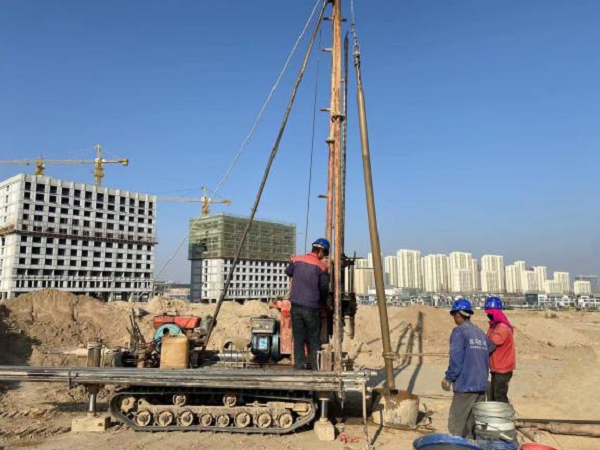

①本周完成地勘点位共计22个,剩余14个。
本周主要工作计划(11.14-11.20)
1、1区3#楼
①防冻胀台阶垫层浇筑完成;
2、1区4#宿舍楼
①一层垃圾清理完成;
3、1区5#宿舍楼
①活动室变更门口砌筑完成;
4、1区7#宿舍楼
①活动室、楼梯间、架空层变更门洞口砌筑完成;
5、1区2#教学楼
①散水及排水沟计划浇全部完成;
6、5区1#教学楼
①散水、排水沟全部施工完毕;
7、5区2#教学楼
①外墙保温施工完成200㎡(具体根据天气情况确定)
②地下室砌体植筋完成;
8、2区3#食堂
①南侧外墙保温施工完成80㎡ ,累计完成400㎡;(具体根据天气情况确定)
9、3区学生创业中心

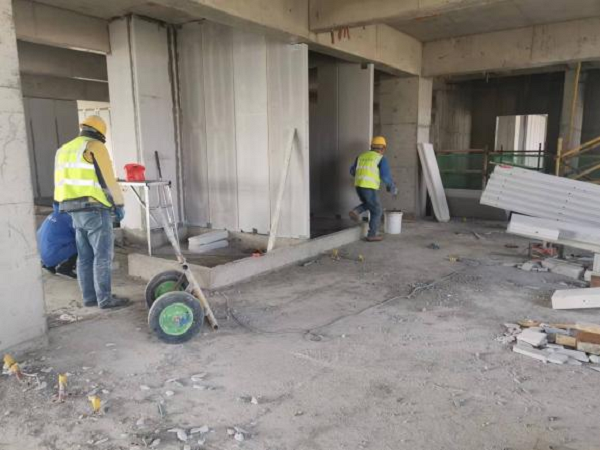

①3#、4#楼一层ALC板材安装完成;
10、7区2#运动看台
①主席台一层砼浇筑完成;
11、11、中心组团地勘作业
①剩余14个点位全部完成;

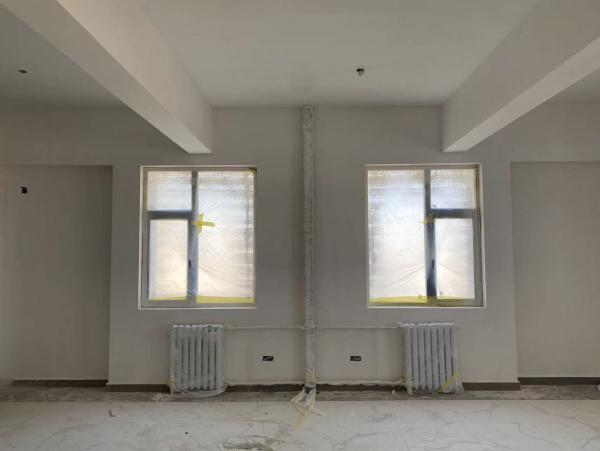

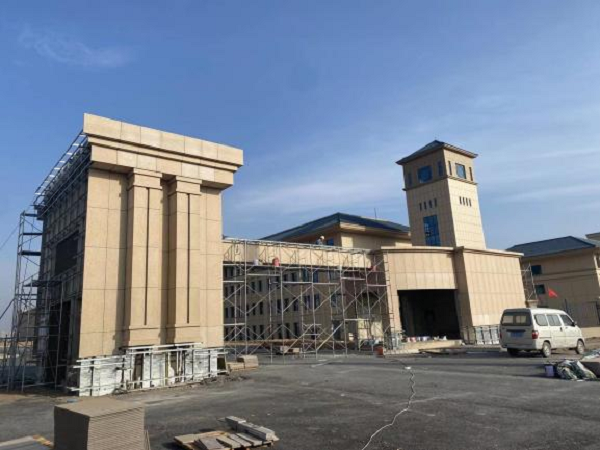

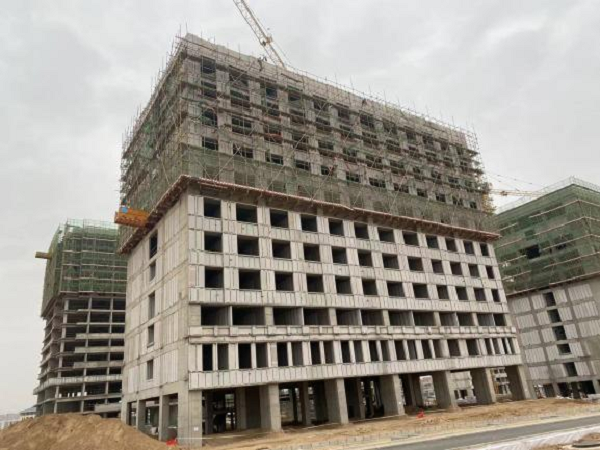

施工现场照片
二、二期工作周报
上周主要完成事项(11.7-11.13)
1、2区5#宿舍楼
①伸缩缝处门套施工完成;
②散水、排水沟浇筑完成50米;
2、2区6#宿舍楼
①伸缩缝处门套施工完成;
②地沟排水出口安装完成;
③五层乳胶漆喷涂完成,累计完成2层;
④散水、排水沟浇筑完成50米;
3、2区7#宿舍楼
①伸缩缝处门套腻子施工完成;
②三层乳胶漆喷涂完成,累计完成5层;
4、2区1#教学楼
①暂无施工作业;
5、2区2#教学楼
①西单元墙面腻子修补全部完成;
②地沟出口砌砖,卫生清理;
③2区2#楼门厅大台阶踏步室外砖施工完成;
6、9区1#-A/B教师公寓式住宅楼
①9区1#-A、B楼内卫生清理;
②9区1#-A、B进料口外墙保温收口、涂料完成;
③9区1#-A进料口窗户玻璃安装完成;
本周主要工作计划(11.14-11.20)
1、2区5#宿舍楼
①散水及排水沟全部施工完毕;
2、2区6#宿舍楼
①楼内无作业项目;
3、2区7#宿舍楼
①活动室门洞口尺寸变更砌砖完成;
4、2区1#教学楼
①楼内无作业项目;
5、2区2#教学楼
①楼内无作业项目;
6、9区1#-A/B教师公寓式住宅楼
①9区1#-A、B进料口外墙涂料收尾完成;

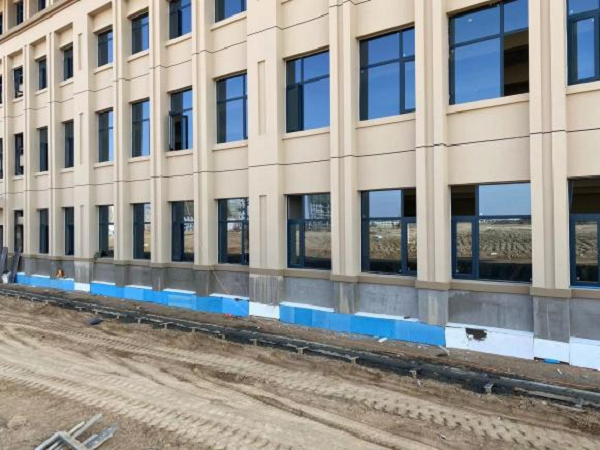

施工现场照片
三、三期工作周报
上周主要完成事项(11.7-11.13)
1、 四区3#楼

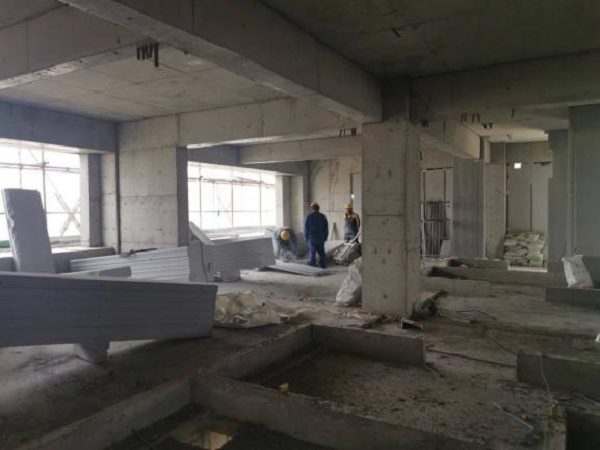

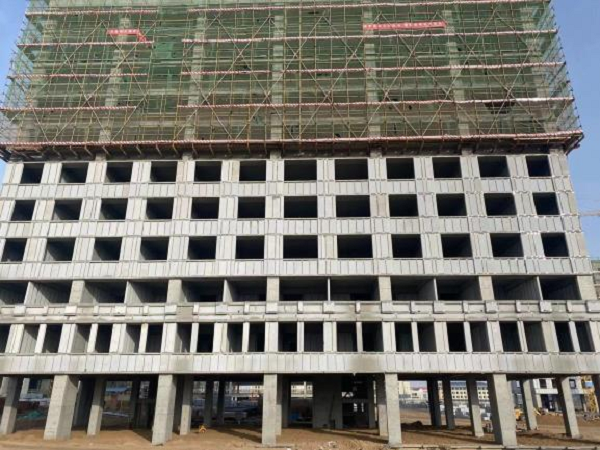

①一层房心土回填完成,ALC墙板8、10层安装完成1/2;
②屋面臭气道砌筑完成;
2、 四区4#楼
①二层以上ALC墙板安装完成;
②一层房心回填土完成,外脚手架全部拆除完成;
3、四区5#楼
①电梯机房及设备间模板拆除完成。
②裙楼二层混凝土浇筑完成,裙楼女儿墙支设完成;
4、四区6#楼
①暂无施工项目;
5、四区7#楼
①屋面砌体施工完成;
②ALC墙板安装全部完成;
③房心回填土完成
本周主要工作计划(11.14-11.20)
1、 四区3#楼
①3#楼ALC墙板8、10层安装完成;
②屋面臭气道砌筑完成;
2、 四区4#楼
①二层电气二次预埋1/2;
3、四区5#楼
①裙楼女儿墙浇筑完成;
②二层卫生间反坎浇筑完成;
4、四区6#楼
①本周无施工
5、四区7#楼
①屋面臭气道砌筑完成;
②ALC墙板安装完成;
③外防护脚手架全部拆除完成;
施工现场照片
四、室外施工
上周主要完成事项(11.7-11.13)

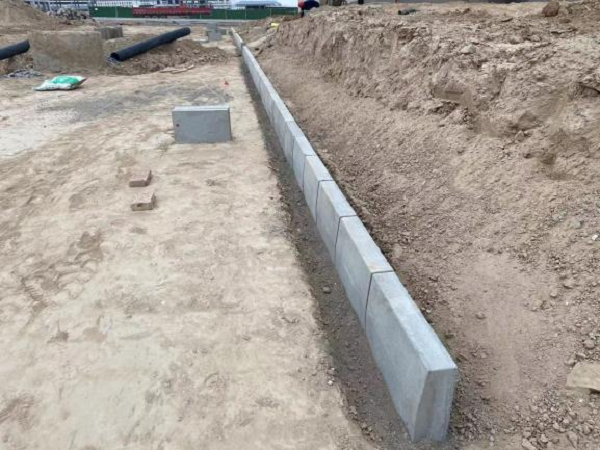

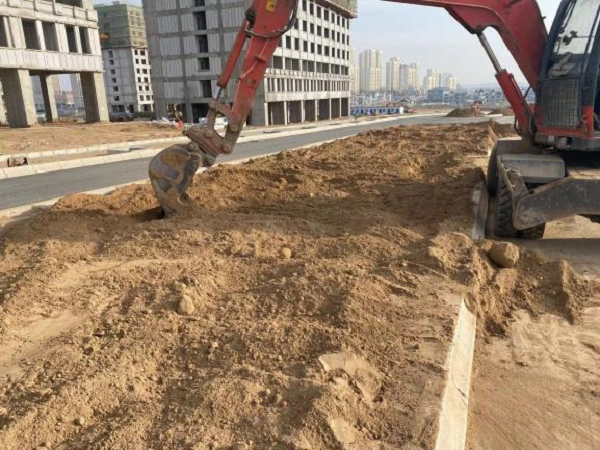

1、室外2区1#楼西侧挡土墙基础开挖、3:7灰土回填压实、钢筋下料完成;

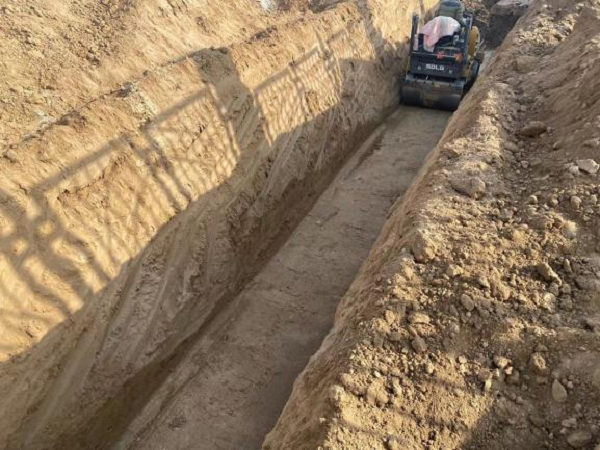

2、室外新增二区7#楼东南角给水管网管沟开挖、基层处理完成;
3、室外二区1#、2#、5#、6#、7#支路及消防车道道路中间检查井垃圾清理、检查井井盖安装;
4、室外东侧围墙东北角新增地梁、柱抹面砂浆剩余80米,其余完成;
5、南大门石材幕墙施工完成300㎡,累计完成1100㎡;
6、二区3#楼东、北侧散水部位整平完成;
7、室外环路、各出入口人行道混凝土垫层浇筑全部完成60%;
本周主要工作计划(11.14-11.20)
1、室外二区1#楼西侧挡土墙基础垫层浇筑、钢筋绑扎完成;
2、室外二区7#、6#、5#支路及消防车道路新改道路原土基层液压夯夯实完成;
3、室外环路、各出入口人行道混凝土垫层浇筑全部完成;
4、室外新增二区7#楼东南角给水管网安装、检查井砌筑、管沟回填完成;
5、室外二区1#、2#、7#、6#支路及消防车道道路中间波纹管管沟回填、夯实完成;
6、室外二区3#楼南侧、北侧人行道路及台阶原土基层清理完成;
7、室外五区1#楼西侧多余土方清理、倒运完成、创业中心原有加工棚混凝土垫层拆除、倒运完成;
8、室外东侧围墙东北角新增地梁、柱抹面砂浆全部完成;
9、南大门石材幕墙现有材料全部施工完成;
施工现场照片
五、校区周工作
1、设计方案汇报会
六、施工质量方面
1、重点对楼内内墙打磨、乳胶漆喷漆巡查,对成品保护措施检查;
2、重点对三期ALC墙板安装施工质量、卫生间反坎浇筑质量以及养护措施巡查;
3、巡视楼周边散水开槽、砼浇筑质量巡查以及养护措施检查;
4、窗户、玻璃安装质量巡查;
5、外墙保温、涂料施工质量控制;
6、水、电、暖、消防安装巡查;
7、地坪混凝土浇筑养护措施巡查;
七、安全文明施工方面
1、当下疫情形式严峻,重点管控施工单位、监理单位、劳务作业人员疫情管控情况,重点对施工项目大门进行严格管控,落实“一扫四查”管理制度;
2、重点临边堆放材料情况进行巡查,防止发生高空坠物伤人事故;
3、现场临电使用安全巡查,配电箱巡检表巡查以及配电箱上锁情况检查;
4、三期材料吊装作业安全巡查,维修保养记录巡查;
5、三期工程ALC墙板安装巡查;
6、外墙保温、涂料施工吊篮安全巡查,人员安全交底检查;
八、物资采购等其他方面
1、肯德基门的数量以及规格核对。
供稿:新校区建设指挥部
