新校区建设项目工作周报
(2022年10月31日—2022年11月6日)
一、一期工作周报
上周主要完成事项(10.31-11.6)

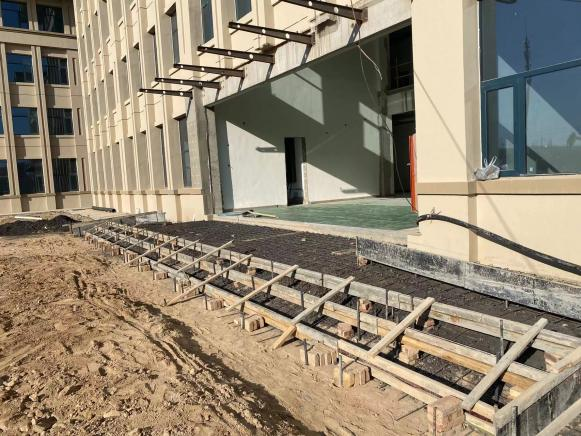

1、1区3#楼
①防冻胀台阶垫层浇筑完成60%;
2、1区4#宿舍楼
①暖气片安装全部完成;
3、1区5#宿舍楼
①活动用房及门厅过门石地砖补砖完成;
4、1区7#宿舍楼
①内墙涂料喷涂累计完成4层;
②散水浇筑完成60米;
5、1区2#教学楼
①北单元暖气片安装完成;
②散水及排水沟浇筑完成120米;
6、5区1#教学楼
①瓷砖铺贴收尾完成;
②楼梯扶手喷漆完成;
③散水打夯完成;
7、5区2#教学楼
①阶梯教室踢脚线、北单元楼梯瓷砖铺贴全部完成;
②外墙保温施工完成600㎡,累计完成1600㎡;
8、2区3#食堂
①南立面外墙保温施工累计完成200㎡;
②已进场窗框安装完成;
9、3区学生创业中心
①1#、4#、5#楼地坪钢筋绑扎完成,混凝土浇筑完成;
②6#-8#楼房心三七灰土回填完成;
③6#、7#楼屋面保护层施工完成;
10、7区2#运动看台
①主席台一层架体搭设完成,钢筋绑扎完成;
本周主要工作计划(11.7-11.13)
1、1区3#楼
①防冻胀台阶垫层浇筑完成;
2、1区4#宿舍楼
①楼层垃圾清理完成;
②屋面避雷带刷防锈漆完成;
3、1区5#宿舍楼
①淋浴间窗口封堵部位外墙保温收口完成;
②屋面避雷带刷防锈漆完成;
4、1区7#宿舍楼
①内墙涂料喷涂完成2层;
②屋面防雷带刷防锈漆完成;
5、1区2#教学楼
①已进场暖气片安装全部完成;
②地沟接室外排水管安装完成;
③散水及排水沟浇筑完成120米,北侧门厅台阶施工完成;
6、5区1#教学楼
①地沟接室外排水管安装完成;
②塔楼斜屋面瓦粘贴施工完成,散水排水沟计划浇筑完成160米;
③大门厅台阶钢筋绑扎完成,垫层施工完成;
7、5区2#教学楼
①门厅变更部位砌体墙完成;
②外墙保温施工完成500㎡;
③大门厅台阶钢筋绑扎完成,垫层施工完成;
8、2区3#食堂
①南侧外墙保温施工完成300㎡;
②已进场的窗框安装完成;
9、3区学生创业中心
①6#-8#楼地坪钢筋绑扎完成、混凝土浇筑完成;
10、7区2#运动看台
①主席台一层砼浇筑完成;

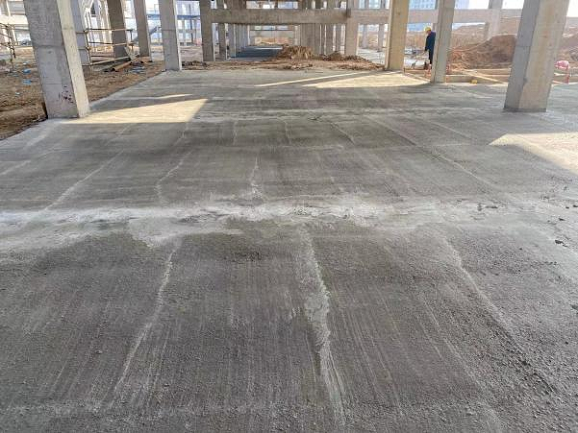

施工现场照片
二、二期工作周报
上周主要完成事项(10.31-11.6)
1、2区5#宿舍楼
①乳胶漆喷涂收尾施工完成;
2、2区6#宿舍楼
①六层腻子打磨修补、四层乳胶漆喷涂完成;
②散水及排水沟完成150米;
3、2区7#宿舍楼
①一层墙面腻子打磨、修补完成;
4、2区1#教学楼
①楼层垃圾清理完成;
②门厅台阶钢筋绑扎完成,砼浇筑完成;
5、2区2#教学楼
①西单元墙面腻子修补完成2层;
②楼层垃圾清理完成;
③门厅台阶钢筋绑扎完成,砼浇筑完成;
6、9区1#-A/B教师公寓式住宅楼
①9区1#-A、B进料口内墙抹灰完成;
②9区1#-A进料口窗户安装全部完成;
③9区1#-B进料口外保温、涂料施工完成20%;
本周主要工作计划(11.7-11.13)
1、2区5#宿舍楼
①伸缩缝处门套施工完成;
②散水、排水沟浇筑完成50米;
2、2区6#宿舍楼
①五层乳胶漆喷涂完成;
②地沟排水出口安装完成;
③伸缩缝处门套施工完成;
④散水、排水沟浇筑完成50米;
3、2区7#宿舍楼
①三层乳胶漆喷涂完成;
②伸缩缝处门套腻子施工完成;
4、2区1#教学楼
①楼内无作业项目;
5、2区2#教学楼
①西单元墙面腻子修补;
②地沟出口砌砖,卫生清理;
③门厅大台阶踏步室外砖施工完成;
6、9区1#-A/B教师公寓式住宅楼
①9区1#-A、B楼内卫生清理完成;
②9区1#-A、B进料口外墙保温收口、涂料完成;
③9区1#-A进料口窗户玻璃安装完成;
施工现场照片
三、三期工作周报
上周主要完成事项(10.31-11.6)
1、 四区3#楼
①ALC墙板4、7层安装完成;
②十一层卫生间反坎浇筑完成;

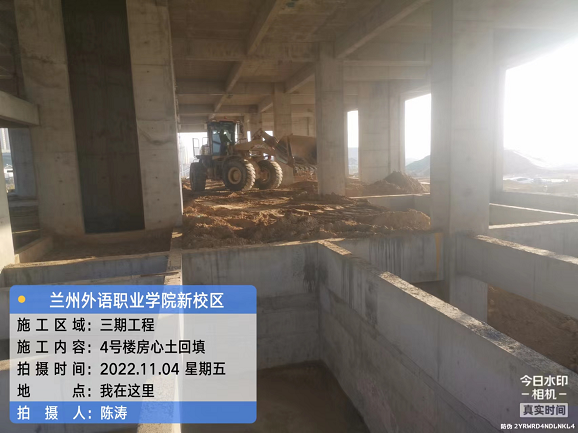

2、四区4#楼
①十层ALC墙板安装全部完成;
3、四区5#楼

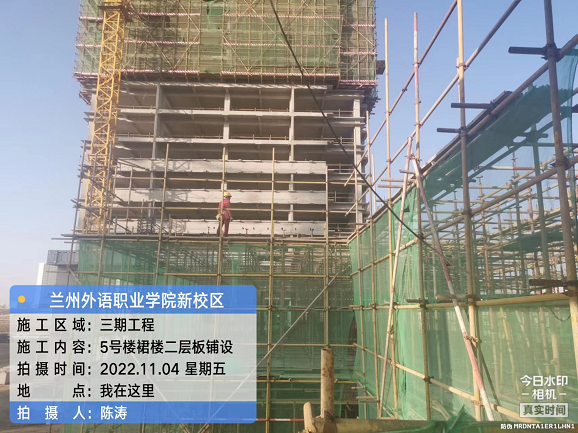

①十四层满堂架顶板模板拆除完成,女儿墙浇筑完成,电梯机房设备间浇筑完成;
4、四区6#楼
①暂无施工;
5、四区7#楼
①屋面砌体施工完成60%;
②ALC墙板安装8、9层全部完成;
③房心土回填完成;
本周主要工作计划(11.7-11.13)
1、 四区3#楼
①一层房心土回填完成,ALC墙板8、10层安装完成50%;
②屋面臭气道砌筑完成;
2、 四区4#楼
①屋面防潮层及保温层找坡层施工完成;
②2层以上ALC墙板安装完成;
③一层房心土回填完成;
④外防护脚手架全部拆除完成;
3、四区5#楼

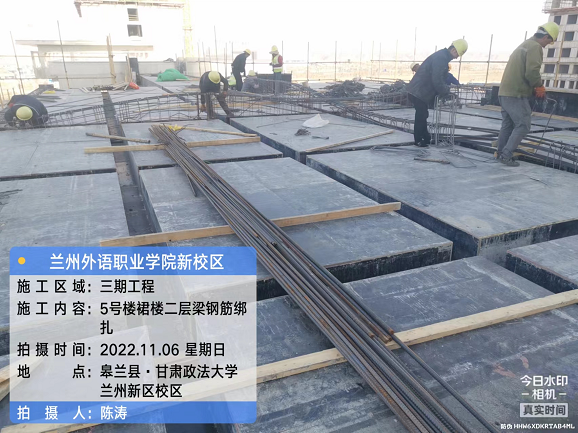

①电梯机房及设备间混凝土浇筑完成;
②裙楼二层混凝土浇筑完成,裙楼女儿墙支设完成;
4、四区6#楼
①本周无施工
5、四区7#楼
①ALC墙板安装全部完成;
②房心土回填完成;
③屋面砌体完成;外防护脚手架全部拆除完成;

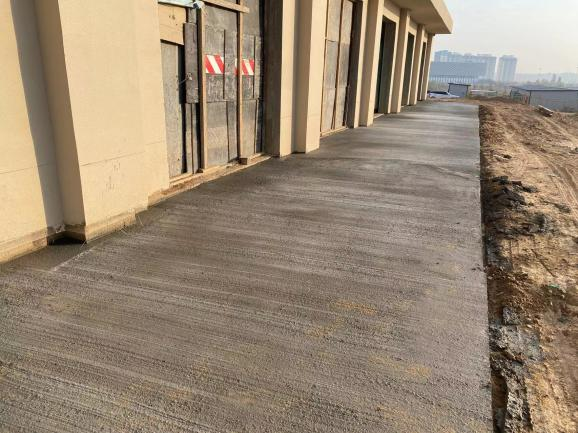

施工现场照片
四、室外施工
上周主要完成事项(10.31-11.6)
1、室外2区5#、6#楼内庭院微地形整平、处理完成;
2、室外新增二区7#楼东南角雨水管网管沟开挖、基层处理完成;
3、五区2#楼东侧强弱电管沟开挖、套管安装、手孔井砌筑、管沟回填完成;

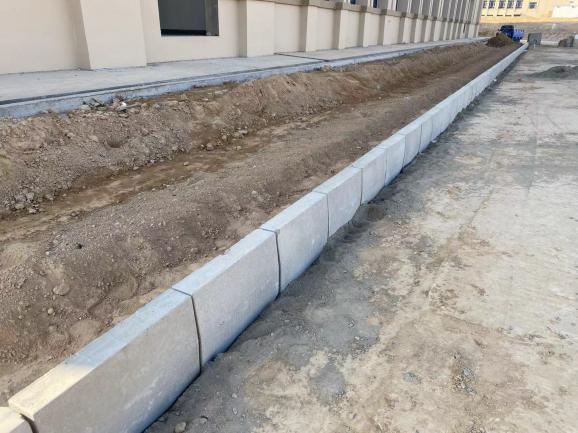

4、室外二区1#、2#、7#楼周围支路缘石开槽完成、收水井完成,路缘石安装完成500米;
5、南大门石材幕墙施工完成300㎡,累计完成800㎡;

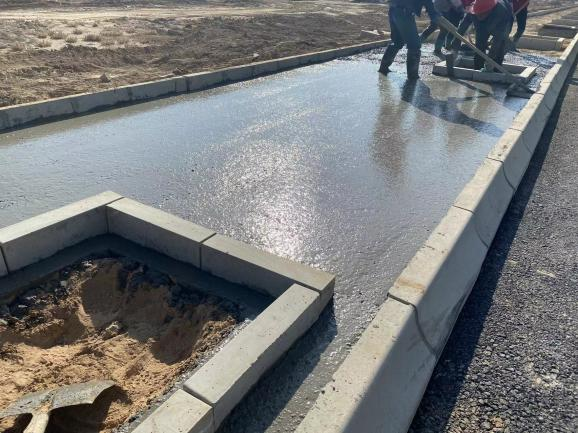

6、环路及各入口人行道混凝土垫层浇筑完成80%;
7、室外东侧围墙东北角新增地梁浇筑完成,柱浇筑全部完成;
8、二区1#楼西侧接市政强电管沟开挖、套管安装完成;
本周主要工作计划(11.7-11.13)
1、室外二区1#楼西侧挡土墙基础开挖完成、垫层浇筑、钢筋下料完成;
2、室外二区1#、2#、7#、6#、5#支路及消防车道路缘石安装全部完成;
3、室外环路、各出入口人行道混凝土垫层浇筑全部完成;
4、室外新增二区7#楼东南角给水管网管沟开挖、基层处理完成;
5、室外二区1#、2#、7#、6#、5#支路及消防车道道路中间检查井垃圾清理、检查井井盖安装;
6、室外二区3#楼南侧、北侧人行道路及台阶原土基层清理完成;
7、室外东侧围墙东北角新增地梁、柱抹面砂浆完成;
8、南大门石材幕墙施工完成300㎡;

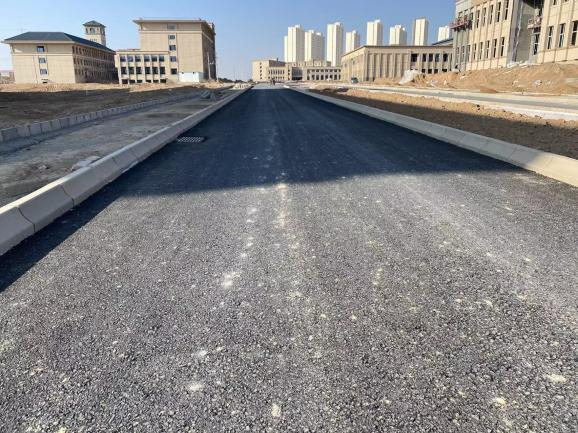

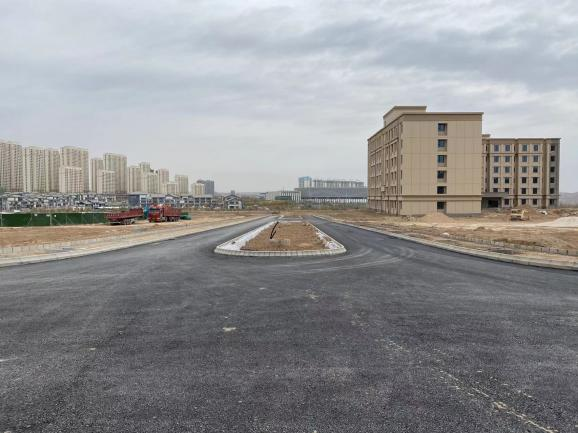

施工现场照片
五、校区周工作
1、周工作例会
六、施工质量方面
1、重点对楼内内墙打磨、乳胶漆喷漆巡查,对成品保护措施检查;
2、重点对三期ALC墙板安装施工质量、卫生间反坎浇筑质量以及养护措施巡查;
3、巡视楼周边散水开槽、砼浇筑质量巡查以及养护措施检查;
4、卫生间蹲便安装质量检查、地砖铺贴质量巡查;
5、外墙保温、涂料施工质量控制;
6、水、电、暖、消防安装巡查;
7、地坪混凝土浇筑养护措施巡查;
8、窗户、玻璃安装质量巡查;
七、安全文明施工方面
1、当下疫情形式严峻,重点管控施工单位、监理单位、劳务作业人员疫情管控情况,重点对施工项目大门进行严格管控,落实“一扫四查”管理制度;
2、重点临边堆放材料情况进行巡查,防止发生高空坠物伤人事故;
3、现场临电使用安全巡查,配电箱巡检表巡查以及配电箱上锁情况检查;
4、3区创业中心地坪浇筑巡查以及养护措施的检查;
5、三期工程ALC墙板安装巡查;
6、外墙保温、涂料施工吊篮安全巡查,人员安全交底检查;
7、三期材料吊装作业安全巡查,维修保养记录巡查;
8、窗框、窗扇玻璃运输、安装安全巡查;
八、物资采购等其他方面
1、肯德基门的数量以及规格核对。
供稿:新校区建设指挥部
