新校区建设项目工作周报(2022年10月10日—2022年10月16日)

发布时间:2022-10-20 11:22 浏览次数:

新校区建设项目工作周报

(2022年10月10日—2022年10月16日)

一、一期工作周报

上周主要完成事项(10.10-10.16)

1、1区3#楼

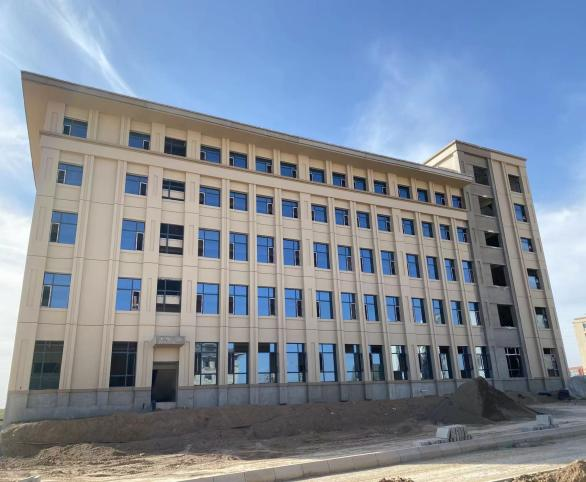

①外墙涂料施工完成600㎡,完成至总进度的80%;

2、1区4#宿舍楼

①暖气片安装完成;

②淋浴间窗户封堵完成;

3、1区5#宿舍楼

①二遍腻子施工完成;

②暖气片安装完成;

③卫生间SPC板材安装完成30间;

4、1区7#宿舍楼

①淋浴间窗口封堵完成;

②卫生间SPC板材安装完成;

③内墙涂料喷涂完成3间;

④一单元暖气片安装完成;

⑤门厅砼浇筑完成,排水沟及散水完成100米;

5、1区2#教学楼

①北单元四、五层瓷砖铺贴完成;

②楼梯扶手安装完成;

③卫生间回填完成50%;

6、5区1#教学楼

①北单元四层瓷砖铺贴完成50%;

②卫生间暖气支管返工完成;

③塔楼梁板及斜屋面模板铺设完成;

7、5区2#教学楼

①卫生间下水管道安装完成;

②南单元阶梯教室瓷砖铺贴完成一间;

③外墙保温施工完成500㎡;

8、2区3#食堂

①外墙窗口过梁施工完成;

9、3区学生创业中心

①2#、3#、4#楼灰土回填完成;

②5#、6#楼地沟内给排水管道安装完成;

③除3#、8#楼,其余楼栋屋面防水完成;保护层施工完成50%;

10、7区2#运动看台

①看台柱钢筋绑扎完成,一层梁板模板铺设完成;

本周主要工作计划(10.17-10.23)

1、1区3#楼

①楼内材料规整;

②南侧剩余散水土方平整完成;

2、1区4#宿舍楼

①暖气片挂钩安装完成;

②暖气片处腻子以及涂料施工完成;

3、1区5#宿舍楼

①门厅补砖完成;

②暖气片安装完成2层;

③卫生间SPC板材安装全部完成;

4、1区7#宿舍楼

①暖气片安装全部完成;

②内墙涂料喷涂完成2层;

③门厅补砖完成;

④散水浇筑完成150米;

5、1区2#教学楼

①暖气片部位腻子及涂料施工完成;

②卫生间回填完成,瓷砖铺贴完成50%;

③玻璃安装收尾完成;

6、5区1#教学楼

①北单元三、四层瓷砖、楼梯瓷砖;南单元一层、二层瓷砖铺贴完成;

②卫生间炉渣填充完成,瓷砖铺贴完成50%;

③楼梯扶手焊接安装完成,伸缩缝安装全部完成;

④塔楼砼浇筑完成,斜屋面挂瓦骨架施工完成;

7、5区2#教学楼

①卫生间回填完成50%;

②南单元阶梯教室铺贴全部完成;

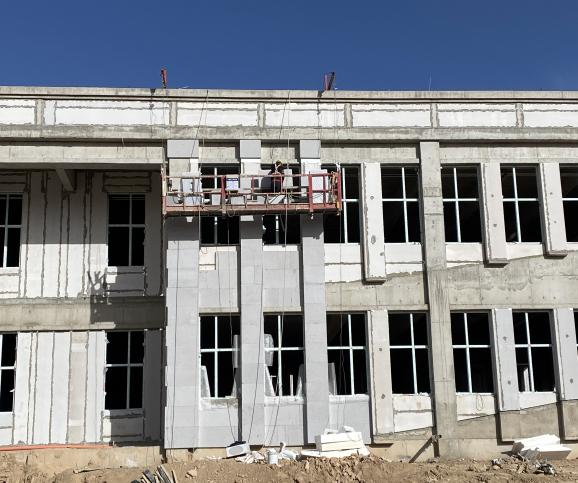

③外墙保温施工完成500㎡;

8、2区3#食堂

①南侧、北侧、西侧窗框开始安装;

②三层新增部位ALC板材安装;

③窗框安装完成70%;

9、3区学生创业中心

①2#、3#、4#楼地沟顶板支模、钢筋绑扎完成;

②5#、6#楼地沟内给排水管道安装完成;

③4#、5#楼屋面保护层施工完成;

10、7区2#运动看台

①看台南侧砼浇筑完成,主席台基础梁钢筋绑扎完成,预埋完成;

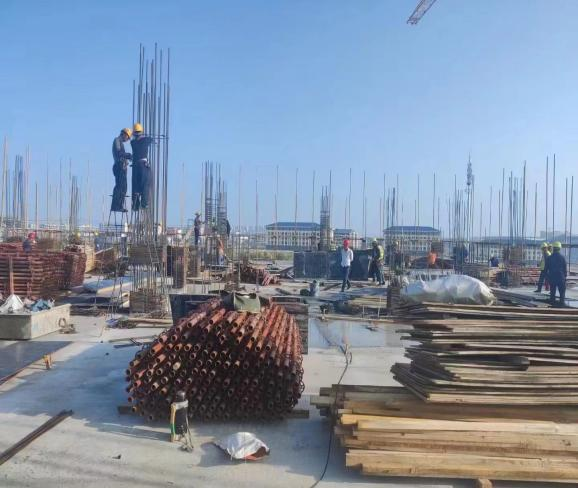

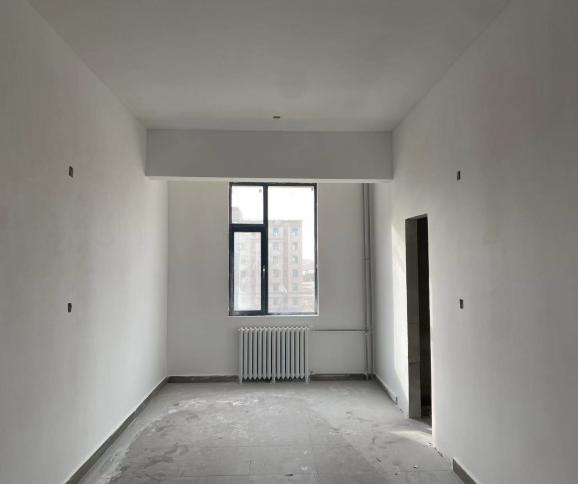

施工现场照片





二、二期工作周报

上周主要完成事项(10.10-10.16)

1、2区5#宿舍楼

①乳胶漆喷涂完成2层;

②淋浴间砌筑抹灰完成;

2、2区6#宿舍楼

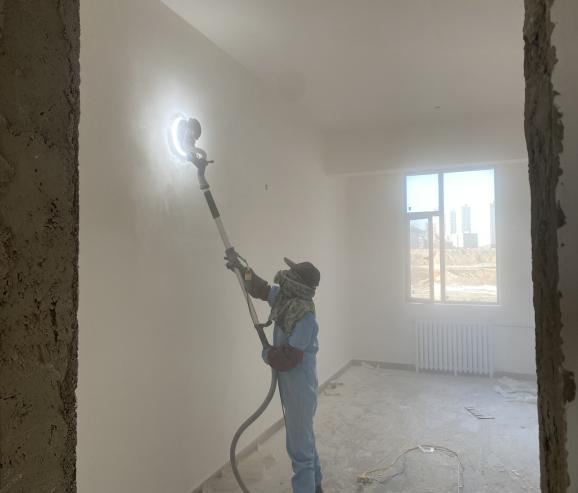

①墙面腻子打磨完成2层;

②卫生间SPC板材安装完成110间;

3、2区7#宿舍楼

①变更淋浴间防水保护层施工完成;

②卫生间SPC墙板安装完成;

4、2区1#教学楼

①乳胶漆样板间施工完成;

②卫生间瓷砖铺贴完成;

5、2区2#教学楼

①卫生间瓷砖铺贴完成;

6、9区1#-A/B教师公寓式住宅楼

①9区1#-A铺砖材料上料完成8层;

②9区1#-A瓷砖铺贴完成13户;

本周主要工作计划(10.17-10.23)

1、2区5#宿舍楼

①四层、五层、六层乳胶漆喷涂完成;

②SPC墙板安装全部完成;

2、2区6#宿舍楼

①墙面腻子打磨、修补完成四层;

②卫生间SPC墙板安装全部完成;

3、2区7#宿舍楼

①变更淋浴间地砖铺贴完成;

②墙面腻子打磨、修补完成2层;

4、2区1#教学楼

①二、三、四连廊瓷砖铺贴完成;

②墙面腻子打磨、涂料喷涂完成2层;

5、2区2#教学楼

①东单元四、五、六层墙面打磨完成,涂料喷涂施工完成一层;

6、9区1#-A/B教师公寓式住宅楼

①9区1#-A铺砖材料上料完成十层;

②9区1#-A瓷砖铺贴完成13户;

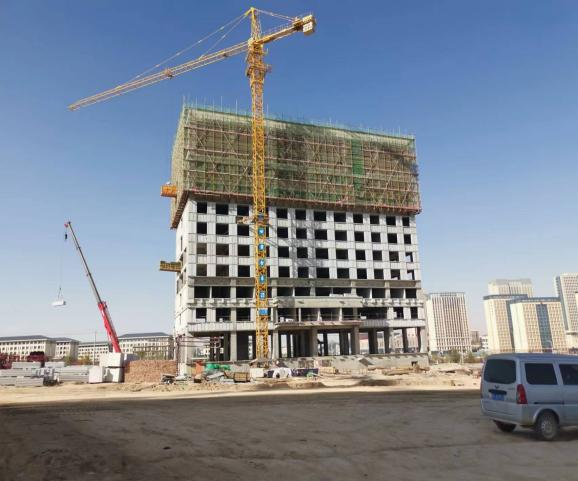

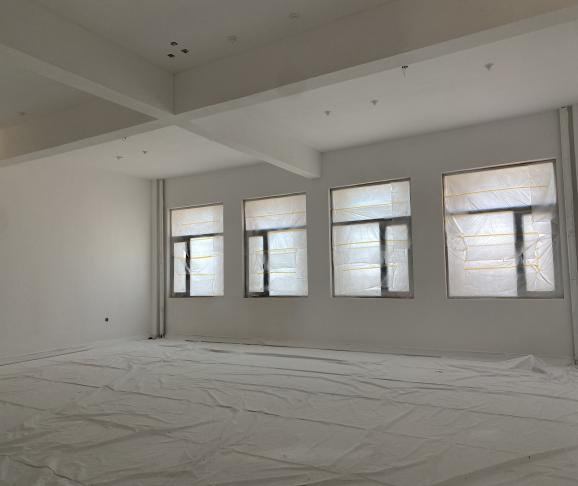

施工现场照片






三、三期工作周报

上周主要完成事项(10.10-10.16)

1、 四区3#楼

①十层顶板梁板模板拆除完成;

②屋面层女儿墙及机房构架模板支设完成;

③ALC墙板4-5层安装完成;

④八层卫生间反坎浇筑完成;

2、四区4#楼

①屋面砌体施工完成;

②屋面防潮层及保温层施工完成;

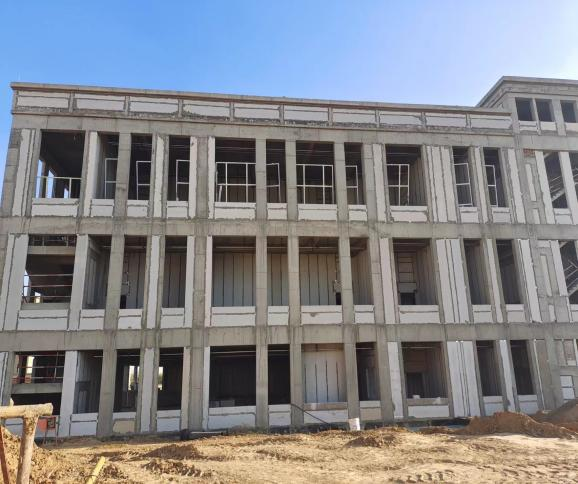

③ALC墙板九层安装完成1/3;

3、四区5#楼

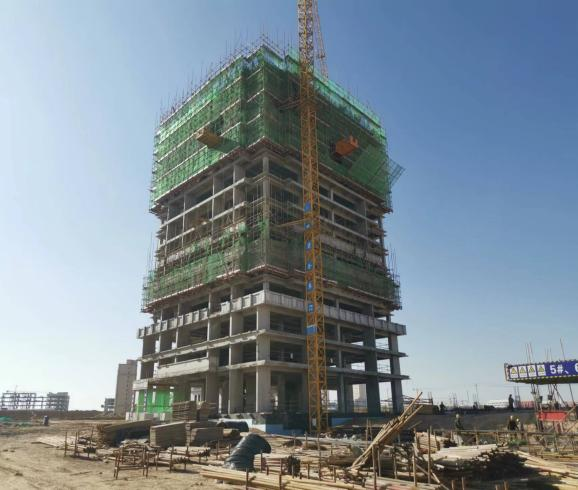

①十三层墙柱钢筋绑扎完成;

②十三层模板支撑架体搭设完成;

③顶板梁板钢筋绑扎完成;

④十三层混凝土浇筑完成;

⑤基坑回填完成;

4、四区6#楼

①材料规整完成;

5、四区7#楼

①屋面砌体完成;

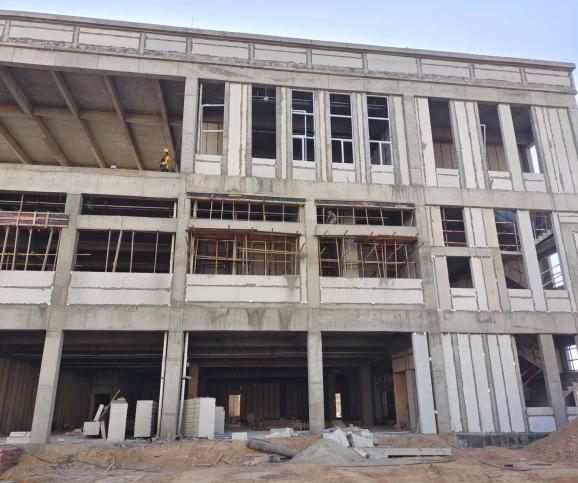

②8、10层外墙ALC墙板安装完成;

③4-7层外架拆除完成;

④地沟地板浇筑完成;

本周主要工作计划(10.17-10.23)

1、 四区3#楼

①十一层顶板梁板模板拆除完成;

②屋面女儿墙及机房构架模板拆除完成;

③ALC墙板4-6层安装完成;

④外架1-6层拆除完成;

⑤9层卫生间反坎浇筑完成;

2、 四区4#楼

①屋面砌体施工完成,屋面防潮层及保温层施工完成;

②七层、九层ALC墙板安装完成2/3;

3、四区5#楼

①十四层墙柱钢筋绑扎完成;

②十四层模板支撑架体搭设完成;

③顶板梁板钢筋绑扎完成;

④十四层混凝土浇筑完成;

⑤裙楼地梁浇筑完成;

⑥裙楼一层墙柱钢筋绑扎完成;

⑦一层模板支撑架体搭设完成;

⑧裙楼承台回填完成;

4、四区7#楼

①屋面砌体完成80%;

②5层、9层外墙ALC墙板安装完成;

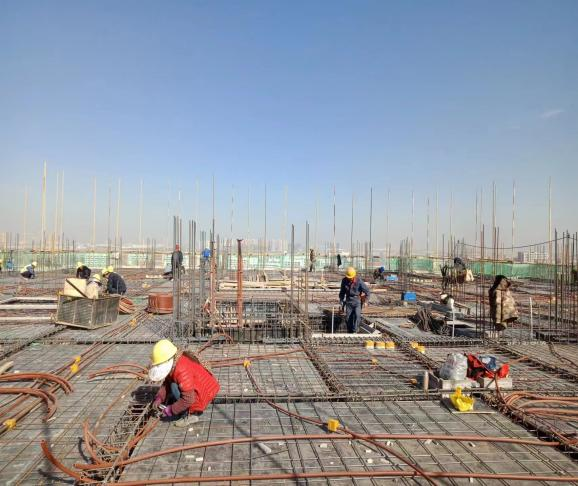

施工现场照片





四、室外施工

上周主要完成事项(10.10-10.16)

1、南大门干挂石材完成50㎡;

2、室外2区3#楼东、北侧暖气、给水、喷淋管道安装、检查井浇筑、管沟回填完成;

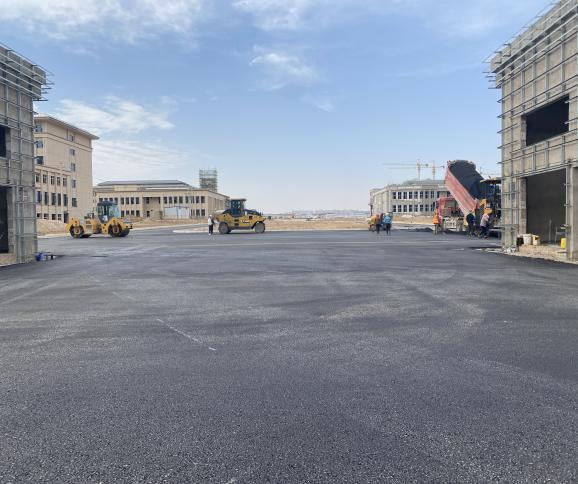

3、室外环路、各出入口道路清扫完成,第一层沥青路面铺设、压实完成3000㎡;

4、室外环路人行道路缘石安装完成;

5、室外环路树坑开挖完成、环路及各入口花池土工步铺设、回填完成;

6、室外2区3#楼东侧雨、污水管道安装、回填完成,暖气、喷淋、给水管道管沟开挖完成;

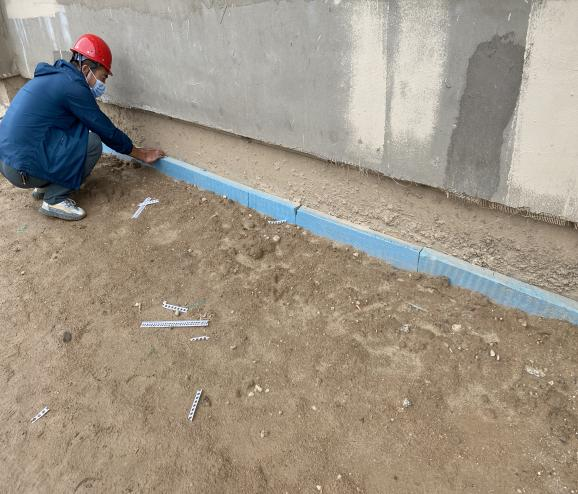

7、室外各出入口人行道2:8灰土铺设、压实完成,路缘石安装完成;

8、室外一区3#、4#、5#、7#、2#楼周围消防车道2:8灰土回填压实完成、散水排水管道、广场排水管沟开挖完成;

9、室外东侧围墙地梁浇筑完成500米、柱浇筑完成18根;

10、室外2区2#楼内庭院之路混凝土路面浇筑完成102米,刻纹切缝完成60米;

本周主要工作计划(10.17-10.23)

1、室外2区5#、6#楼内庭院微地形整平、处理完成,消防车道、广场原土基层夯实、整平完成;

2、室外2区3#楼东、北侧强弱电管道安装、管沟回填完成;

3、室外环路、各出入口道路第一层沥青路面铺设、压实;

4、室外环路人行道混凝土垫层浇筑完成500米;

5、室外新增二区7#楼东南角雨水管网管沟开挖、基层处理完成;

6、室外2区1#、2#、7#楼周围支路2:8灰土完成,路缘石安装完成、收水井完成、混凝土浇筑完成200米;

7、室外2区5#、6#楼支路原土路基夯实、2:8灰土压实完成;

8、室外1区3#、4#、5#、7#、2#楼周围消防车道、支路路缘石安装完成;

9、室外东侧围墙地梁浇筑全部完成、柱浇筑完成32根;

10、南大门石材幕墙施工完成300㎡;

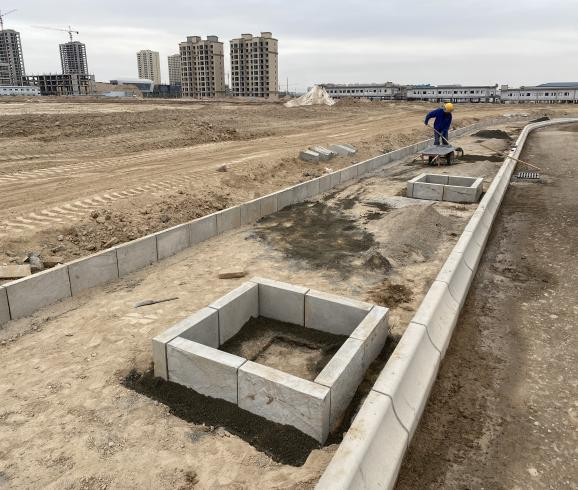

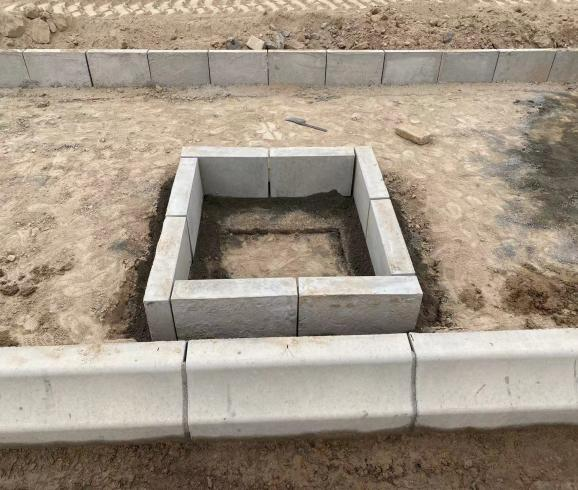

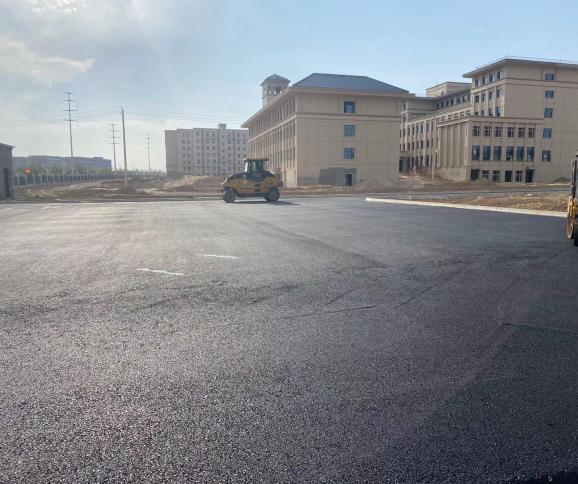

施工现场照片





五、校区周工作

1、周工作例会


六、施工质量方面

1、外墙涂料感观质量、、铁艺围栏焊接、安装巡查;

2、楼梯扶手焊接、喷涂巡查;

3、重点控制三期ALC墙板安装施工质量;

4、强弱电、雨、污水管沟回填巡查;

5、地砖、墙砖、踢脚线铺贴检查;

6、水、电、暖、消防安装巡查;

7、梁、板、墙、柱混凝土养护巡查;

8、内墙打磨、涂料喷漆巡查;

9、大门主环路沥青路面铺设巡查;

10、楼周边散水施工巡查;

七、安全文明施工方面

1、重点管控施工单位、监理单位、劳务作业人员疫情管控情况,落实防疫物资、积极配合核酸检测,检查进出场地登记台账,办公区、生活区喷洒消毒液;

2、三期3#楼、4#楼、5#楼、7#楼吊装作业巡查;

3、大门干挂石材安装安全巡查;

4、3区创业中心屋面防水施工安全巡查;

5、三期工程ALC墙板安装巡查;

6、外墙保温、涂料施工吊篮安全巡查;

7、室外沥青路面铺设施工巡查;

8、窗框、窗扇玻璃安装安全巡查;

八、物资采购等其他方面

1、宿舍楼门厅肯德基门对接厂家;

2、教学楼墙裙油漆对接厂家。


供稿:新校区建设指挥部
