新校区建设项目工作周报
(2022年9月5日—2022年9月11日)
一、一期工作周报
上周主要完成事项(09.05-09.11)
1、1区3#宿舍楼

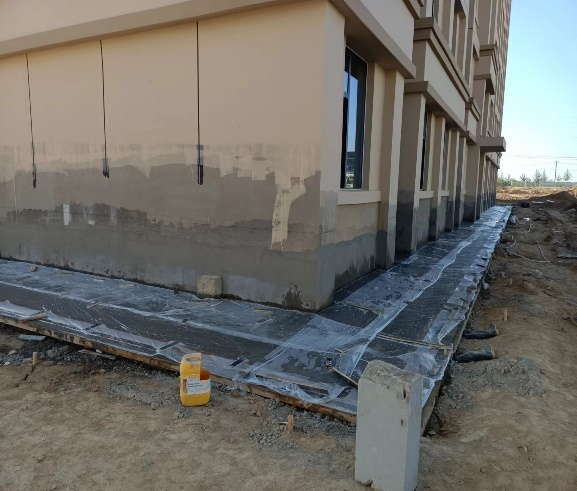

①散水三七灰土灰土打夯完成;
2、1区4#宿舍楼
①进料口外墙抹灰施工完成;
②窗扇安装完成;
③散水浇筑90米;
3、1区5#宿舍楼
①一层淋浴间地沟开挖施工完成;
②窗扇安装;
③散水浇筑80米;
4、1区7#宿舍楼
①一层淋浴间地沟施工完成;
5、1区2#教学楼
①水泵房强排管道预埋完成;
6、5区1#教学楼
①南单元阶梯教室暖气立管安装完成;
②门厅腻子施工完成;
7、5区2#教学楼
①卫生间墙面抹灰找平完成;
8、2区3#食堂
①一层ALC板材施工完成;
②三层顶板封堵支模完成,钢筋施工完成;
9、3区学生创业中心
①5#楼ALC板材安装完成160㎡;
②4#一层室内地
③3#楼地沟三七灰土回填完成;
④平屋面找坡层全部施工完成;
10、7区2#运动场
①运动场看台北单元条基钢筋绑扎完成;
本周主要工作计划(09.12-09.18)
1、1区3#宿舍楼
①散水排水沟开挖;
2、1区4#宿舍楼
①进料口外墙保温施工;
②一层淋浴间地沟开挖施工;
③散水浇筑100米;
3、1区5#宿舍楼
①进料口外墙保温施工;
②一层淋浴间地沟开挖施工;
③散水、排水沟浇筑;
4、1区7#宿舍楼
①一层淋浴间排水管道安装施工;
②架空层排水管道安装完成;
③进料口外墙抹灰施工完成;
5、1区2#教学楼
①楼梯扶手安装;
②室内立面伸缩缝安装完成;
6、5区1#教学楼
①楼内修补作业;
7、5区2#教学楼
①门厅ALC板材收尾;
②南单元电工穿线完成;
8、2区3#食堂
①一层ALC板材施工150㎡;
②三层顶板封堵混凝土浇筑完成;
9、3区学生创业中心
①2#地沟三七灰土回填完成;
②3#楼地沟垫层施工完成;
③4#楼地沟垫层施工完成;
④4#楼室外大楼梯破碎完成;
10、7区2#运动场
①运动场看台北单元条基模板支撑50%;

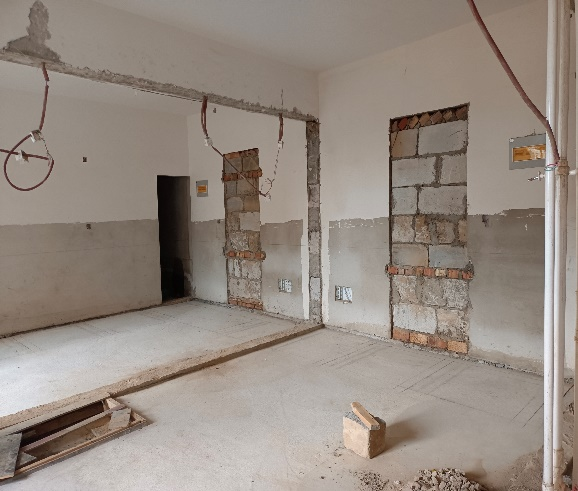

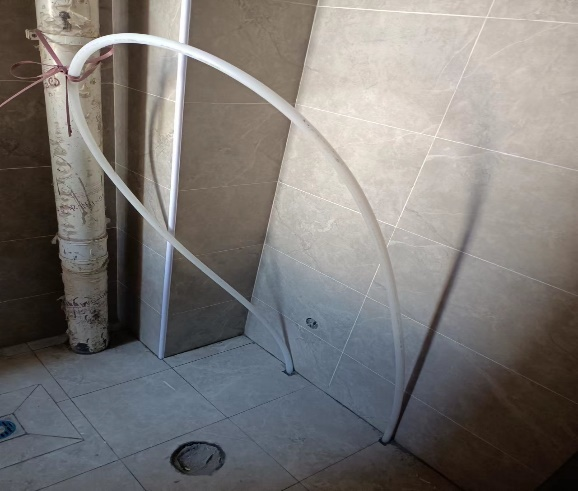

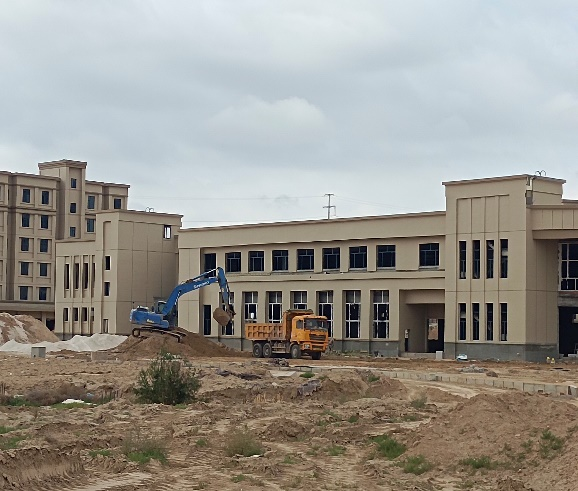

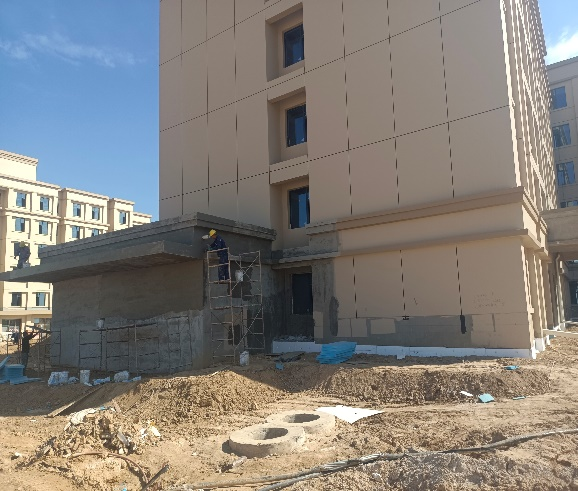

施工现场照片
二、二期工作周报
上周主要完成事项(09.05-09.11)
1、2区5#宿舍楼
①一层淋浴间排水管安装完成;
②楼内腻修补施工;
③窗扇安装完成4层;
2、2区6#宿舍楼
①一层淋浴间地沟排水管安装;
②西山墙外墙保温施工;
③暖气片上楼;
3、2区7#宿舍楼
①一层变更淋浴间给水管安装;
②进料口、二层雨棚部位保温施工完成;
4、2区1#教学楼
①三七灰土打完成;
②斜屋面挑檐线施工完成200米;
5、2区2#教学楼
①一层卫生间样板间瓷砖铺贴完成;
②三七灰土打完成;
6、9区1#-A/B教师公寓式住宅楼
①9区1#-B瓷砖铺贴完成5户;
本周主要工作计划(09.12-09.18)
1、2区5#宿舍楼
①一层淋浴间地漏开孔完成;
②楼内腻修补施工;
③3层、4层暖气片安装完成;
2、2区6#宿舍楼
①一层淋浴间地沟排水管安装完成;
②西山墙外墙保温施工完成;
③活动室瓷砖铺贴;
3、2区7#宿舍楼
①一层变更淋浴间窗口封堵施工;
②进料口外墙保温施工;
③散水三七灰土打夯,排水沟开挖;
④5层造型线条涂料颜色加深;
4、2区1#教学楼
①卫生间炉渣回填完成;
②1#楼梯间楼梯扶手安装完成;
③与散水接壤部位,外墙保温施工完成;
5、2区2#教学楼
①卫生间炉渣回填完成;
③东侧洞口施工洞口涂料施工完成;
④排水沟开挖;
⑤斜屋面挑檐线全部施工;
6、9区1#-A/B教师公寓式住宅楼
①9区1#-B瓷砖铺贴完成15户;

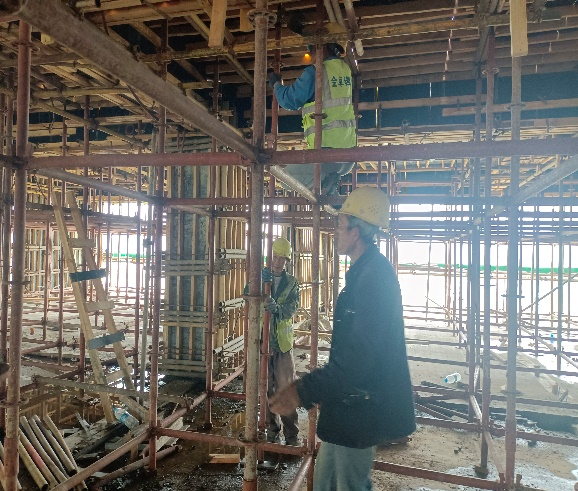

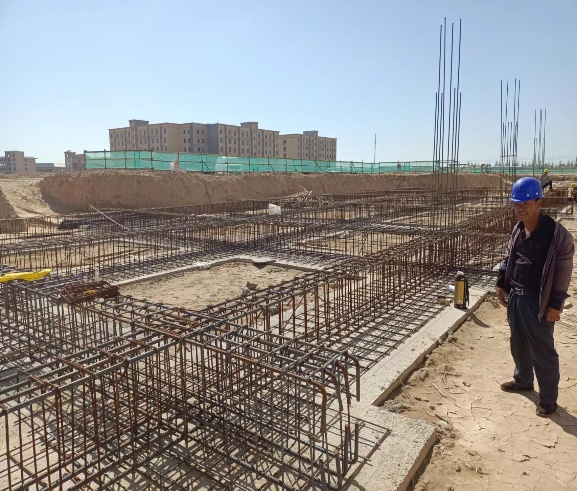

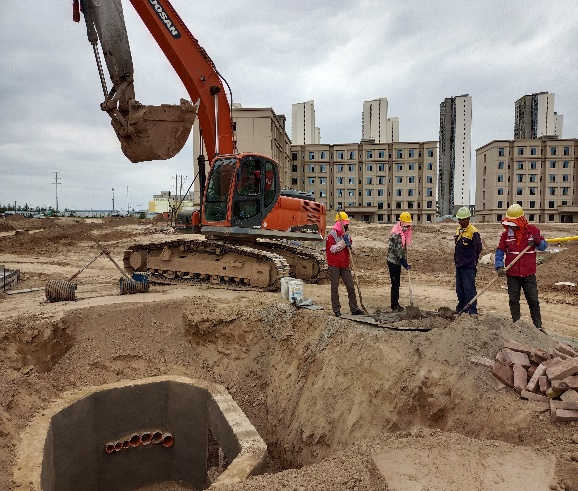

施工现场照片
三、三期工作周报
上周主要完成事项(09.04-09.11)
1、 四区3#楼
①二层ALC墙板安装完成1/3;
②三层、四层卫生间反坎浇筑完成;
③七层顶板梁板钢筋绑扎完成,混凝土浇筑完成;
2、四区4#楼
①二层墙板安装完成70%;
②三层ALC板安装完成70%;
③四层ALC板安装完成20%;
④七层卫生间反坎浇筑完成,模板拆除完成;
3、四区5#楼
①六层顶板梁板钢筋绑扎完成,模板加固完成;
②六层混凝土浇筑完成;
③七层墙柱钢筋绑扎完成,七层模板支撑架体搭设完成;
④七层顶板梁板钢筋绑扎完成;
4、四区7#楼
①十层混凝土浇筑完成;
②十一层墙柱钢筋及模板支撑架体搭设完成,梁板模板铺设完成;
6、水电预留预埋同步进行,外架防护同步施工;
本周主要工作计划(09.12-09.18)
1、 四区3#楼
①八层顶板梁板钢筋绑扎完成,混凝土浇筑完成;
②二层ALC墙板安装完成60%;
③三层ALC墙板安装完成50%;
④五层卫生间反坎浇筑完成;
2、 四区4#楼
①二层ALC墙板安装完成;
②三层ALC板安装完成;
③四层ALC板安装完成;
④八层卫生间反坎浇筑完成;
⑤十一层顶板模板拆除完成;
⑥屋面女儿墙及机房混凝土浇筑完成;
3、四区5#楼
①七层顶板梁板钢筋绑扎完成,模板加固完成;
②七层混凝土浇筑完成;
③八层墙柱钢筋绑扎完成,八层模板支撑架体搭设完成,顶板梁板钢筋绑扎完成;
④八层混凝土浇筑完成;
4、四区7#楼
①九层顶板模板拆除完成;
②十一层墙柱钢筋及模板支撑架体搭设完成,梁板模板铺设完成;
③十一层混凝土浇筑完成;

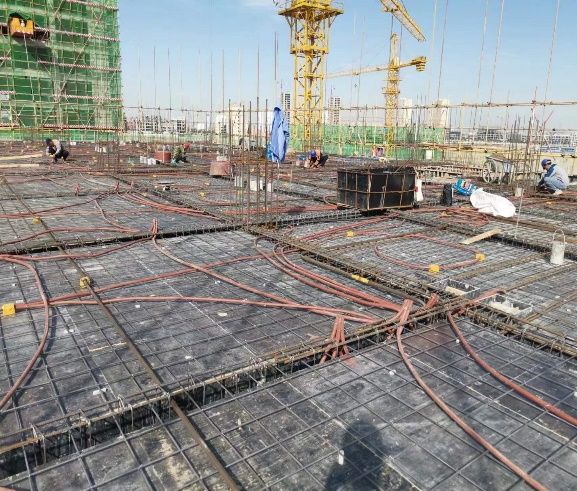

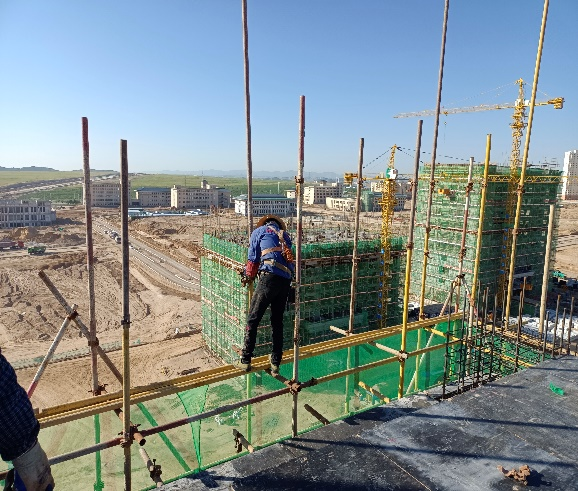

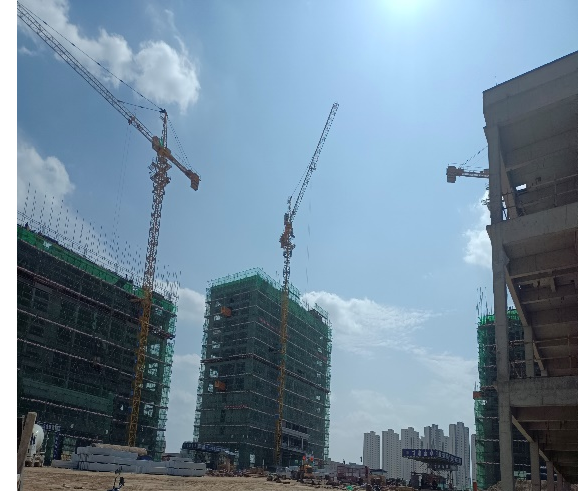

施工现场照片
四、室外施工
上周主要完成事项(09.05-09.11)
1、室外南大门干挂主、副龙骨焊接完成,石材已联系厂家加工;
2、室外南侧围墙199#至260跨地梁绑扎、承台浇筑全部完成,模板安装104米;
3、室外一期强弱电零星管沟全部施工完成、环路东侧强弱电施工完成;
4、室外二区5楼北侧、内庭院土方回填完成、微地形整平完成;
5、一期人行道、广场、消防车道原土基层整平夯实完成、微地形整平处理完成;
6、室外环路雨水收水井基坑土方清理完成、垫层浇筑完成15座,收水井安装完成15座;
7、一区4#楼周围消防车道及散水排水管沟开挖完成;
8、二区1#楼消防车道土方及路基处理完成;
本周主要工作计划(09.12-09.18)
1、室外南大门石材幕墙进场及地面处理;
2、室外南侧围墙二期辅道以东地梁模板安装、浇筑完成300米;东侧围墙基层整平处理;103#跨至115#跨铁艺围栏、装饰装修;116#至160#跨二道涂料施工;
3、室外各入口水稳结构层剩余量铺设压实、人行道施工;
4、室外二期强弱电零星管沟全部施工完成、环路北侧强弱电施工完成;
5、室外新增二区7#楼东南角雨水管网管沟回填完成;
6、室外二区3#楼东侧雨污管沟回填完成、给水、喷淋管沟开挖、管道安装施工;
7、室外二区1#、2#、5#、6#、7#楼支路、消防车道、广场原土基层整平处理;
8、室外一区3#、4#楼北侧、7#内庭院消防车道、广场2:8灰土回填压实完成、散水排水管道、广场排水管沟开挖施工;
9、室外环路雨水收水井基坑土方清理完成、垫层浇筑完成15座,收水井安装完成15座;
10、一期新增高压给水管道管沟开挖完成500米;

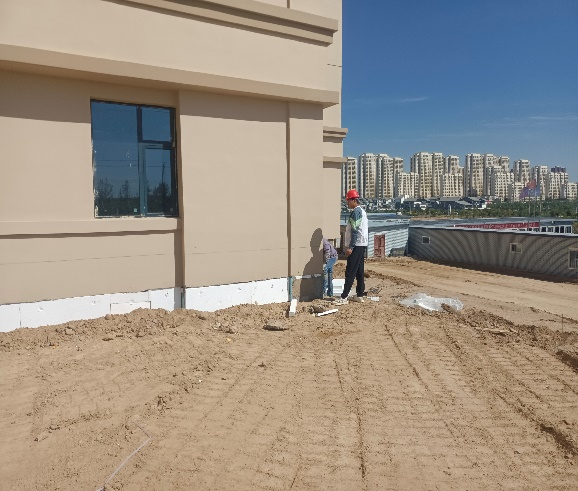

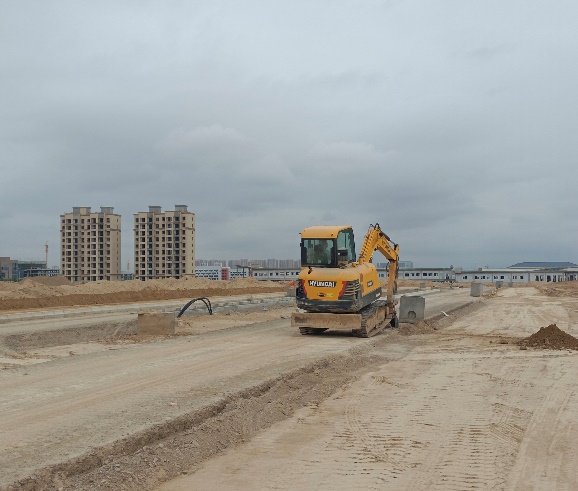

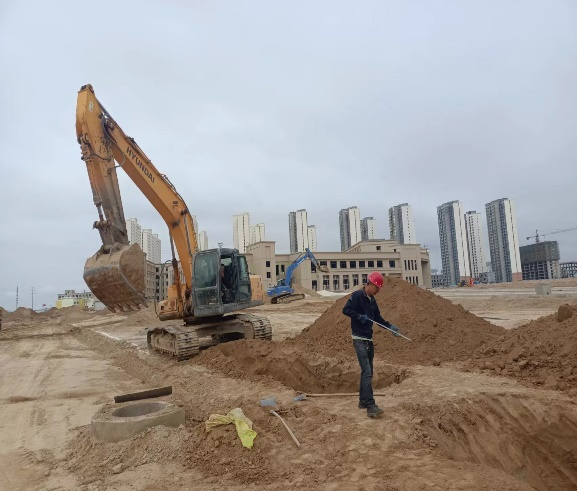

施工现场照片
五、校区周工作
1、周工作例会
2、学院领导来检查
六、施工质量方面
1、针对外墙涂料施工完毕的楼栋检查女儿墙、檐口、窗台的裂缝、空鼓、起皮问题,要求整改;
2、重点控制三期3#楼、4#楼、5#楼、7#楼,模板质量拼缝、平整度、钢筋接头、绑扎质量;
3、管沟回填压实度抽查;
4、瓷砖铺贴平整度、砖缝检查;
5、进场材料出厂合格证、质量证明文件查看;
6、外墙涂料施工巡查;
7、窗玻璃安装牢固性检查;
8、梁、板、墙、柱混凝土养护巡查;
9、大门干挂龙骨安装检查;
10、环路水稳层虚铺厚度、压实度巡查;
七、安全文明施工方面
1、重点检查施工单位、监理单位、劳务作业人员疫情管控情况,落实防疫物资、积极配合核酸检测,检查进出场地登记台账,办公区、生活区喷洒消毒液;
2、曲臂车上料巡查;
3、三期各楼外架搭设巡查;
4、三期3#楼、4#楼、5#楼、7#楼塔吊作业巡查;
5、ALC墙板安装巡查;
6、外墙涂料施工吊篮安全巡查;
7、窗扇玻璃安装安全巡查;
8、钢筋调直机、套丝机、折弯机、水钻临时用电巡查;
9、夜间施工措施巡查;
10、创业中心4#楼梯拆除巡查;
11、现场材料归整检查;
12、大型机械进场使用巡查;
13、现场扬沉控制;
八、物资采购等其他方面
1、大门干挂石材对接厂家加工;
2、内墙涂料选样;
3、计量箱采购签订合同;
4、卫生间SPC墙板签订合同;
5、外墙保温新材料硅铝基板打样;
6、学生宿舍双人间、四人间样板间床安装;
7、学生宿舍卫生间门安装;
8、教室门样板安装。
供稿:新校区建设指挥部
