新校区建设项目工作周报
(2022年8月15日—2022年8月21日)
一、一期工作周报
上周主要完成事项(08.15-08.21)
1、1区3#楼
①外墙涂料施工完成600㎡;
2、1区4#宿舍楼

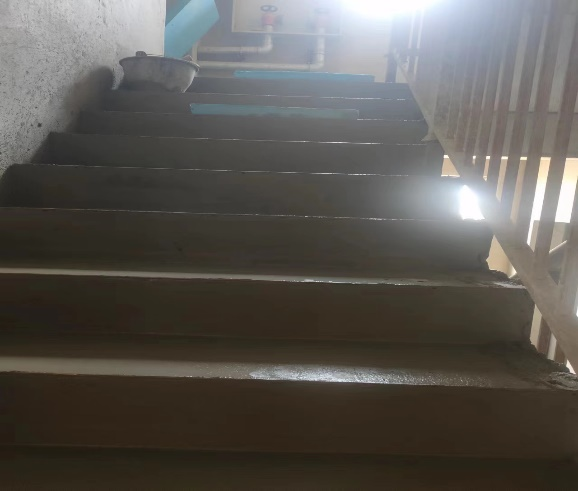

①楼梯间扶手安装完成;
②楼梯间暖气立管安装完;
③施工洞口处地砖施工完成;
④伸缩缝安装完成;
⑤排水沟、残疾人坡道整平完毕,变更处挑板拆除完成;
3、1区5#宿舍楼
①楼梯间扶手安装完成;
②楼梯间暖气立管安装完成;
③施工洞口处地砖施工完成;
④伸缩缝安装完成;
⑤排水沟、残疾人坡道整平完毕,变更处挑板拆除完成;
4、1区7#宿舍楼
①楼梯间扶手喷漆完成;
②楼梯间暖气立管处补砖完成;
③施工洞口处地砖施工完成;
5、1区2#教学楼
①北单元楼梯间瓷砖铺贴完成;
②卫生间抹灰完成50%;
③检查口洞口施工完成;
④生活水箱间水箱安装完成80%;
⑤教学楼楼散水整平完成、液压夯强夯施工完毕;
6、5区1#教学楼
①南单元阶梯教室瓷砖铺贴完成,北单元二层瓷砖铺贴完成;
②卫生间清水墙面抹灰完成70%;
③北单元三层、四层消防管安装完成;
④北单元三层变更墙体预埋完成;
⑤塔楼外架搭设完毕,塔楼加高钢筋焊接完成,支模架搭设完毕;
⑥外墙腻子、涂料施工完成(不包括与散水接壤部位);
7、5区2#教学楼
①一层二次预埋开槽穿线完成;
8、2区3#食堂
①一层ALC板材安装完成200㎡;
9、3区学生创业中心
①1#、2#楼ALC板材安装完成120㎡;
本周主要工作计划(08.22-08.28)
1、1区3#楼
①外墙涂料施工完成600㎡,完成至总进度的80%;
2、1区4#宿舍楼
①楼梯间扶手喷漆完成;
②散水计划浇筑100米;
3、1区5#宿舍楼
①楼梯间扶手喷漆完成;
②玻璃固定及玻璃安装完成70%;
4、1区7#宿舍楼
①窗扇安装完成;
5、1区2#教学楼
①卫生间抹灰全部完成;
②生活水箱间水箱安装完成;
6、5区1#教学楼
①南单元二层阶梯教室瓷砖铺贴完成80%,北单元一层瓷砖铺贴完成;
②卫生间清水墙面抹灰完成;
③北单元三层、四层ALC板材安装完成70%;
④教学楼塔楼加高,支模架搭设完毕,平板模板支撑完毕;
7、5区2#教学楼
①南单元二层二次预埋完成;
8、2区3#食堂
①一层ALC板材安装完成100㎡;
②一层消防安装施工;
9、3区学生创业中心
①1#、2#楼ALC板材安装完成150㎡;

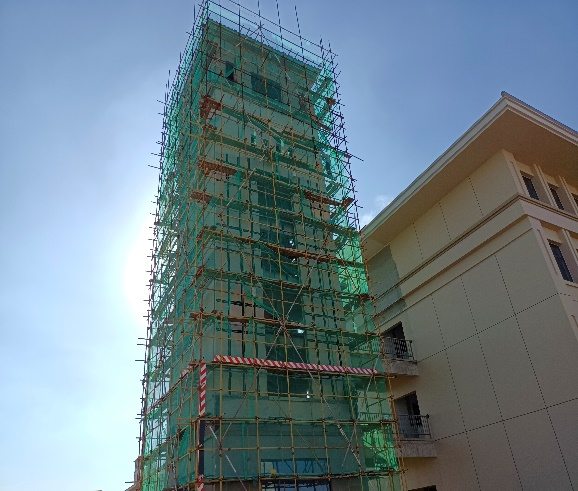

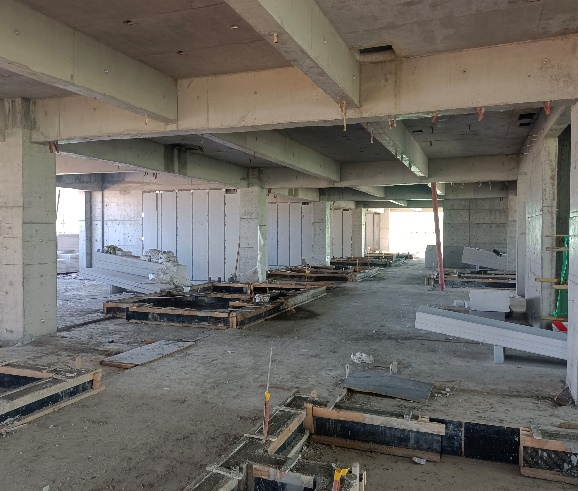

施工现场照片
二、二期工作周报
上周主要完成事项(08.15-08.21)
1、2区5#宿舍楼
①一层淋浴间地坪破除;
②公卫、开水间、晾衣间变更洞口砌筑、抹灰;
③室外地沟接口施工完成40%;
④暖气接户沟砌筑完毕;
2、2区6#宿舍楼
①一层变更淋浴间地沟开挖、垫层浇筑;
3、2区7#宿舍楼
①一层变更淋浴间地沟支模板;
4、2区1#教学楼
①走廊二遍腻子施工;
②卫生间暖气立管变更安装;
③散水三七灰土打夯完成200米;
④暖气接户沟砌筑完毕;
⑤塔楼涂料施工完毕;
5、2区2#教学楼
①进料口部位窗框安装;
②暖气接户沟砌筑完毕;
6、9区1#-A/B教师公寓式住宅楼
①9区1#-A西单元楼梯踏步抹灰完成;
②9区1#-B座腻子、涂料施工完成;
③9区1#-A座腻子涂料施工完成200㎡;
本周主要工作计划(08.22-08.28)
1、2区5#宿舍楼
①一层淋浴间地沟开挖施工;
②室外地沟接口施工;
③玻璃及窗扇安装完成80%;
2、2区6#宿舍楼
①一层变更淋浴间地沟盖板支模、钢筋绑扎完成、地坪浇筑;
②伸缩缝立面安装;
③施工料口内墙抹灰;
④玻璃及窗扇安装完成80%;
3、2区7#宿舍楼
①伸缩缝立面安装;
②一层变更淋浴间墙面腻子清理,抹八字脚;
③散水强夯施工完毕、三七灰土打夯完毕;
4、2区1#教学楼
①北单元三至五层走廊二遍腻子施工;
②玻璃安装收尾;
5、2区2#教学楼
①楼内墙壁修补;
②玻璃安装收尾;
6、9区1#-A/B教师公寓式住宅楼
①9区1#-B瓷砖上料完成;
②样板间涂料施工;
③9区1#-A座除施工洞口外,腻子涂料施工完成;
施工现场照片
三、三期工作周报
上周主要完成事项(08.15-08.21)
1、 四区3#楼
①五层混凝土浇筑完成;
②六层墙柱及顶板模板支设完成;
③六层墙柱钢筋绑扎完成;
2、四区4#楼
①二层墙板安装完成50%;

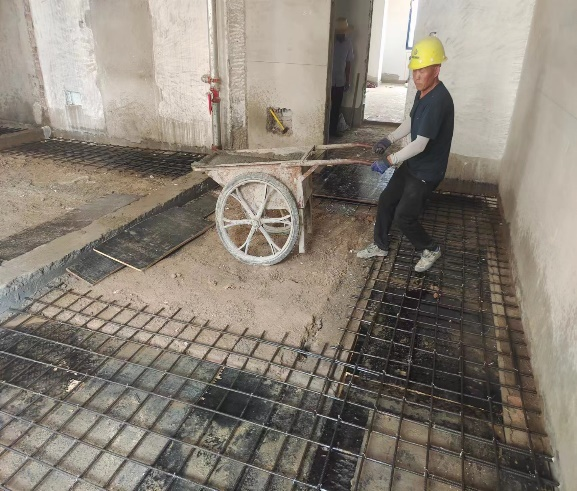

②三层卫生间反坎浇筑完成、模板拆除完成;
③八层梁板模板拆除完成;
④十层梁板钢筋绑扎完成,模板支设完成,支撑架体搭设完成;
⑤十一层墙柱钢筋绑扎完成60%;
3、四区5#楼
①三层混凝土浇筑完成;
②四层墙柱及梁钢筋绑扎完成,模板支撑架体搭设完成;
③四层墙柱及梁板模板配制支设完成;
4、四区6#楼
①楼屋面花架栏板模板拆除70%,脚手架拆除完成70%;
5、四区7#楼
①二层ALC墙板进场上料完成,开始安装;
②三层ALC墙板安装完成30%;
③三层卫生间反坎浇筑完成;
④七层顶模板拆除完成;
⑤层墙柱梁板模板支设完成、混凝土浇筑完成;
6、水电预留预埋同步进行,外架防护同步施工;
本周主要工作计划(08.22-08.28)
1、 四区3#楼
①六层混凝土浇筑完成;
②七层墙柱及顶板模板支设完成;
③七层墙柱钢筋绑扎完成;
2、 四区4#楼
①二层ALC墙板安装完成70%;
②四层卫生间反坎浇筑完成
③九层顶模板拆除完成;
④十一层墙柱梁钢筋绑扎完成,模板支设完成;
3、 四区5#楼
① 四层顶板及梁钢筋绑扎完成,模板支撑架体搭设完成,混凝土浇筑完成;
②五层墙柱钢筋绑扎完成;
4、 四区6#楼
①拆除全部外架;
5、 四区7#楼
①二层ALC墙板安装完成30%;
②三层ALC墙板安装完成60%;
③四层卫生间反坎浇筑完成
④七层顶板模板拆除完成;
⑤九层墙柱梁板混凝土浇筑完成;
⑥十层墙柱钢筋绑扎完成,顶梁板支撑架体搭设完成;

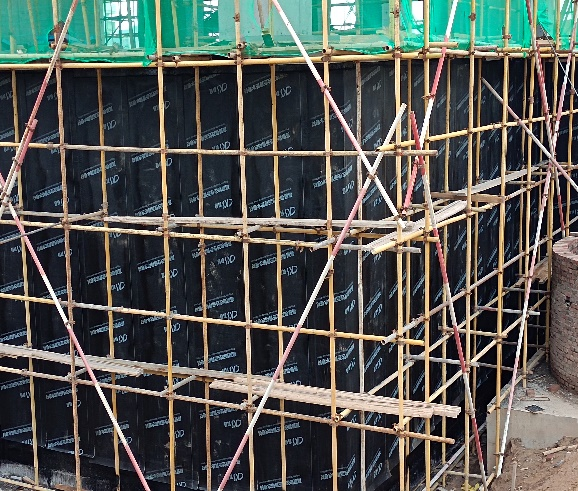

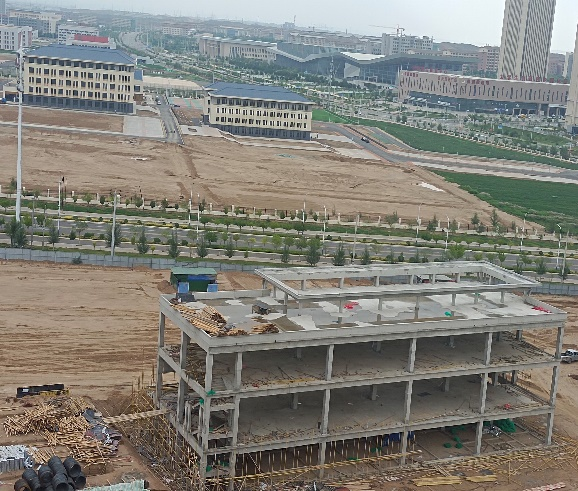

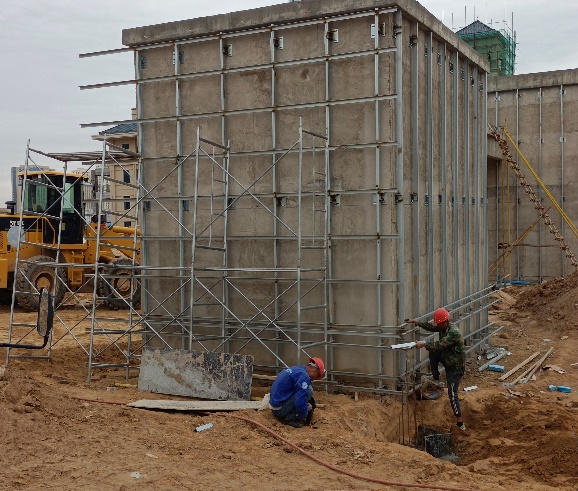

施工现场照片

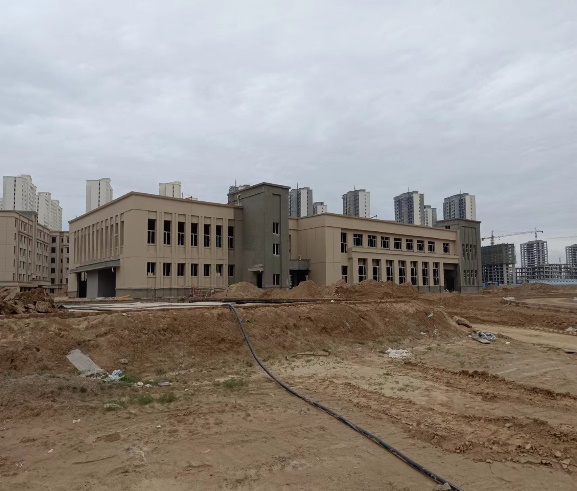

四、室外施工
上周主要完成事项(08.15-08.21)
1、一期暖通管沟回填施工完成,南大门新增暖通焊接、回填完成;

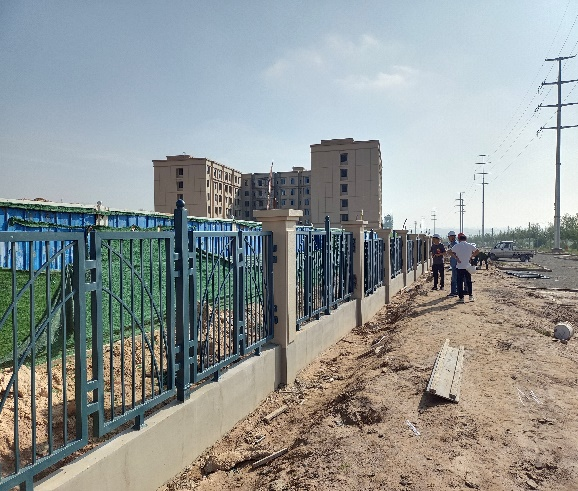

2、室外二期辅道以东南侧围墙地梁整平完成,垫层浇筑完成;南大门以西铁艺焊接完成;
3、室外二区1#楼北单元北侧、西侧新增雨水管道管沟开挖、管道安装完成;五区2#楼周围雨水管道回填完成;

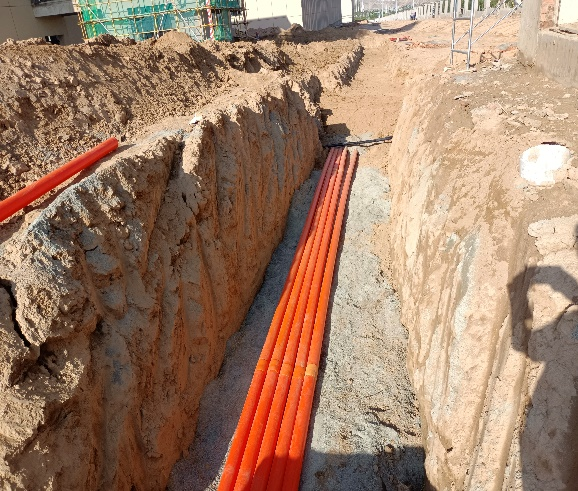

4、室外一二期强弱电管沟开挖、套管安装完成70%;
5、室外二区5楼内庭院微地形整平、土方倒运回填完成;
6、二区人行道、广场、辅道原土路基液压夯夯实完成;
7、南大门屋面防水、保温完成,南侧外立面主龙骨架完成;
本周主要工作计划(08.22-08.28)
1、室外南大门干挂石材材料计划上报、龙骨架安装完成,屋面保护浇筑完成;
2、室外南侧围墙大门以东至二期辅道护栏安装完成(114#柱至184#柱),涂料完成一半;以西剩余梁、柱、涂料、两侧土方完成;
3、室外各入口水稳层剩余水稳层、人行道开始施工;
4、一期强弱电全部施工完成、二区7#楼强弱电完成(整体完成约85%);
5、完成南大门新增暖气管网(现场剩余二区3#楼暖气管网);
6、新增二区7#楼东南角雨水管网管沟开挖;
7、室外二区5楼北侧土方倒运回填完成、三期临时道路以东绿化区域洪沟回填完成;
8、一区人行道、广场、辅道原土路基液压夯夯实完成70%;
9、室外环路雨水收水井基坑小挖机水稳层破碎开挖完成15座;
10、室外环路收水井破碎锤开挖15座,消防车道及散水排水管沟开挖完成一区4#楼周围;
施工现场照片
五、校区周工作
1、周工作例会
六、施工质量方面
1、外墙浇筑感观质量、立柱垂直度、铁艺围栏焊接、涂料施工巡查;
2、楼梯扶手焊接、喷涂巡查;
3、重点控制三期3#楼、4#楼、5#楼、7#楼,模板质量拼缝、平整度、钢筋接头、绑扎质量;
4、热力管道焊缝、阀门、补偿器安装、压力试验、接头保温、管沟回填抽检;
5、强弱电管沟回填巡查;
6、地砖、踢脚线铺贴检查;
7、水、电、暖、消防安装巡查;
8、梁、板、墙、柱混凝土养护巡查;
9、1区2#生活水箱间水箱安装巡查;
10、进场材料取样抽检;
11、室外检查井盖板养护巡查;
12、卫生间等电位接地预埋可靠性检查;
七、安全文明施工方面
1、重点检查施工单位、监理单位、劳务作业人员疫情管控情况,落实防疫物资、积极配合核酸检测,检查进出场地登记台账,办公区、生活区喷洒消毒液;
2、起重(吊装)作业“十不吊”和“八严禁”巡查;
3、三期3#楼、4#楼、5#楼、7#楼塔吊作业巡查;
4、四区-6#楼外架拆除安全巡视;
5、大门干挂石材骨架安装巡查;
6、四区-5#楼防水卷材施工交叉作业巡查;
7、ALC墙板安装巡查;
8、外墙涂料施工吊篮安全巡查;
9、各楼沉降观测巡查;
10、雨期室外排水巡查;
11、窗扇安装安全巡查;
八、物资采购等其他方面
1、 教师公寓样板间施工;
2、 智慧黑板厂家对接;
3、 宿舍门、教学楼门厂家对接。
供稿:新校区建设指挥部
