首页 > 机构院系 > 党政机构 > 新区建设指挥办公室 > 新闻动态 > 正文

新校区建设项目工作周报(2022年6月6日—2022年6月12日)

发布时间:2022-06-16 13:54 浏览次数:

新校区建设项目工作周报

(2022年6月6日—2022年6月12日)

一、一期工作周报

上周主要完成事项(06.06-06.12)

1、1区4#宿舍楼

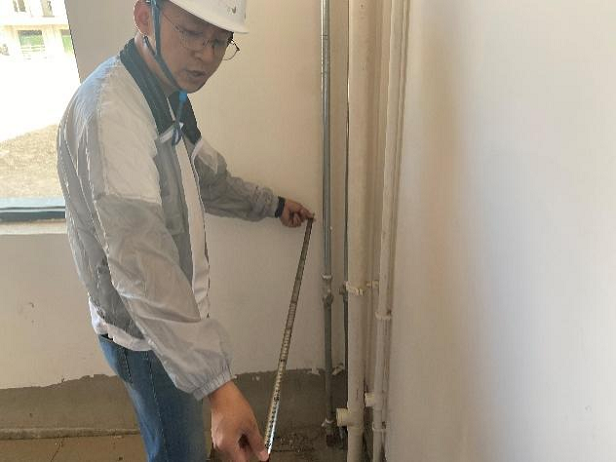

①暖气立管安装完成三层;

②北单元一层阳台地坪浇筑完成;

2、1区5#宿舍楼

①暖气立管安装完成;

②西单元一层瓷砖铺贴完成;

3、1区7#宿舍楼

①走廊、楼梯砖开始铺贴;

4、1区2#教学楼

①水泵房防水保护层完成;

②生活水箱问基础土地面施工完成80%;

③地下室水泵房消防管道安装完成;

5、5区1#教学楼

①变更楼层电器预埋安装施工完成;

②斜屋面挂瓦完成80%;

③卫生问蹲台砌筑完成;

6、5区2#教学楼

①B楼一层MC板材开始安装;

②消防进户段地沟开挖完成;

7、2区3#食堂

①地下室的力墙静力切除完成;

②二层女儿墙ALC板材安装完成;

8、3区学生创业中心

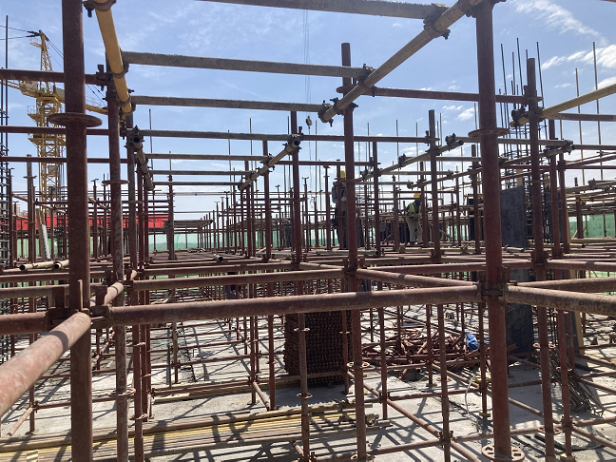

①1#~2#楼钢结构梁组装完成;

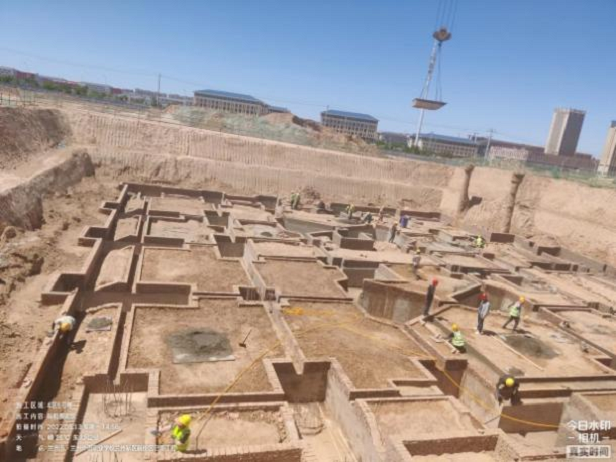

②4#楼室内房心开挖完成;

本周主要工作计划(06.13-06.19)

1、1区4#宿舍楼

①暖气立管吊洞完成;

②地沟人孔开孔完成;

③一层贴砖铺贴完成;

④楼梯间贴砖准备铺贴;

2、1区5#宿舍楼

①一层贴砖铺贴完成;

②楼梯间,走廊地砖开始铺贴;

③地沟人孔开孔完成;

3、1区7#宿舍楼

①南单元楼梯间贴砖铺贴完成;

②4层至六层走廊地砖铺贴完成;

③地沟人孔开孔;

4、1区2#教学楼

①外墙涂料完成 400 ㎡;

②生活水箱间基础地面施工完成90%;

③消防水池防水保护层完成;

5、5区1#教学楼

①柱子加固装饰完成;

②斜屋面挂瓦完成90%;

6、5区2#教学楼

①B楼一层ALC板材安装完成200 ㎡;

7、2区3#食堂

①三层女儿墙 ALC板材安装完成;

②地下室泄爆口筏板,剪力墙端破除完成。

③房心回填土施工完成 50%。

8、3区学生创业中心

①1#~2#楼钢结构梁吊装安装完成;

②1~8#钢结构梁组装完成;

③ALC板材进场开始安装;

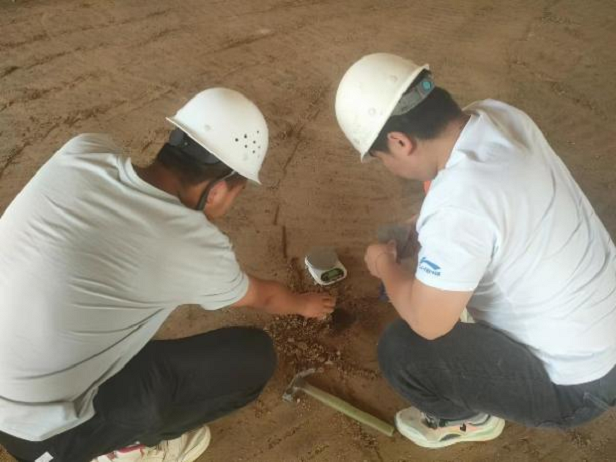

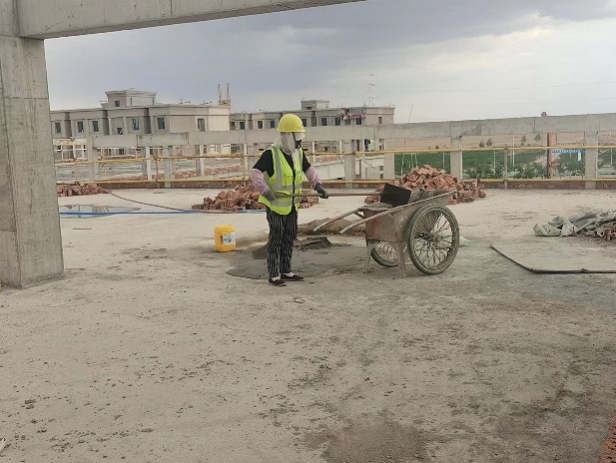

施工现场照片

二、二期工作周报

上周主要完成事项(06.06-06.12)

1、2区5#宿舍楼

①暖气立管安装完成95%;

②走廊瓷砖开始铺贴;

2、2区6#宿舍楼

①衣间、公卫门洞口变更施工完成1层;

②暖气立管完成80%;

③晾衣间、公卫门洞口变更完成一层;

3、2区7#宿舍楼

①走廊瓷砖铺贴完成1000㎡;

②外墙腻子、涂料施工完成 70%;

③晾衣间、公卫门洞口变更施工完成三层;

4、2区1#教学楼

①外墙涂料施工中;

5、9区1#-A/B教师公寓式住宅楼

①9区1#-A屋面防水材料进场;

本周主要工作计划(06.13-06.19)

1、2区5#宿舍楼

①走廊,炉体瓷砖开始铺贴施工;

2、2区6#宿舍楼

①外墙腻子施工;

②东单元暖气支管安装完成;

③二层至五层走廊瓷砖铺贴完成;

3、2区7#宿舍楼

①二层至六层走廊瓷砖铺贴完成;

②一层淋浴间变更墙体拆除;

③外墙腻子,涂料施工完成 90%;

4、2区1#教学楼

①走廊瓷砖、水泥砂子上料;

②走廊、楼梯砖瓷砖开始铺贴、教室踢脚线铺贴开始施工;

5、2区2#教学楼

①西单元四层走廊砖、楼梯间瓷砖铺贴完成;

6、9区1#-A/B教师公寓式住宅楼;

①9区1#-A屋面防水闭水试验完成;

施工现场照片

三、三期工作周报

上周主要完成事项(06.06-06.12)

1、3#楼-1层墙柱及地梁混凝土完成。

2、4#楼三层墙柱钢筋绑扎完成,梁板模板铺设完成,梁钢筋开始绑扎。

3、5#楼承台砖胎膜砌筑完成。

4、6#楼二层梁板模板铺设完成。

5、7#楼一层墙柱及顶板混凝土准备浇筑完成。

本周主要工作计划(06.13-06.19)

1、3#楼1层顶梁板模板铺设完成,墙柱钢筋绑扎完成。外防护脚手架同步进行。

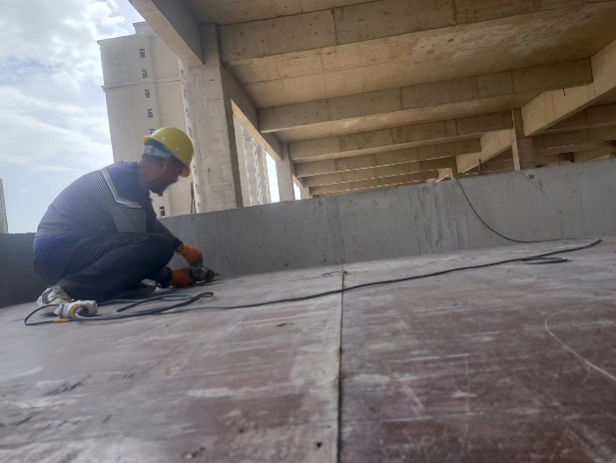

2、4#楼三层墙柱及顶板混凝土浇筑完成,四层墙柱钢筋绑扎完成。二层顶板模板拆除完成。

3、5#楼基础防水施工完成,防水保护层浇筑完成。

4、6#楼二层梁板混凝土浇筑完成。

5、7#楼二层墙柱钢筋绑扎完成,顶板模板铺设完成。

施工现场照片

四、室外施工

上周主要完成事项(06.06-06.12)

1、室外一期辅道东侧至南大门西侧地梁模板安装及混凝土浇筑全部完成,柱浇筑完成10根;

2、南大门东侧至二期辅道地梁基础开挖整平,二期辅道以东桩基浇筑、桩上插柱完成70根;

3、二区3#楼西侧连廊桩基浇筑完成;

4、南大门屋面雨水管道施工;

5、五区2#楼周围给水、消防、喷淋、绿化管道打压、管沟回填完成;(与主管道接口部位今日完成对接)

6、环路及各入口二层水稳施工完成,(环路二层水稳施工完成,)

7、暖通、强弱电材料计划完成。

本周主要工作计划(06.13-06.19)

1、五区2#楼周围给水、消防、喷淋、绿化管道打压、管沟回填完成;

2、南大门东侧至二期辅道围墙地梁基础开挖整平,完成地梁模板安装及混凝土浇筑50米;

3、主环路道路道牙石开始安装施工;

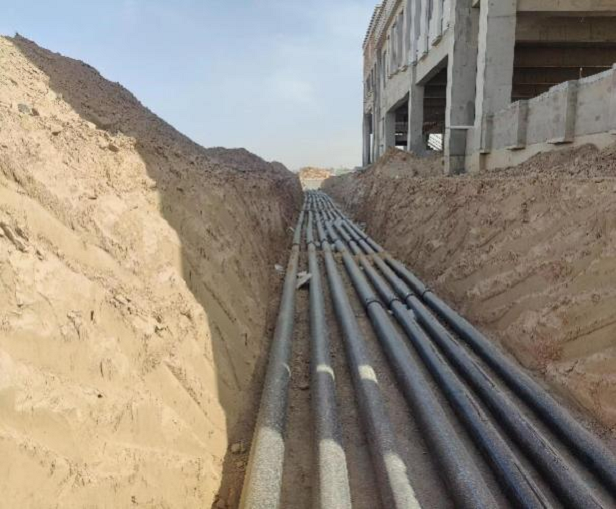

4、一期7#楼南侧至5#楼西南角给水及绿化管沟开挖完成,基层处理完成,管道铺设完成50%;

5、校区东西南北入口二层水稳施工完成;

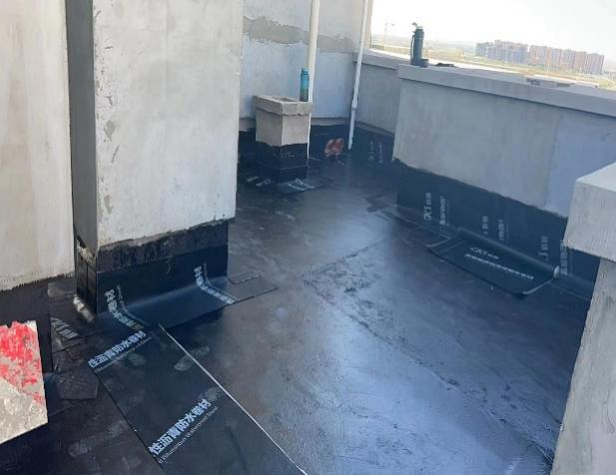

6、南大门屋面防水施工;

施工现场照片

五、新校区周工作

1、周工作例会

六、施工质量方面

1、 成品保护,屋面防水保护层层保护,已安装玻璃的成品保护,安装过程中地面瓷砖及墙面的成品保护;

2、 外墙涂料感官质量巡查;

3、 对外保温基层重点巡查;

4、 环路水稳层虚铺厚度、压实度巡查;

5、 钢结构焊接原材料、焊缝抽检;

七、安全文明施工方面

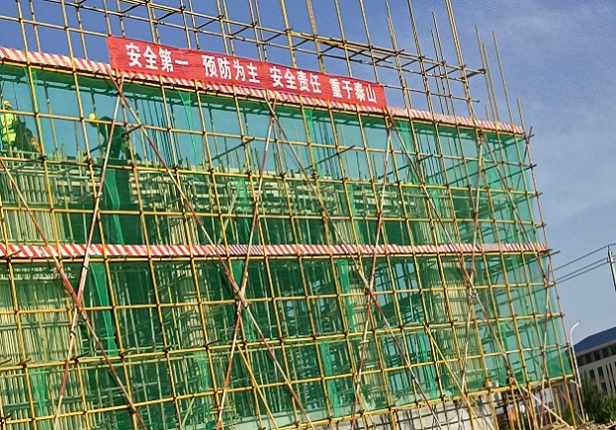

1、 巡查外墙吊篮使用是否规范,及时发现整改安全隐患;

2、 脚手架支架搭设重点巡查;

3、 检查室外管沟防护搭设;

4、 玻璃安装人员、脚手架、作业区巡查;

5、 钢筋加工棚临时用电巡查;

供稿:新校区建设指挥部
